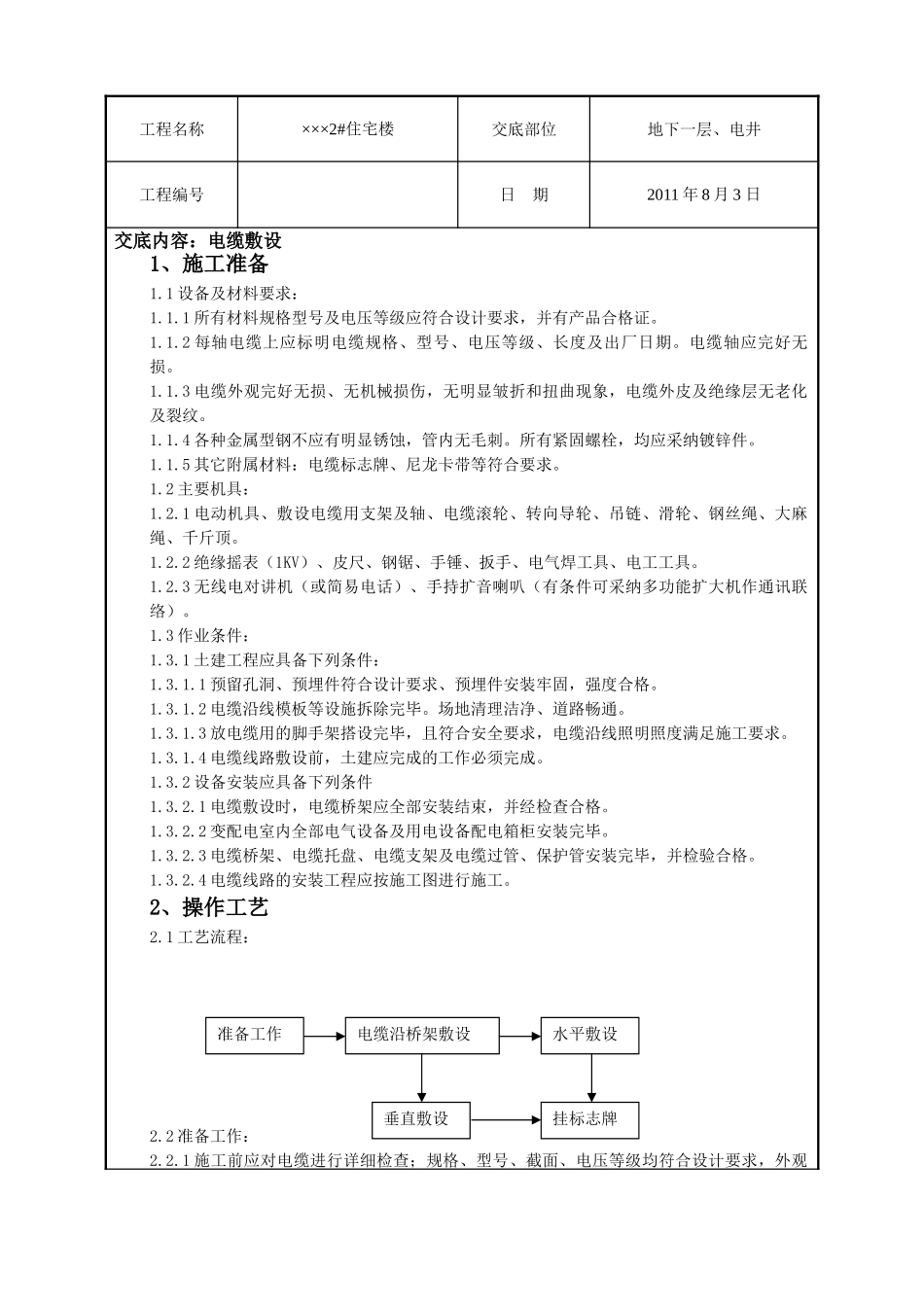

工程名称×××2#住宅楼交底部位地下一层、电井工程编号日 期2011 年 8 月 3 日交底内容:电缆敷设1、施工准备1
1 设备及材料要求:1
1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证
2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期
电缆轴应完好无损
3 电缆外观完好无损、无机械损伤,无明显皱折和扭曲现象,电缆外皮及绝缘层无老化及裂纹
4 各种金属型钢不应有明显锈蚀,管内无毛刺
所有紧固螺栓,均应采纳镀锌件
5 其它附属材料:电缆标志牌、尼龙卡带等符合要求
2 主要机具:1
1 电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶
2 绝缘摇表(1KV)、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具
3 无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采纳多功能扩大机作通讯联络)
3 作业条件:1
1 土建工程应具备下列条件:1
1 预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格
2 电缆沿线模板等设施拆除完毕
场地清理洁净、道路畅通
3 放电缆用的脚手架搭设完毕,且符合安全要求,电缆沿线照明照度满足施工要求
4 电缆线路敷设前,土建应完成的工作必须完成
2 设备安装应具备下列条件1

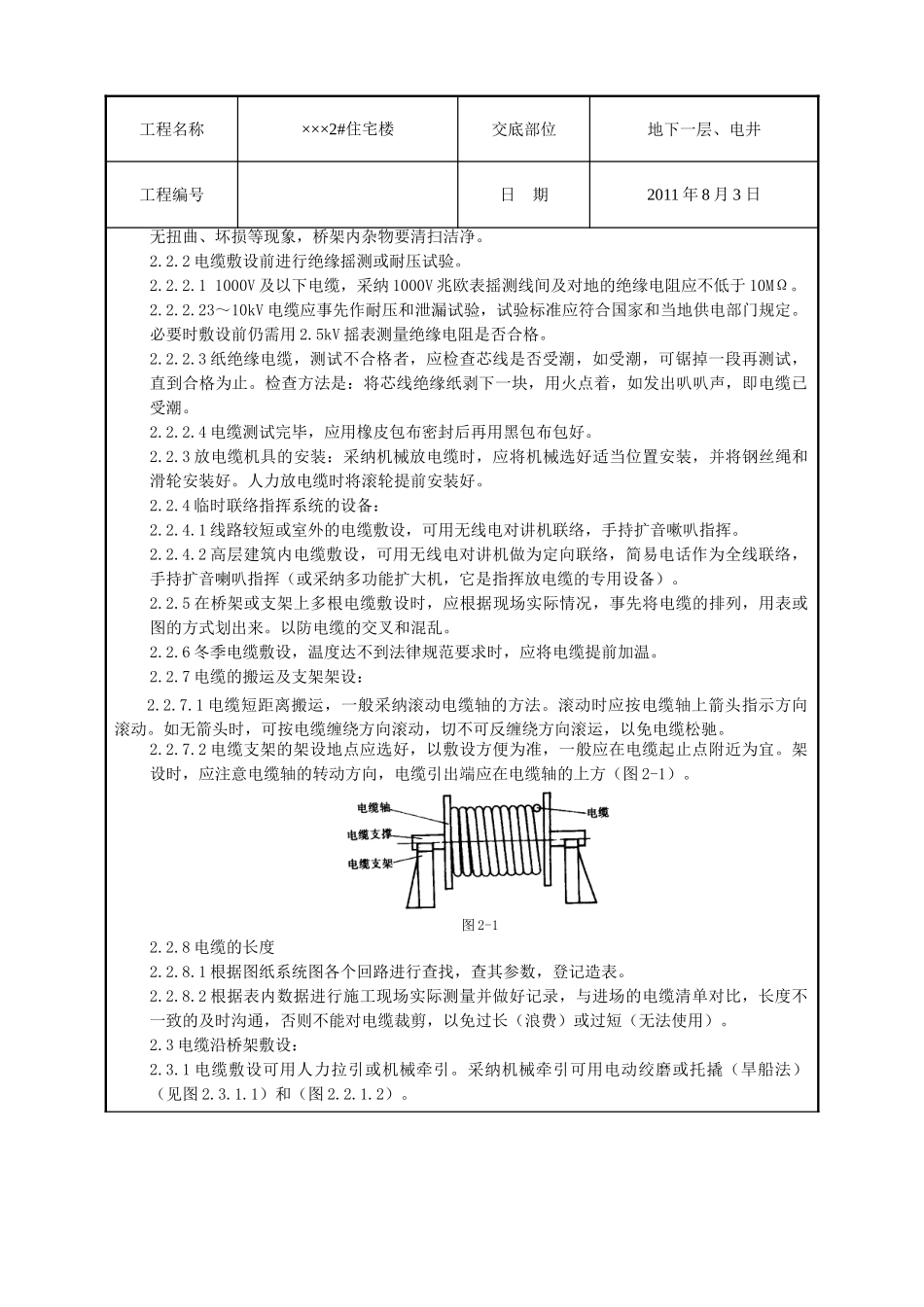

1 电缆敷设时,电缆桥架应全部安装结束,并经检查合格
2 变配电室内全部电气设备及用电设备配电箱柜安装完毕
3 电缆桥架、电缆托盘、电缆支架及电缆过管、保护管安装完毕,并检验合格
4 电缆线路的安装工程应按施工图进行施工

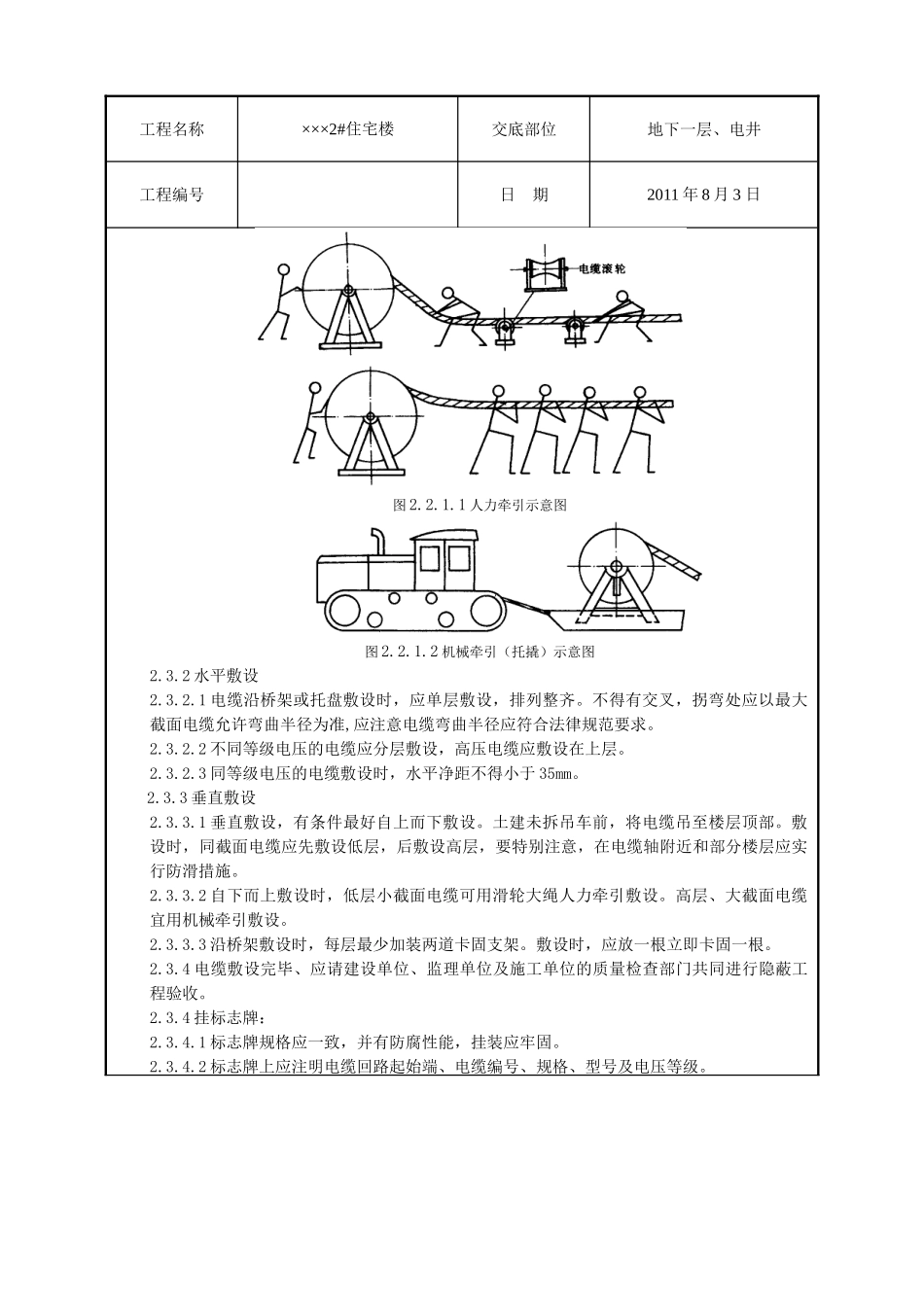

2、操作工艺2
1 工艺流程:2
2 准备工作:2
1 施工前应对电缆进行详细检查;规格、型号、截面、电压等级均符合设计要求,外观准
