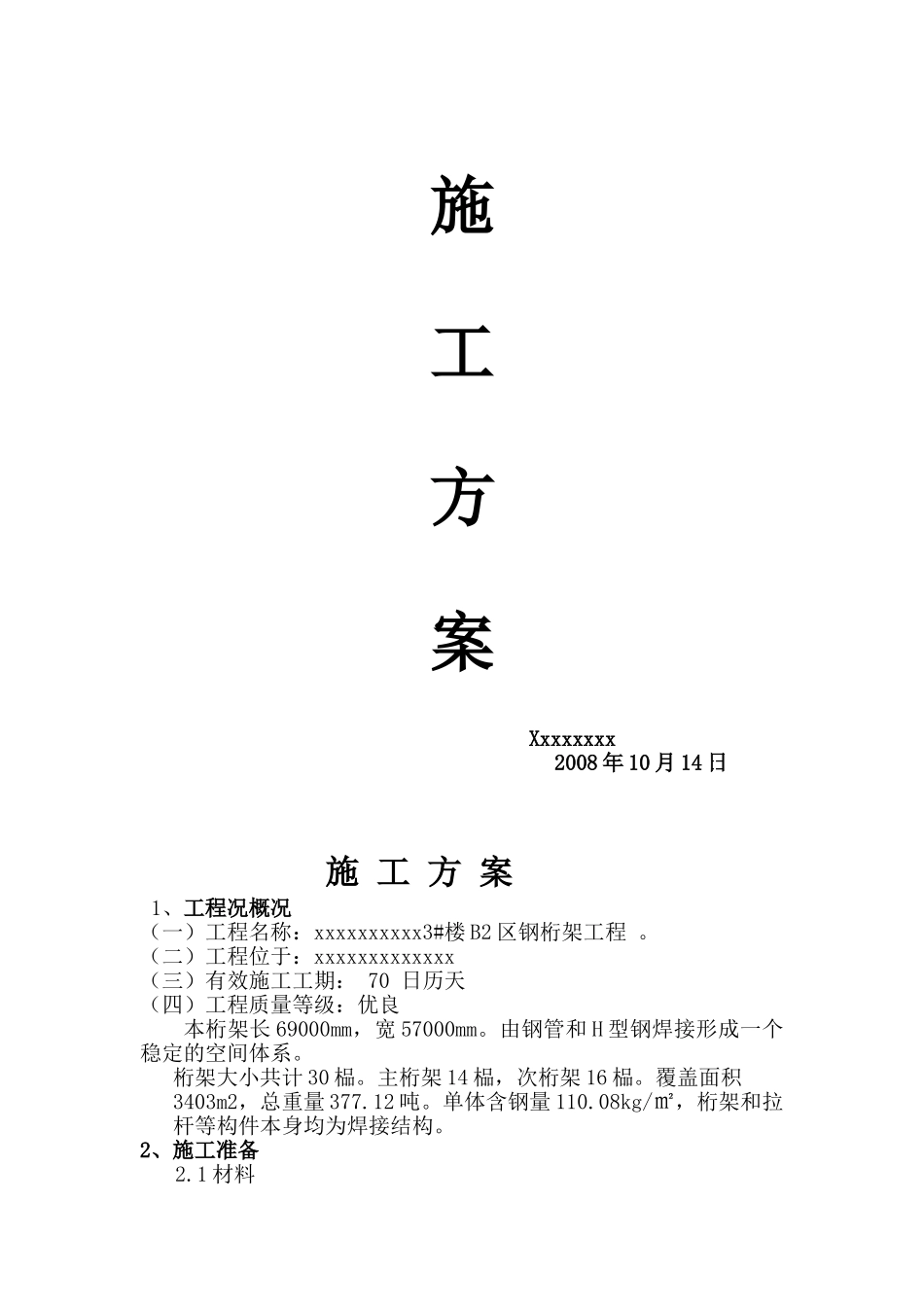

施工方案 Xxxxxxxx 2008 年 10 月 14 日施 工 方 案 1、工程况概况(一)工程名称:xxxxxxxxxx3#楼 B2 区钢桁架工程
(二)工程位于:xxxxxxxxxxxxx (三)有效施工工期: 70 日历天(四)工程质量等级:优良本桁架长 69000mm,宽 57000mm
由钢管和 H 型钢焊接形成一个稳定的空间体系
桁架大小共计 30 榀
主桁架 14 榀,次桁架 16 榀
覆盖面积3403m2,总重量 377
单体含钢量 110
08kg/㎡,桁架和拉杆等构件本身均为焊接结构
2、施工准备2

1 钢桁架安装的钢材与连接材料,高强度螺栓、焊条、焊丝、焊剂等,应符合设计的要求,并应有出厂合格证
2 钢桁架安装、杆件等,应符合设计要求及相应的国家标准的规定
3 施工现场清理到位
地面用小石子进行半硬化,以便放原材料下料使用
2 主要机具:电焊机、氧-乙炔切割设备、砂轮锯、、钢卷尺、钢板尺、卡尺、水准仪、经纬仪、提升设备、起重设备、铁锤、钢丝刷、液压千斤顶、倒链等工具
1 工艺流程:安装准备→桁架组拼→桁架安装→连接与固定→除锈、刷涂料→检查、验收
2 安装准备:3
1 对本工程的图纸进行认真阅读,熟悉业主及设计要求
2 根据本工程的工程量编制施工时间计划及资源调配计划3
3 复验安装定位所用的轴线控制点的测量标高使用的水准点
2.4 放出标高控制线和屋架轴线3
5 复验桁架支座预埋件,其轴线、标高、水平度等,超出允许偏差时,应做好技术处理
6 桁架腹杆设计为拉杆,为防止构件变形、失稳,必要时应实行加固措施,在平行于屋架上、下弦方向采纳钢管、方木或其它临时加固措施
2.7 测量用钢尺应与钢结构制造用的钢尺校对,并取得计量法定单位检定证明

3、桁架组拼:1、用
