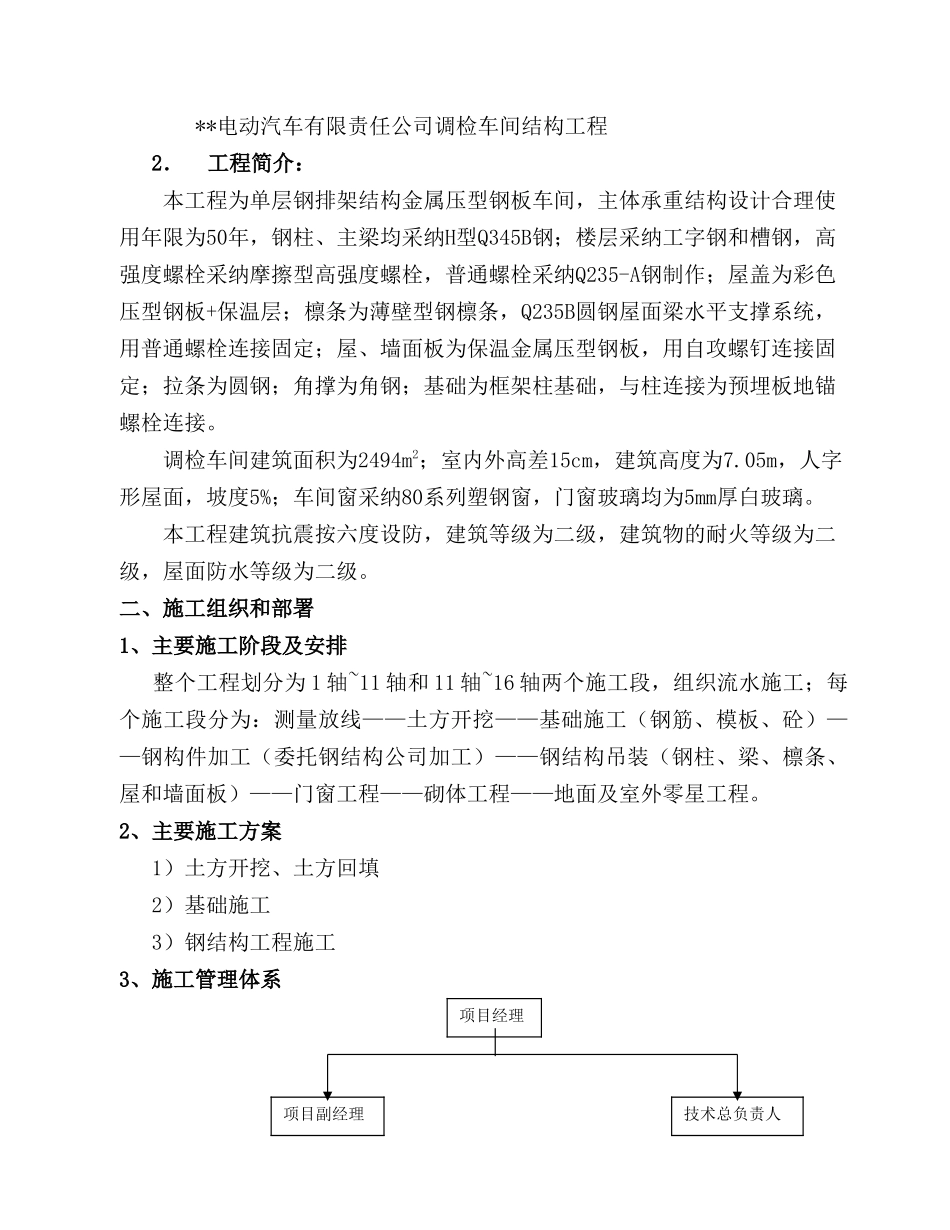

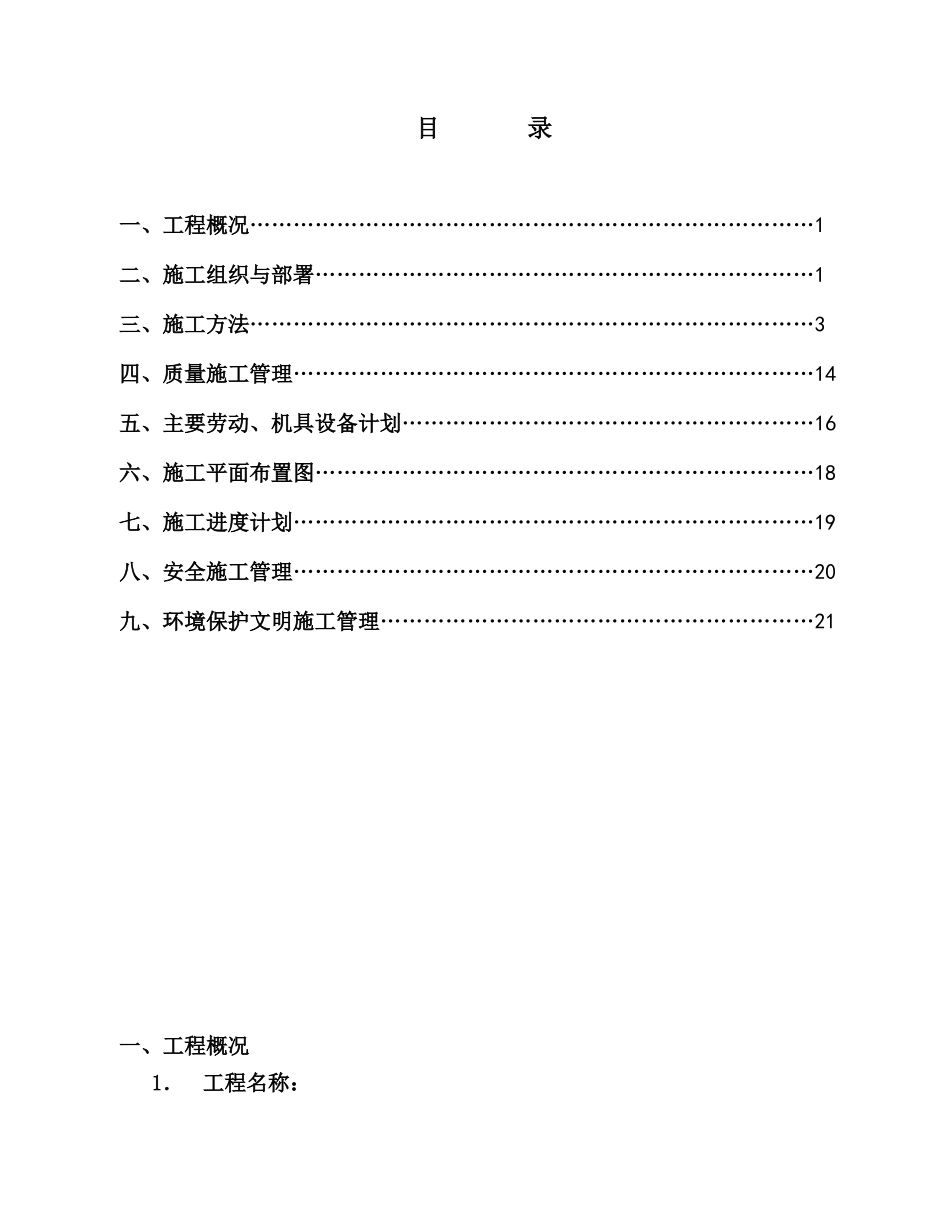

目 录一、工程概况……………………………………………………………………1二、施工组织与部署……………………………………………………………1三、施工方法……………………………………………………………………3四、质量施工管理………………………………………………………………14五、主要劳动、机具设备计划…………………………………………………16六、施工平面布置图……………………………………………………………18七、施工进度计划………………………………………………………………19八、安全施工管理………………………………………………………………20九、环境保护文明施工管理……………………………………………………21一、工程概况1.工程名称:**电动汽车有限责任公司调检车间结构工程2.工程简介:本工程为单层钢排架结构金属压型钢板车间,主体承重结构设计合理使用年限为50年,钢柱、主梁均采纳H型Q345B钢;楼层采纳工字钢和槽钢,高强度螺栓采纳摩擦型高强度螺栓,普通螺栓采纳Q235-A钢制作;屋盖为彩色压型钢板+保温层;檩条为薄壁型钢檩条,Q235B圆钢屋面梁水平支撑系统,用普通螺栓连接固定;屋、墙面板为保温金属压型钢板,用自攻螺钉连接固定;拉条为圆钢;角撑为角钢;基础为框架柱基础,与柱连接为预埋板地锚螺栓连接
调检车间建筑面积为2494m2;室内外高差15cm,建筑高度为7
05m,人字形屋面,坡度5%;车间窗采纳80系列塑钢窗,门窗玻璃均为5mm厚白玻璃
本工程建筑抗震按六度设防,建筑等级为二级,建筑物的耐火等级为二级,屋面防水等级为二级

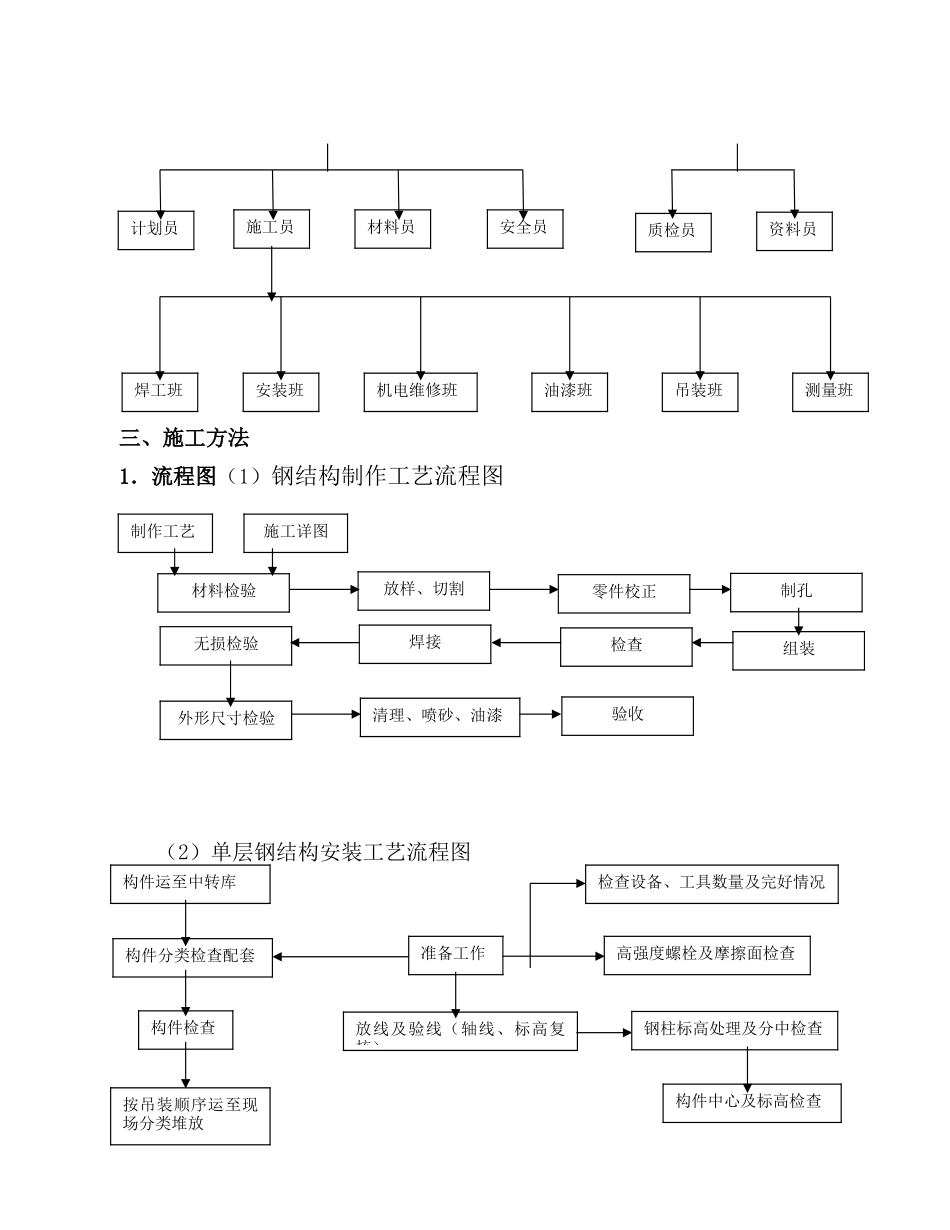

二、施工组织和部署1、主要施工阶段及安排 整个工程划分为 1 轴~11 轴和 11 轴~16 轴两个施工段,组织流水施工;每个施工段分为:测量放线——土方开挖——基础施工(钢筋、模板、砼)——钢构件加工(委托钢结构公司加工)——钢结构吊装(钢柱、梁
