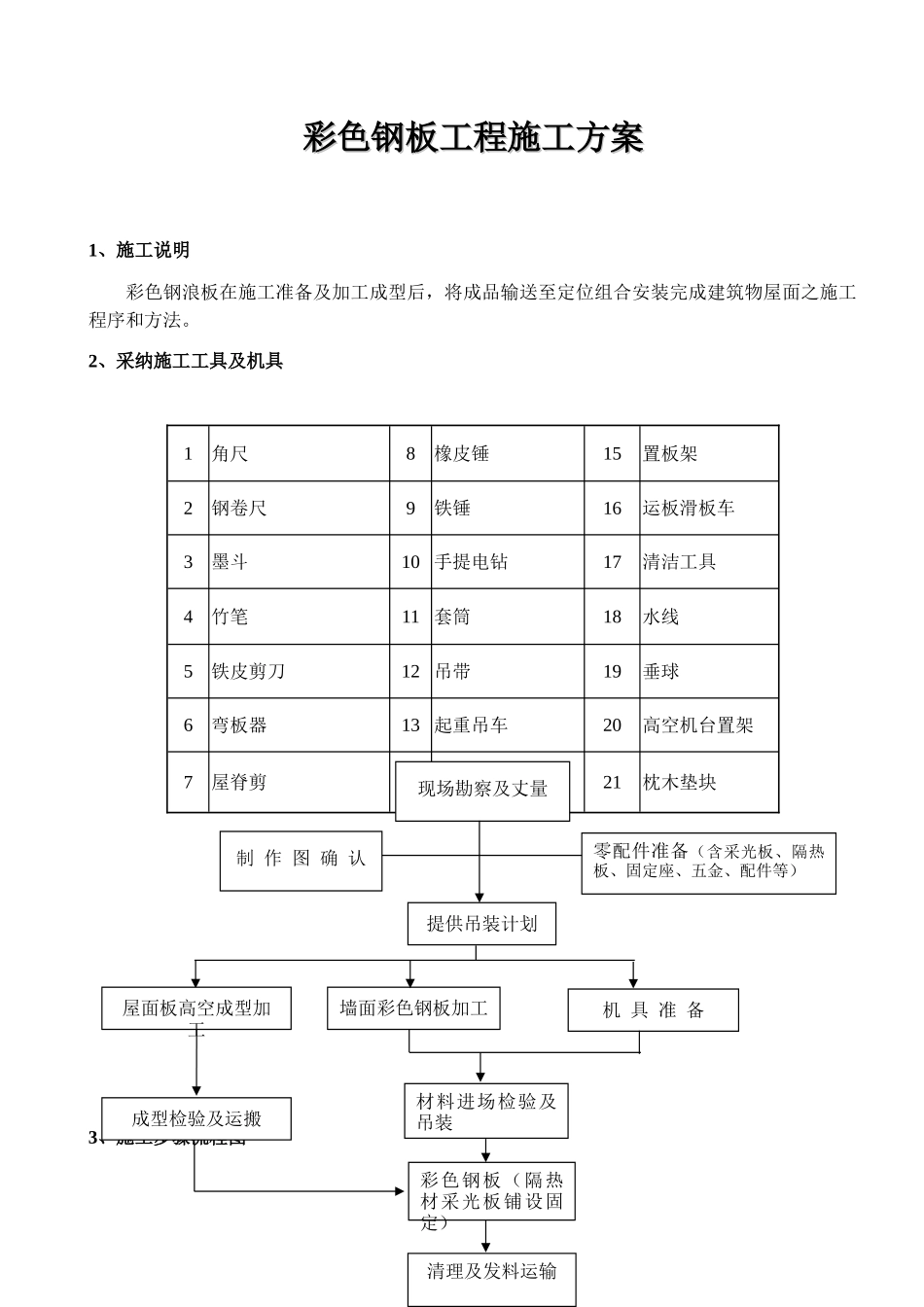

彩色钢板工程施工方案彩色钢板工程施工方案1、施工说明彩色钢浪板在施工准备及加工成型后,将成品输送至定位组合安装完成建筑物屋面之施工程序和方法
2、采纳施工工具及机具1角尺8橡皮锤15置板架2钢卷尺9铁锤16运板滑板车3墨斗10 手提电钻17清洁工具4竹笔11 套筒18水线5铁皮剪刀12 吊带19垂球6弯板器13 起重吊车20高空机台置架7屋脊剪14 填缝枪21枕木垫块3、施工步骤流程图现场勘察及丈量零配件准备(含采光板、隔热板、固定座、五金、配件等)制 作 图 确 认提供吊装计划机 具 准 备墙面彩色钢板加工清理及发料运输材料进场检验及吊装彩色钢板(隔热材采光板铺设固定)屋面板高空成型加工成型检验及运搬4、本工程屋面围护采纳 LC-820 型咬合式彩板,符合 ASTM 规定,中间设 16K*3″玻璃棉(屋面板单坡为通长板,不搭接)
a、 屋面板、在吊装、驳运时必须实行有效的保护措施,保证其不被损坏
b、 安装前所有相关的施工人员都应明确所有安装板的位置所对应的型号、尺寸、数量和方向
c、 屋面板安装,压型板纵向不得搭接,横向搭接不少于一个波峰,板与板之搭接采纳专用LC-820 型固定座,用自攻螺栓与结构间连接,操作时做到认真、认真,保证无外露螺栓,利于防水
5、收边安装山墙和屋檐收边用暗装铆钉连接(利于防水),收边时保证墙角的垂直,达到美观
6、屋面隔热要求屋面隔热材料采纳 16K*3″贴面玻璃棉,安装时应平整,不凹凸
7、施工前准备 (一)现场勘察及丈量 1

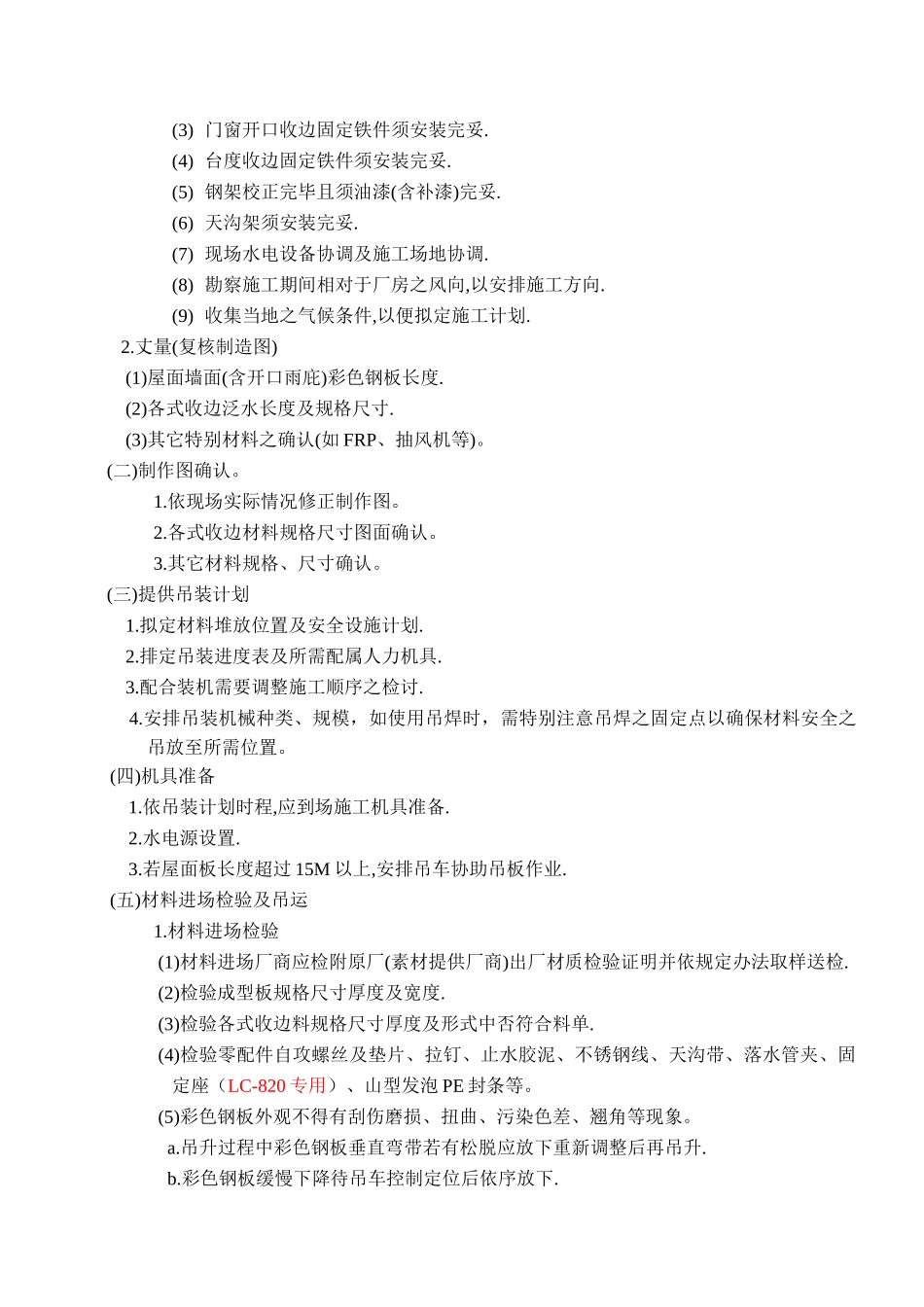

勘查(1) 屋面(含雨庇)檩条,墙面围梁(墙筋)须安装完成,(2) 屋面墙面收边固定铁件须安装完妥
(3) 门窗开口收边固定铁件须安装完妥
(4) 台度收边固定铁件须安装完妥
(5) 钢架校正完毕且须油漆(含补漆)完妥
(6) 天沟架须安装完妥
(7) 现场水电设备协调及施工场地协调
(8) 勘察施工期间相对于厂房之
