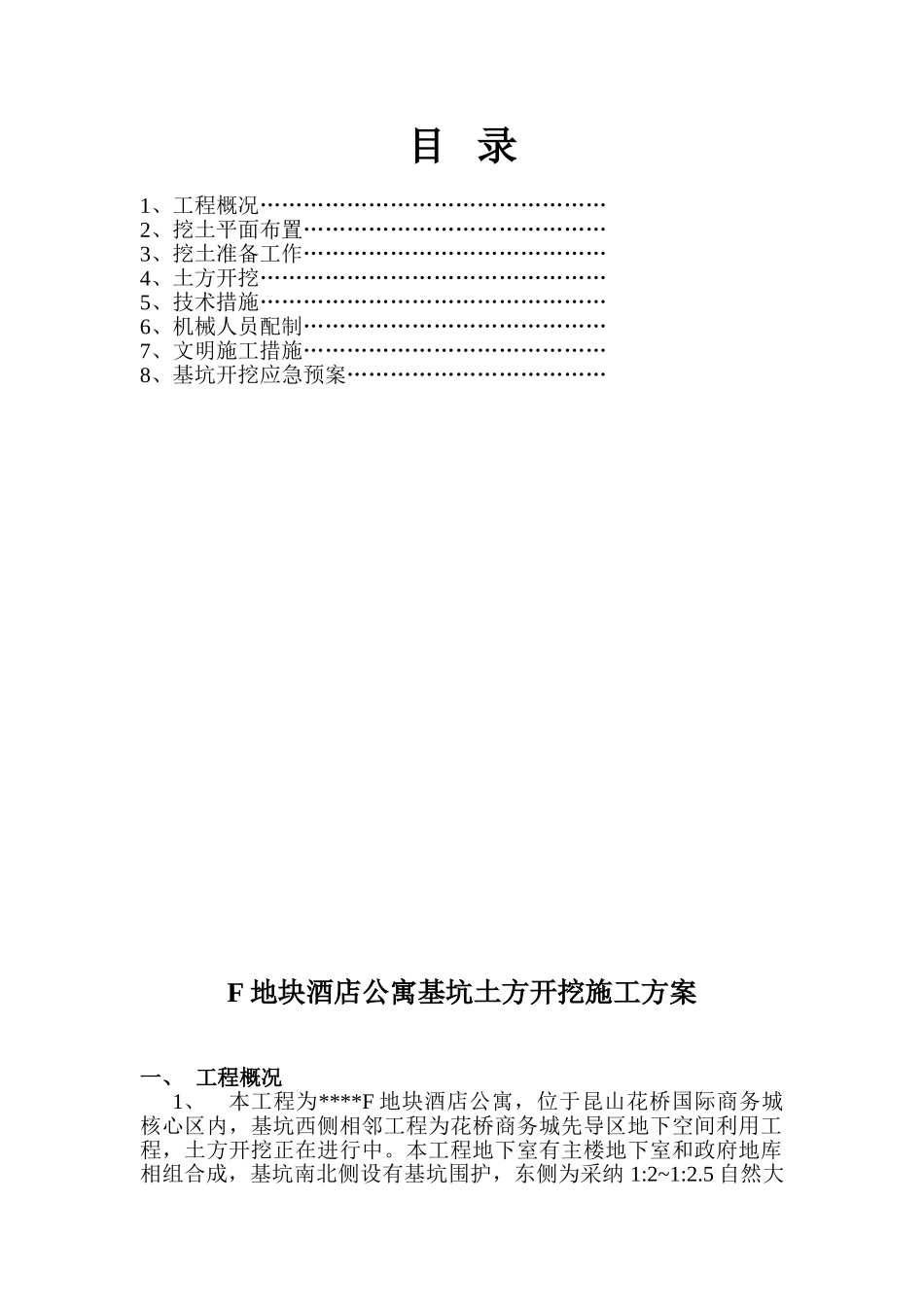

目 录1、工程概况…………………………………………2、挖土平面布置……………………………………3、挖土准备工作……………………………………4、土方开挖…………………………………………5、技术措施…………………………………………6、机械人员配制……………………………………7、文明施工措施……………………………………8、基坑开挖应急预案………………………………F 地块酒店公寓基坑土方开挖施工方案一、 工程概况1、本工程为****F 地块酒店公寓,位于昆山花桥国际商务城核心区内,基坑西侧相邻工程为花桥商务城先导区地下空间利用工程,土方开挖正在进行中
本工程地下室有主楼地下室和政府地库相组合成,基坑南北侧设有基坑围护,东侧为采纳 1:2~1:2
5 自然大放坡形式,西侧与相邻工程港汇先导区地下空间利用工程相连
基坑呈不规格梯形状,其周长约 540m,面积约 17800㎡,工程自然地坪相对工程±0
00,标高约为-1
基坑开挖深度分别为主楼-10
000 ( 9
000m ) , 裙 房 -9
200 ( -8
200 ) , 政 府 地 库 -8
其中政府地库 1/2~1/16 轴,1/A~1/N 轴范围内土方由振华上海闸北城建开挖,其余部分由我无锡二建负责开挖,基坑土方量约 160000m³(其中上海闸北城建约 100000 m³)

2、依据本工程基坑围护结构设计,在基坑外围水泥搅拌桩侧壁,设有四道土钉拉锚,在基坑围护里侧钻孔灌注桩,围护顶端砼围檩,其支护采纳一道斜型钢支撑结构方式,顶点位于-5
400m 处(具体详见基坑结构计施工图)
二、挖土平方布置:根据工程实际情况及现场要求,本工程南北基坑设有 6 个出土口,南端 3 个出口,北端 3 个出口

具体位置根据现场实际情况,基坑中间用三合土铺设一条十字型施工主干道,主干道的宽度不得小于 8m,厚
