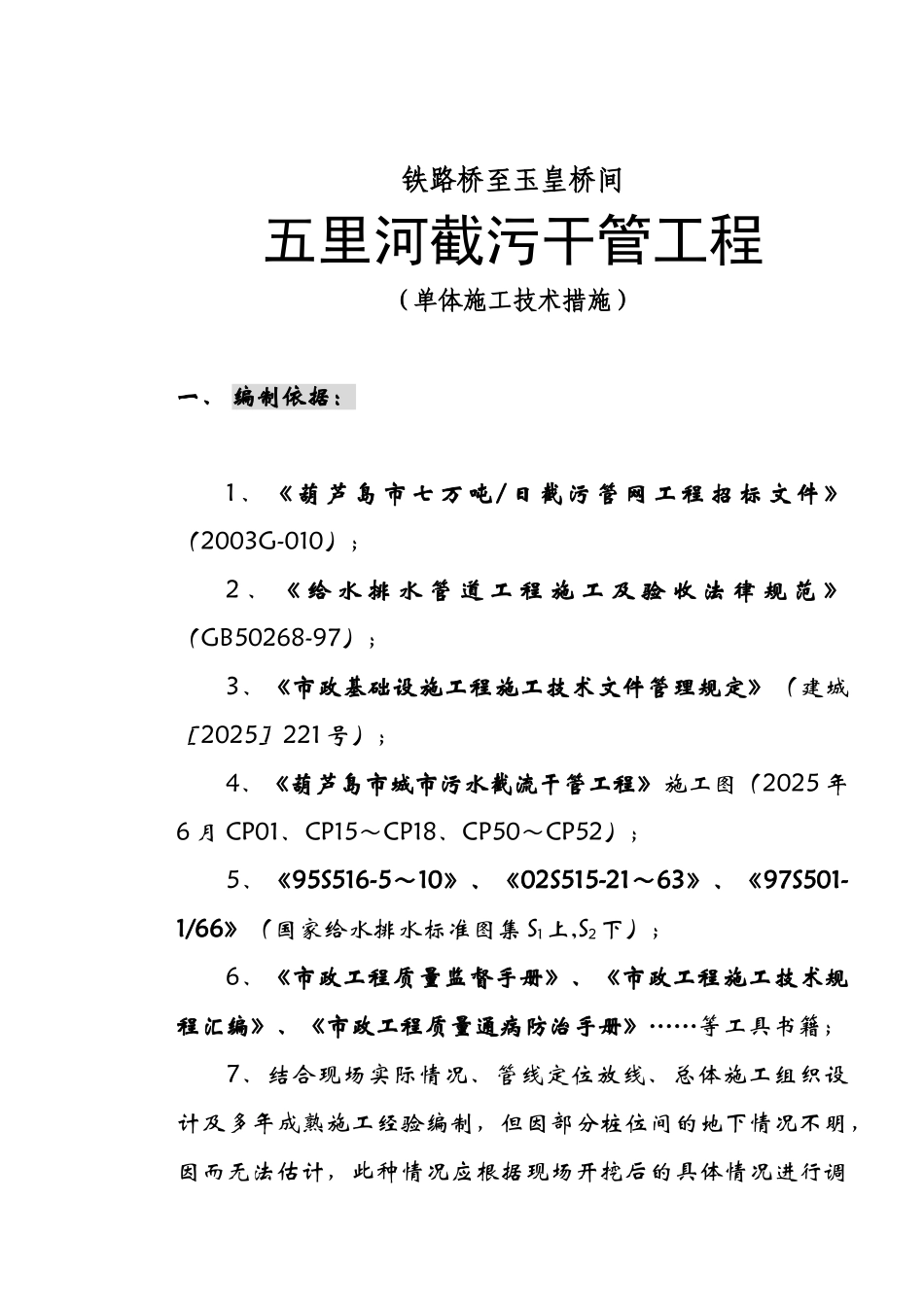

铁路桥至玉皇桥间五里河截污干管工程(单体施工技术措施)一、 编制依据:1、《葫芦岛市七万吨 /日截污管网工程招标文件》(2003G-010);2 、 《 给 水 排 水 管 道 工 程 施 工 及 验 收 法 律 规 范 》(GB50268-97);3、《市政基础设施工程施工技术文件管理规定》(建城[2025]221 号);4、《葫芦岛市城市污水截流干管工程》施工图(2025 年6 月 CP01、CP15~CP18、CP50~CP52);5、《95S516-5~10》、《02S515-21~63》、《97S501-1/66》(国家给水排水标准图集 S1上,S2下);6、《市政工程质量监督手册》、《市政工程施工技术规程汇编》、《市政工程质量通病防治手册》……等工具书籍;7、结合现场实际情况、管线定位放线、总体施工组织设计及多年成熟施工经验编制,但因部分桩位间的地下情况不明,因而无法估计,此种情况应根据现场开挖后的具体情况进行调整并单独编制单体施工技术措施,以方便具体施工指导工作

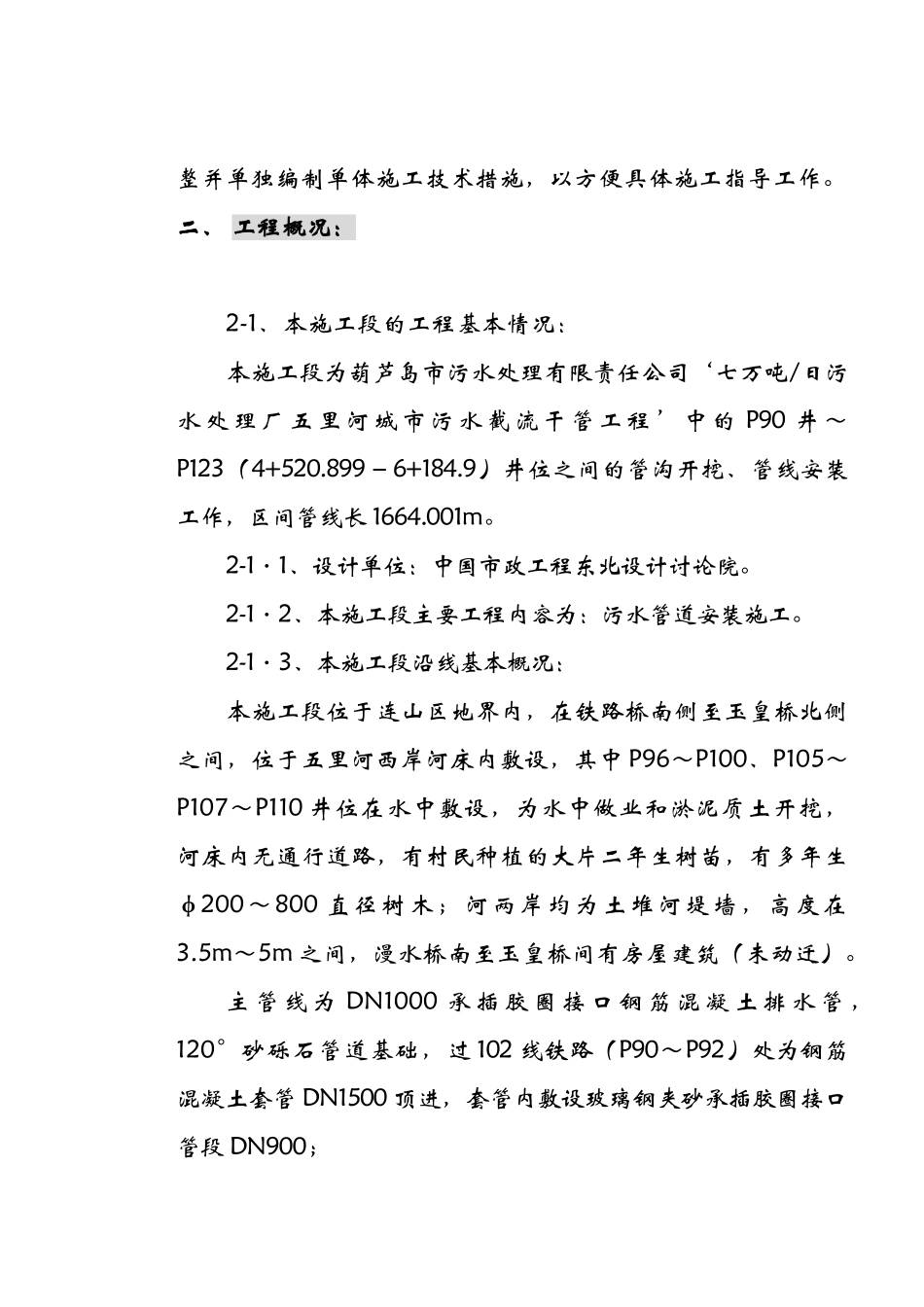

二、 工程概况:2-1、本施工段的工程基本情况:本施工段为葫芦岛市污水处理有限责任公司‘七万吨/日污水处理厂五里河城市污水截流干管工程’中的 P90 井~P123(4+520

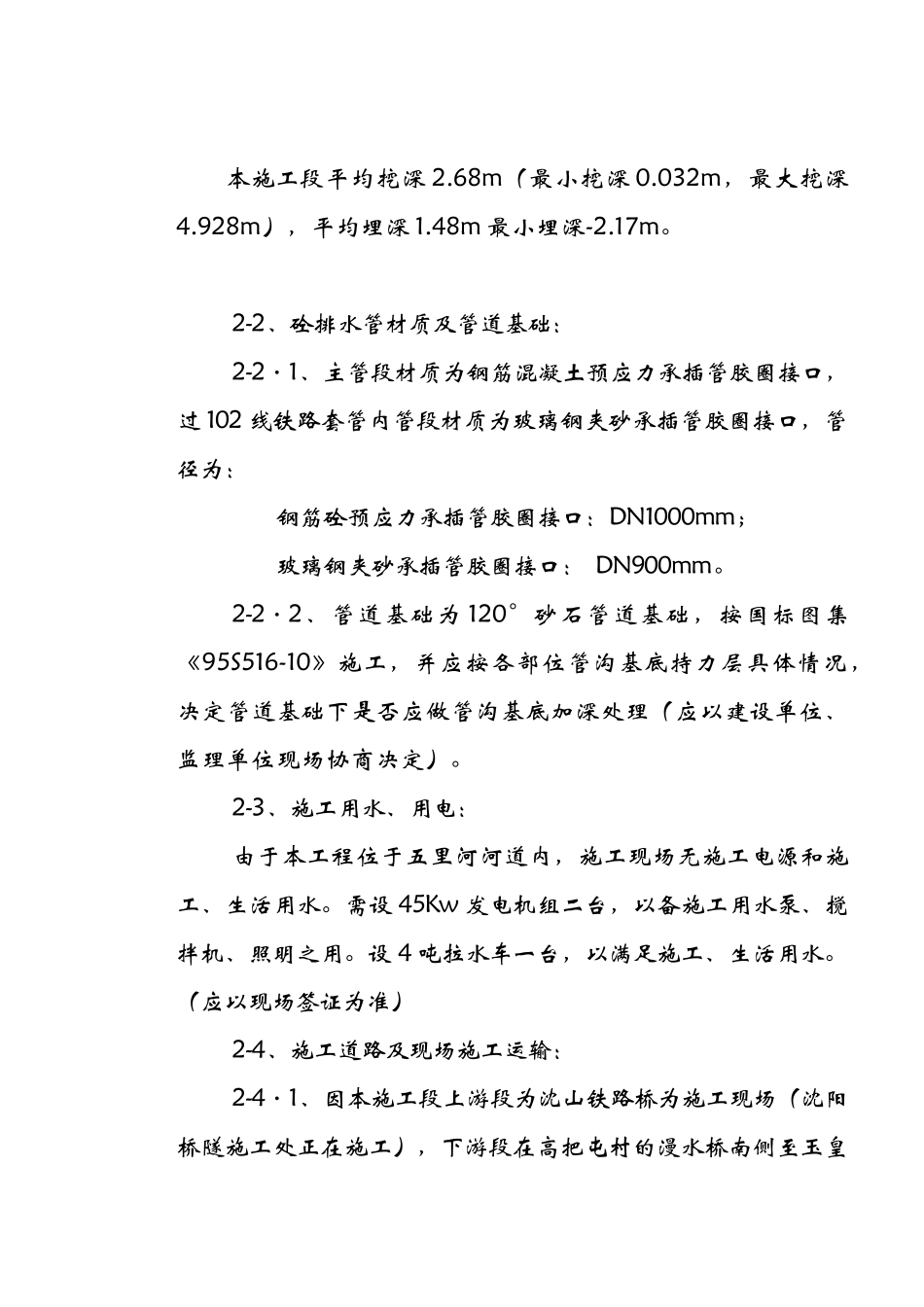

899-6+184
9)井位之间的管沟开挖、管线安装工作,区间管线长 1664
2-1·1、设计单位:中国市政工程东北设计讨论院
2-1·2、本施工段主要工程内容为:污水管道安装施工
2-1·3、本施工段沿线基本概况:本施工段位于连山区地界内,在铁路桥南侧至玉皇桥北侧之间,位于五里河西岸河床内敷设,其中 P96~P100、P105~P107~P110 井位在水中敷设,为水中做业和淤泥质土开挖,河床内无通行道路,有村民种植的大片二年生树苗,有多年生φ200~800 直径树木;河两岸均为土堆河堤墙,高度在3
