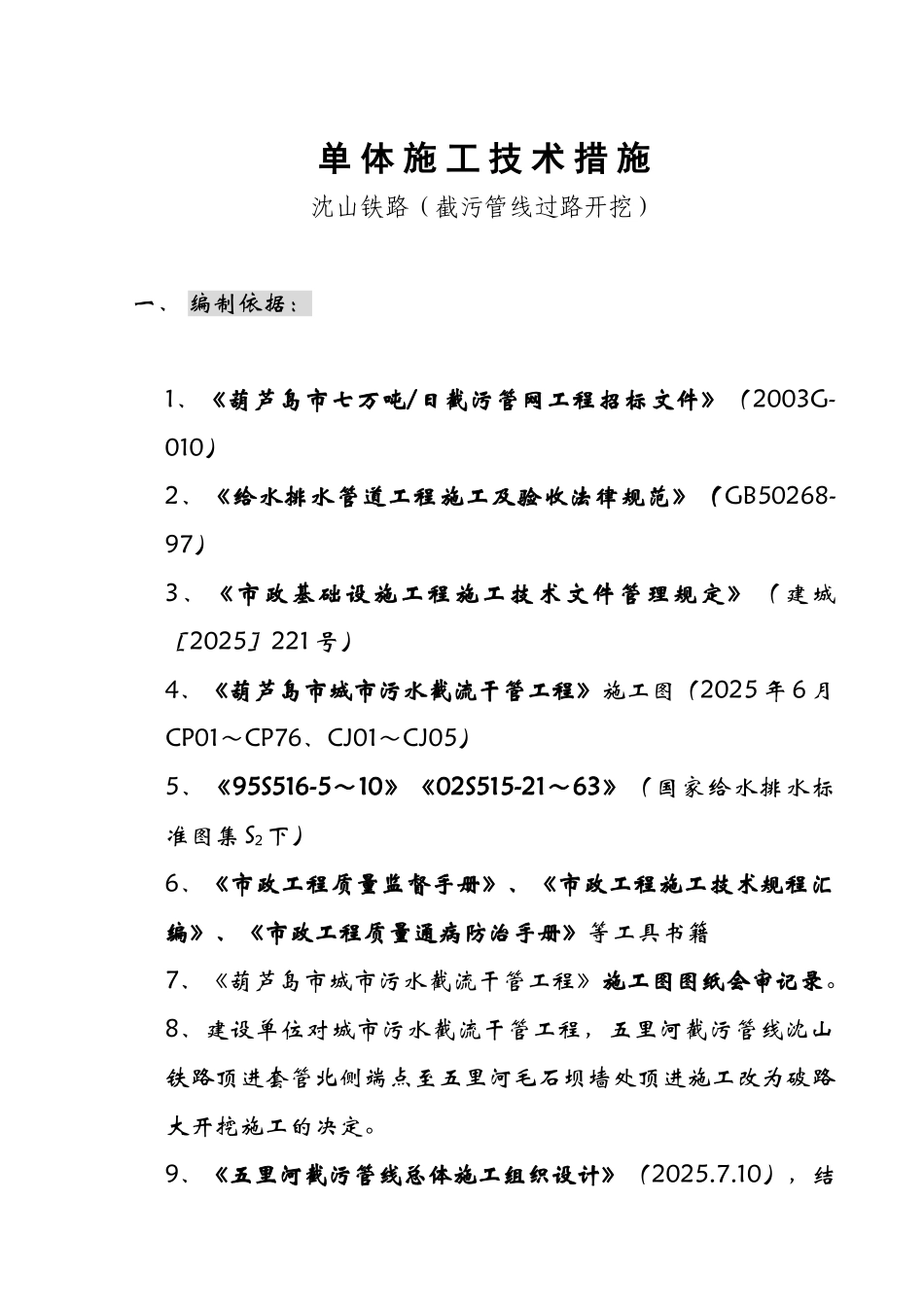

施工方案审批表内 容技术处审批意见工程师:处 长:年 月 日有关处室负 责 人:年 月 日总工意见 总工程师:年 月 日五里河截污干管工程单 体 施 工 技 术 措 施沈山铁路(截污管线过路开挖)一、 编制依据: 1、《葫芦岛市七万吨/日截污管网工程招标文件》(2003G-010)2、《给水排水管道工程施工及验收法律规范》(GB50268-97)3、《市政基础设施工程施工技术文件管理规定》 (建城[2025]221 号) 4、《葫芦岛市城市污水截流干管工程》施工图(2025 年 6 月CP01~CP76、CJ01~CJ05)5、《95S516-5~10》《02S515-21~63》(国家给水排水标准图集 S2下)6、《市政工程质量监督手册》、《市政工程施工技术规程汇编》、《市政工程质量通病防治手册》等工具书籍7、《葫芦岛市城市污水截流干管工程》施工图图纸会审记录。8、建设单位对城市污水截流干管工程,五里河截污管线沈山铁路顶进套管北侧端点至五里河毛石坝墙处顶进施工改为破路大开挖施工的决定。9、《五里河截污管线总体施工组织设计》(2025.7.10),结合现场实际情况、管线定位放线及历年施工经验编制。二、 工程概况:2-1、工程基本情况:本施工区段为:葫芦岛市污水处理有限责任公司七万吨/日污水处理厂、五里河城市污水截流干管工程中的 P90G~P92G井位间,横过沈山铁路处的管线,过路管线共计 121.8 延长米(其中玻璃钢夹砂排水管 108m)。2-1.1、设计单位: 中国市政工程东北设计讨论院。2-1.2、本施工段主要工程内容为:沈山铁路顶进套管北端至五里河毛石堤坝墙处的毛石堤坝墙及角钢栏杆破(拆)除,挡土板设置、人工管沟开挖、双轮车(载重汽车)外运土,基底处理,污水管道安装,管线接头、坝墙及角钢栏杆恢复、管沟回填撼砂等施工任务。2-1.3、本施工段基本概况:本施工段位于沈山铁路锦西炼化总厂铁路编组站区地界内,沈山铁路桥西端北侧,无通行道路,并且路基处自然地面与河床内高差为 4.5m 以上,为管线穿越增加困难;铁路上每 2 分钟即通过一列列车,为断路大开挖穿越施工带来诸多不便;管沟回填质量要求高,施工中应注意和加强对撼砂工序施工质量的控制。2-2 、管材材质及管道基础:2-2.1、其管材为玻璃钢夹砂排水管和钢筋砼预应力承插管胶圈接口,管径为:玻璃钢夹砂排水管:DN900mm钢筋砼承插管: DN1000mm2-2.2、120°混凝土管道基础(钢筋砼承插管),按国标图集《95S516-6》施工,根据开挖后的管沟基底持力层具体情况,现场...
