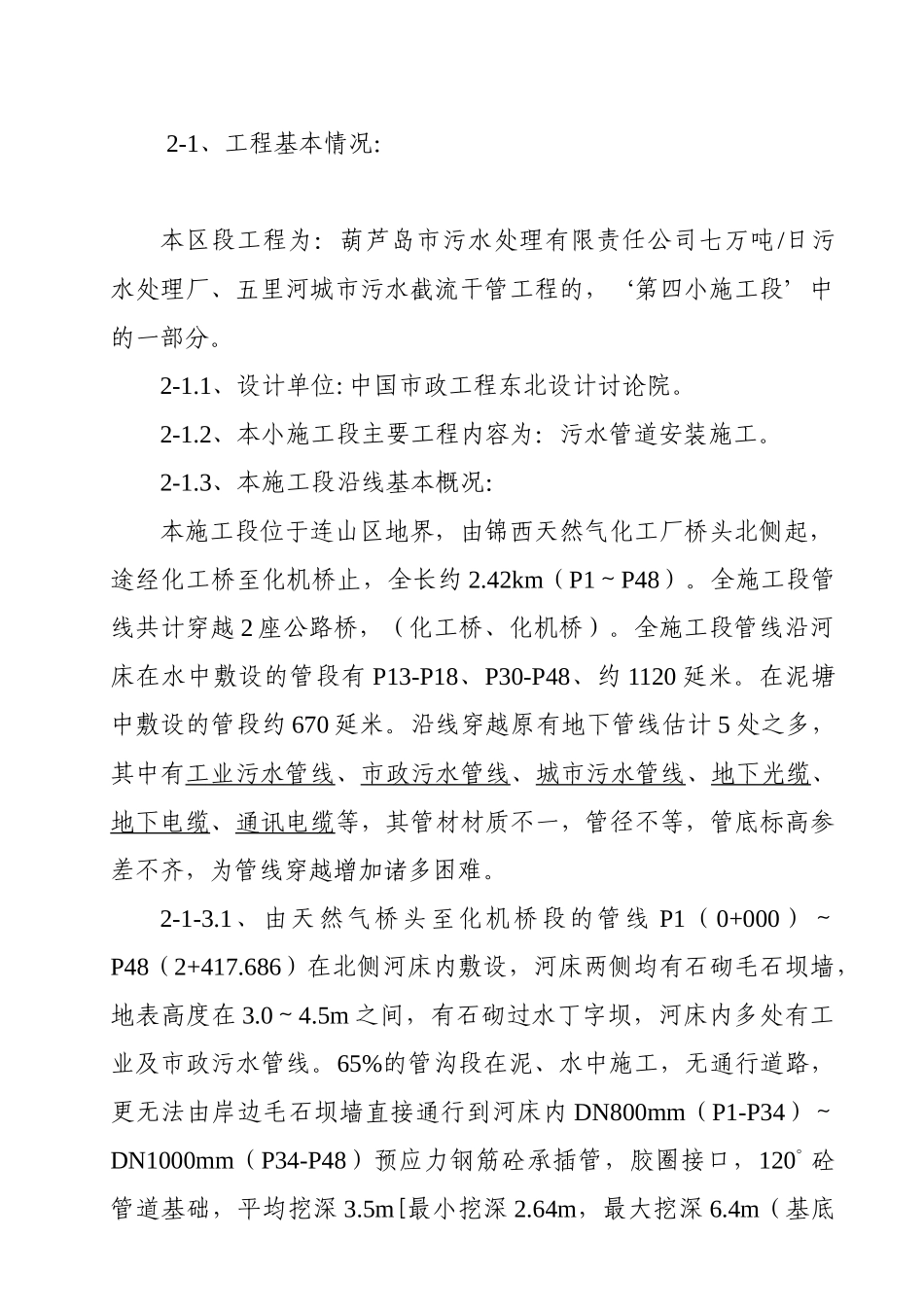

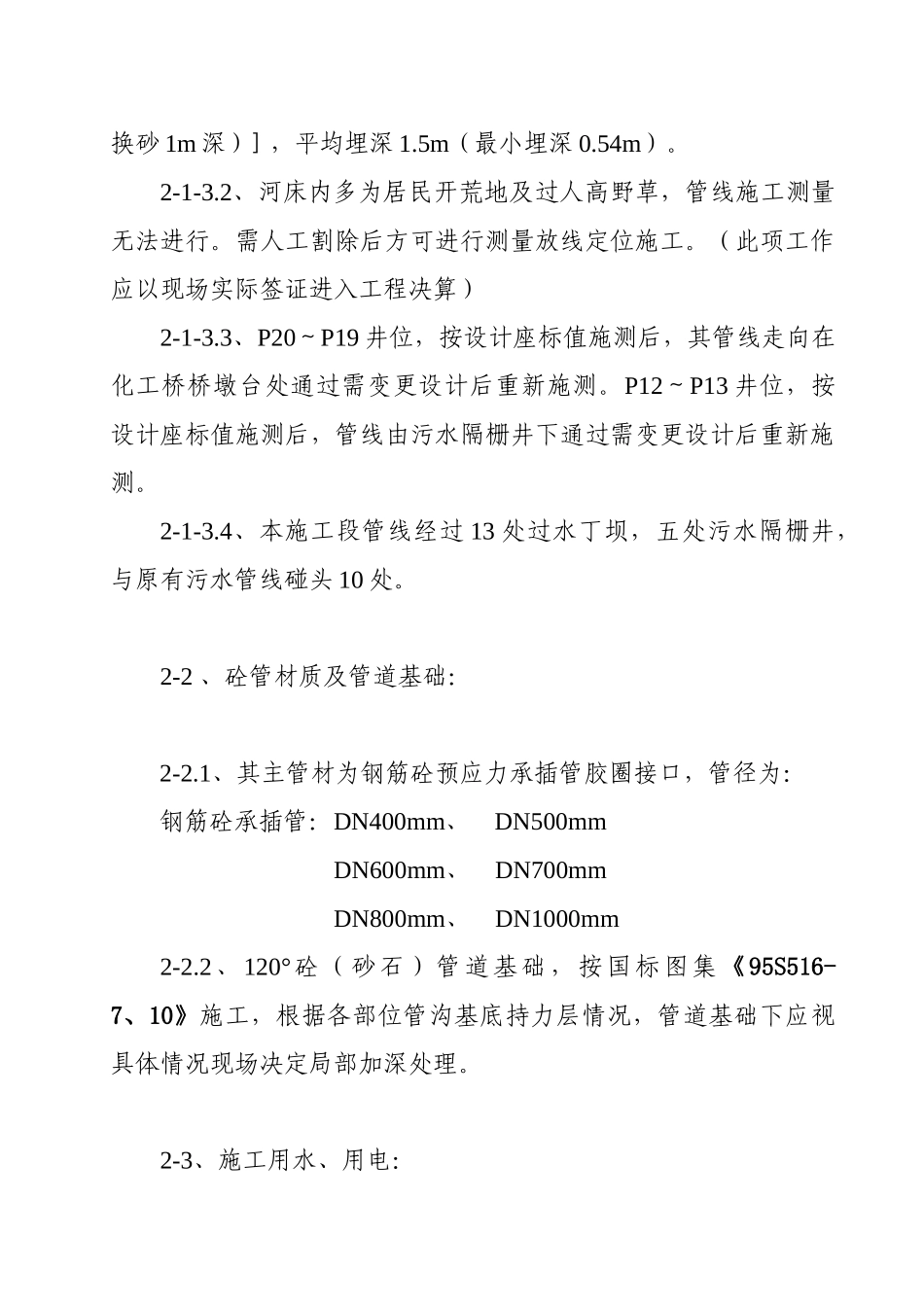

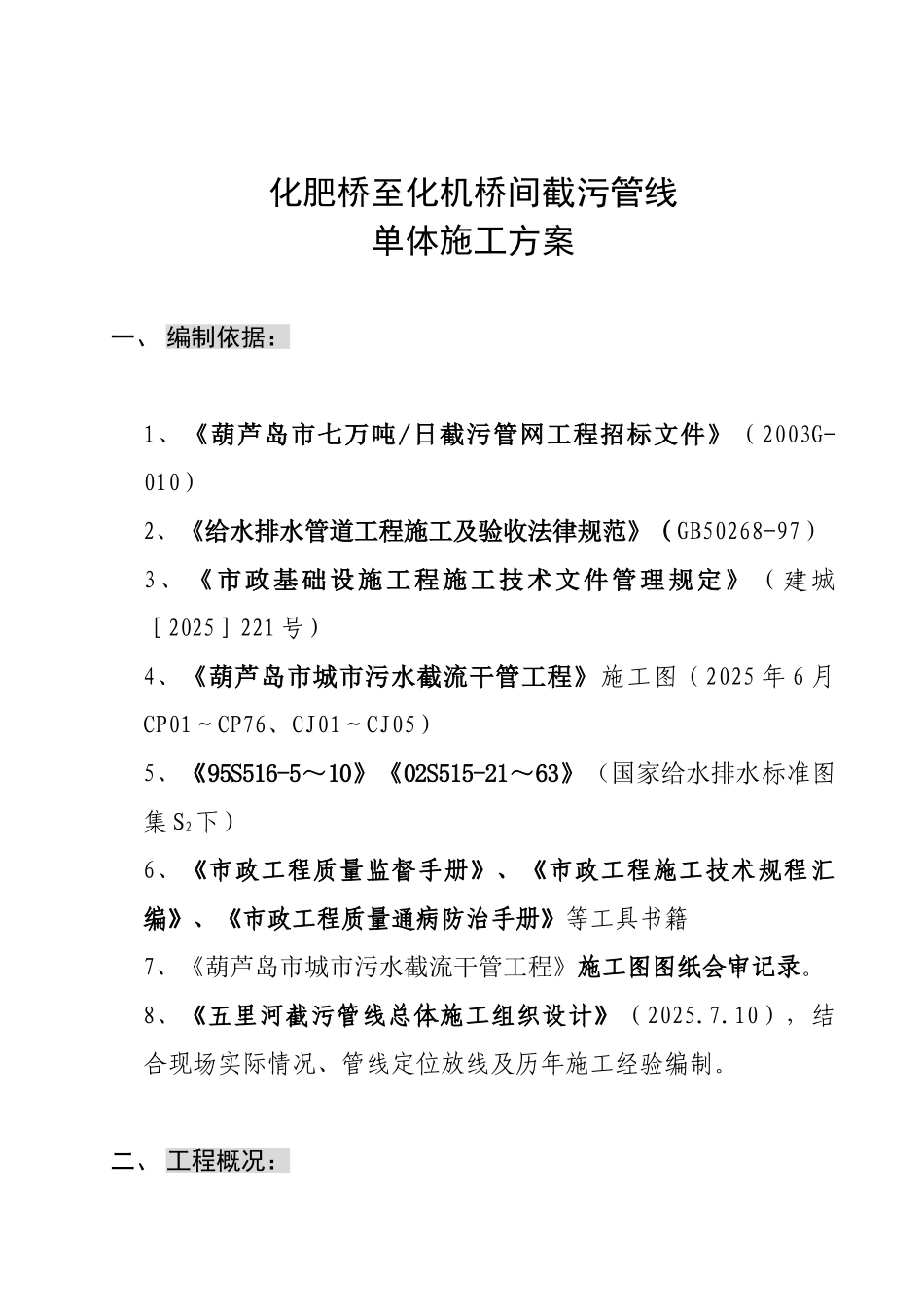

化肥桥至化机桥间截污管线单体施工方案一、 编制依据: 1、《葫芦岛市七万吨/日截污管网工程招标文件》(2003G-010)2、《给水排水管道工程施工及验收法律规范》(GB50268-97)3 、 《市政基础设施工程施工技术文件管理规定》 (建城[2025]221 号) 4、《葫芦岛市城市污水截流干管工程》施工图(2025 年 6 月CP01~CP76、CJ01~CJ05)5、《95S516-5~10》《02S515-21~63》(国家给水排水标准图集 S2下)6、《市政工程质量监督手册》、《市政工程施工技术规程汇编》、《市政工程质量通病防治手册》等工具书籍7、《葫芦岛市城市污水截流干管工程》施工图图纸会审记录。8、《五里河截污管线总体施工组织设计》(2025.7.10),结合现场实际情况、管线定位放线及历年施工经验编制。二、 工程概况:2-1、工程基本情况:本区段工程为:葫芦岛市污水处理有限责任公司七万吨/日污水处理厂、五里河城市污水截流干管工程的,‘第四小施工段’中的一部分。2-1.1、设计单位: 中国市政工程东北设计讨论院。2-1.2、本小施工段主要工程内容为:污水管道安装施工。2-1.3、本施工段沿线基本概况:本施工段位于连山区地界,由锦西天然气化工厂桥头北侧起,途经化工桥至化机桥止,全长约 2.42km(P1~P48)。全施工段管线共计穿越 2 座公路桥,(化工桥、化机桥)。全施工段管线沿河床在水中敷设的管段有 P13-P18、P30-P48、约 1120 延米。在泥塘中敷设的管段约 670 延米。沿线穿越原有地下管线估计 5 处之多,其中有工业污水管线、市政污水管线、城市污水管线、地下光缆、地下电缆、通讯电缆等,其管材材质不一,管径不等,管底标高参差不齐,为管线穿越增加诸多困难。2-1-3.1、由天然气桥头至化机桥段的管线 P1(0+000)~P48(2+417.686)在北侧河床内敷设,河床两侧均有石砌毛石坝墙,地表高度在 3.0~4.5m 之间,有石砌过水丁字坝,河床内多处有工业及市政污水管线。65%的管沟段在泥、水中施工,无通行道路,更无法由岸边毛石坝墙直接通行到河床内 DN800mm(P1-P34)~DN1000mm(P34-P48)预应力钢筋砼承插管,胶圈接口,120°砼管道基础,平均挖深 3.5m[最小挖深 2.64m,最大挖深 6.4m(基底换砂 1m 深)] ,平均埋深 1.5m(最小埋深 0.54m)。2-1-3.2、河床内多为居民开荒地及过人高野草,管线施工测量无法进行。需人工割除后方可进行测量放线定位施工。(此项工作应以现场实际签证进入工程决算)2-1-3.3、P20~P19 井位...
