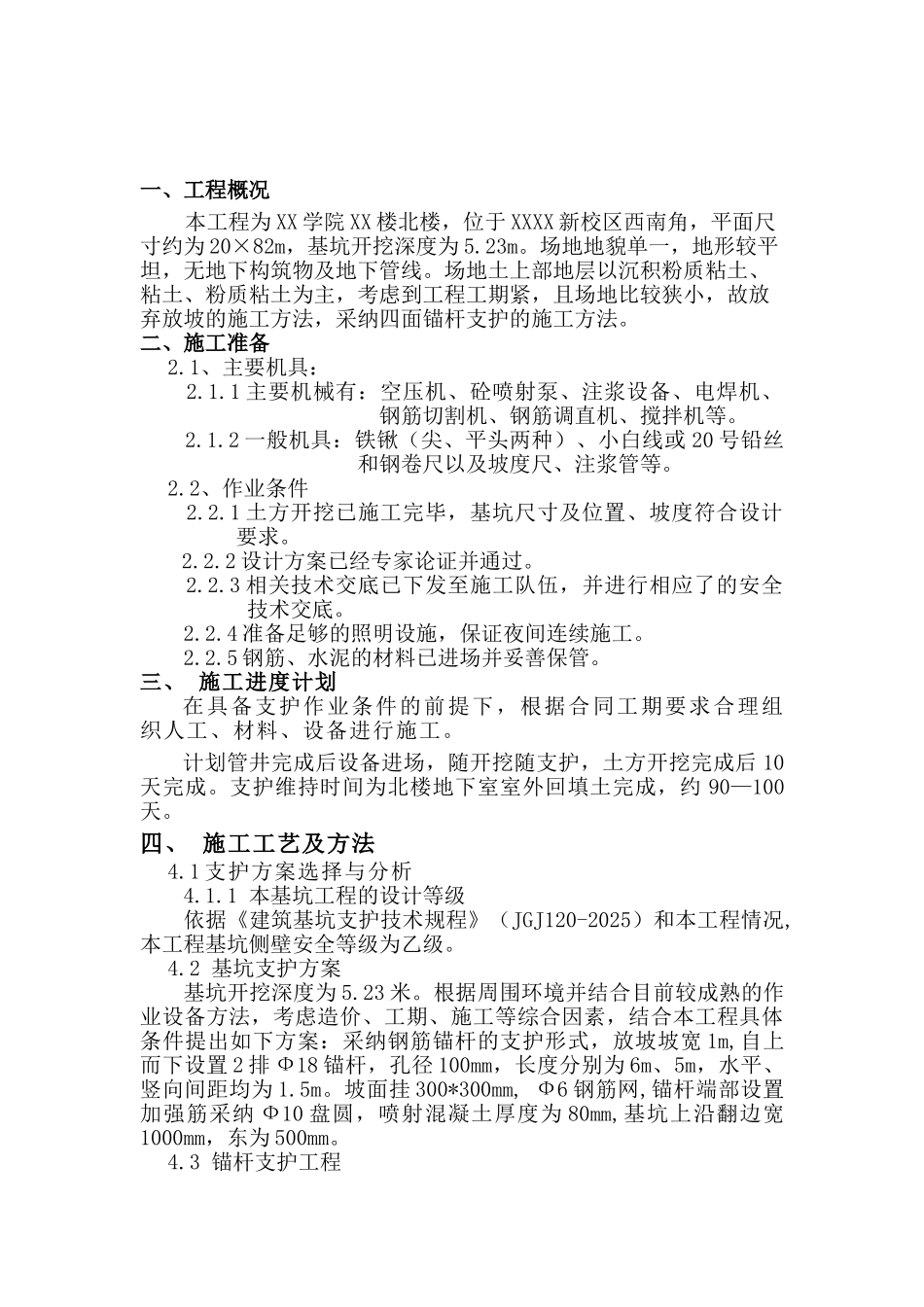

XX 学院 XX 楼基坑支护专项施工方案XX 省 XX 集团有限公司2012 年 9 月 30 日审 批 页批准: 审核: 编制: 一、工程概况本工程为 XX 学院 XX 楼北楼,位于 XXXX 新校区西南角,平面尺寸约为 20×82m,基坑开挖深度为 5
场地地貌单一,地形较平坦,无地下构筑物及地下管线
场地土上部地层以沉积粉质粘土、粘土、粉质粘土为主,考虑到工程工期紧,且场地比较狭小,故放弃放坡的施工方法,采纳四面锚杆支护的施工方法
二、施工准备2
1、主要机具: 2
1 主要机械有:空压机、砼喷射泵、注浆设备、电焊机、钢筋切割机、钢筋调直机、搅拌机等
2 一般机具:铁锹(尖、平头两种)、小白线或 20 号铅丝和钢卷尺以及坡度尺、注浆管等
2、作业条件 2
1 土方开挖已施工完毕,基坑尺寸及位置、坡度符合设计要求
2 设计方案已经专家论证并通过
3 相关技术交底已下发至施工队伍,并进行相应了的安全技术交底
4 准备足够的照明设施,保证夜间连续施工
5 钢筋、水泥的材料已进场并妥善保管
三、 施工进度计划在具备支护作业条件的前提下,根据合同工期要求合理组织人工、材料、设备进行施工
计划管井完成后设备进场,随开挖随支护,土方开挖完成后 10天完成
支护维持时间为北楼地下室室外回填土完成,约 90—100天
四、 施工工艺及方法4
1 支护方案选择与分析 4
1 本基坑工程的设计等级依据《建筑基坑支护技术规程》(JGJ120-2025)和本工程情况,本工程基坑侧壁安全等级为乙级
2 基坑支护方案基坑开挖深度为 5
根据周围环境并结合目前较成熟的作业设备方法,考虑造价、工期、施工等综合因素,结合本工程具体条件提出如下方案:采纳钢筋锚杆的支护形式,放坡坡宽 1m,自上而下设置 2 排 Ф18
