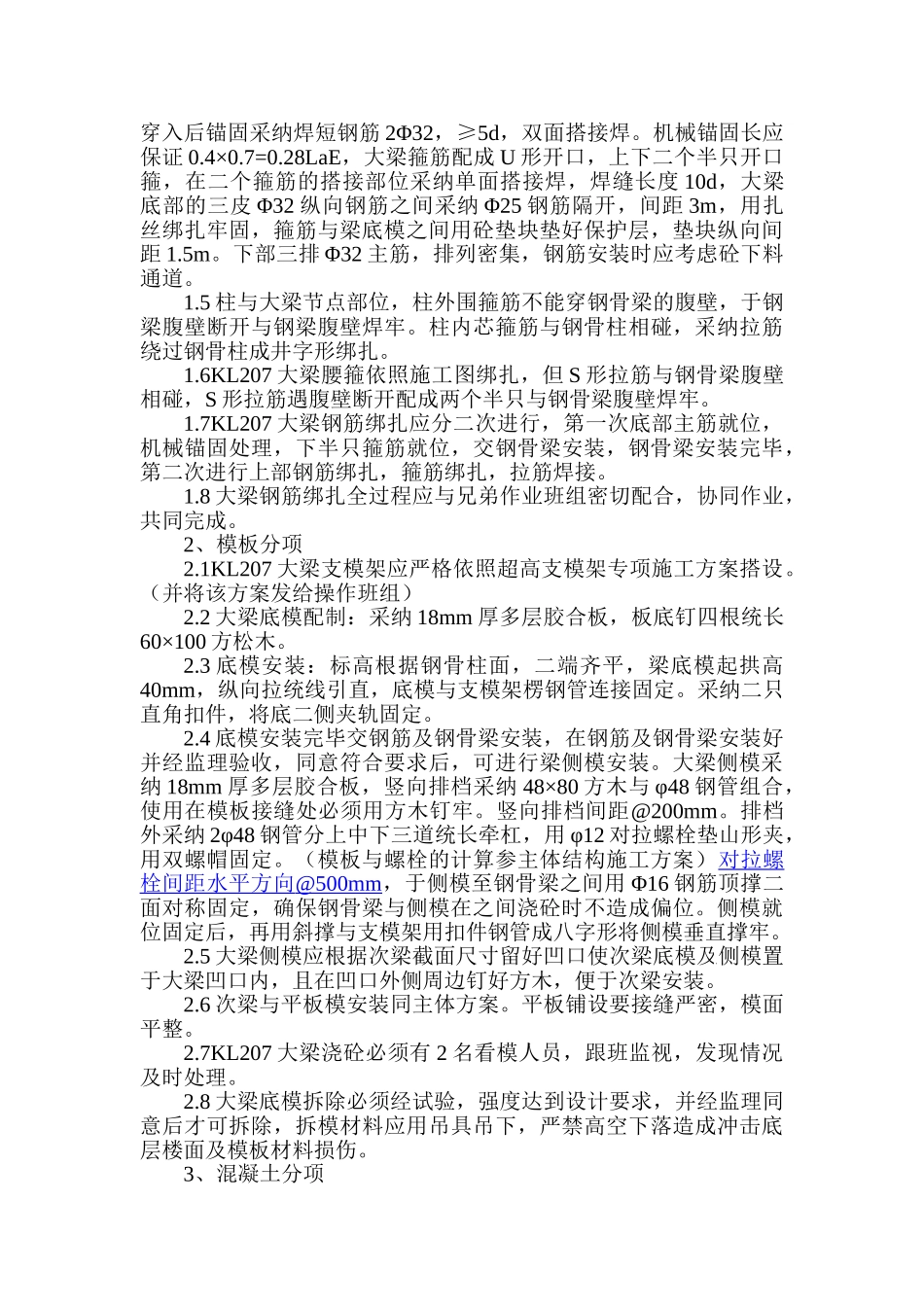

KL207 大梁和钢骨柱、钢骨梁安装专项施工方案一、工程概况教学楼工程设有三条 KL207 大梁,大梁轴线跨长 28
8m,搁点支承在二端带有钢骨柱的砼柱上,大梁截面尺寸 550×1650,梁中设300×1300 工形钢骨梁,钢骨梁柱长 4
05m,截面尺寸 500×300,5 根,单根重 655,400×300,1 根,单根重 634,钢骨梁长 29
3m,截面尺寸 300×1300,单根重含连接件 8030Kg,底部配有 6×3 排,18 根,Φ32 纵向钢筋,梁底标高 17
35m,距二层楼面高度 14
空间高度较高,工种之间配合,与含接紧凑
为钢骨柱、梁的技术要求便于工种之间配合,连接特编制专项施工方案
二、钢骨柱、钢骨梁的技术要求1、钢骨柱、钢骨梁的钢材及配件必须符合设计要求
2、焊接材料及焊接工序,必须严格依照设计要求
3、高强螺栓、材质、垫圈、性能等级,接触面摩擦抗滑移系数必须符合设计要求
4、未注明焊缝均采纳全熔透坡口焊,并用引弧板施焊,等强焊接,焊透全截面
钢构梁、柱、翼复板焊接凡与翼缘连结采纳全熔坡口焊,其它部位可采纳角焊缝
5、现场制孔和扩孔:a:若现场需要制孔,应优先考虑钻孔,钻孔有困难时,可用火焰割成小孔,再扩孔至设计要求孔径,孔壁需磨光处理
b:扩孔,若现场需扩孔,应采纳扩孔器或大号钻头进行扩孔,孔壁需打磨光滑
6、钢骨柱、钢骨梁的施工、焊接,应严格遵守(JBJ81-2025)《建筑结构焊接规程》和《钢结构工程施工及验收法律规范》进行
7、钢骨构件委托有相应资质的生产厂进行制作、运输和安装
8、对委托的生产厂家进行技术能力,机械设备管理体制等进行综合考察

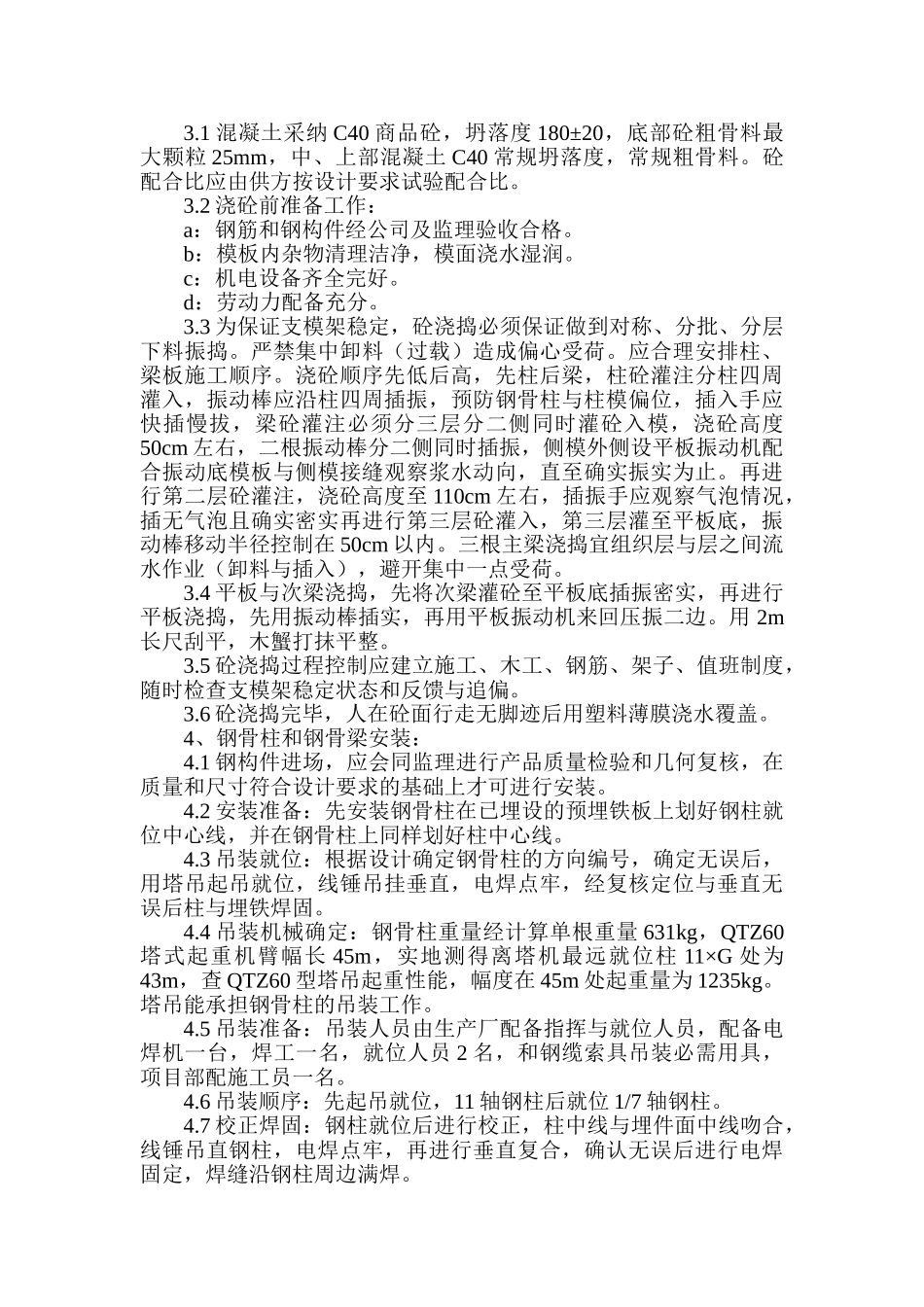

三、带钢骨的柱和 KL207 大梁的施工顺序:柱钢筋连接→柱箍筋绑扎焊接→钢骨柱底部铁件埋设→钢骨柱安装→15
57m 标高层柱梁板浇砼→大梁底支模架搭设及底模安装→大梁以下底部钢筋绑扎
