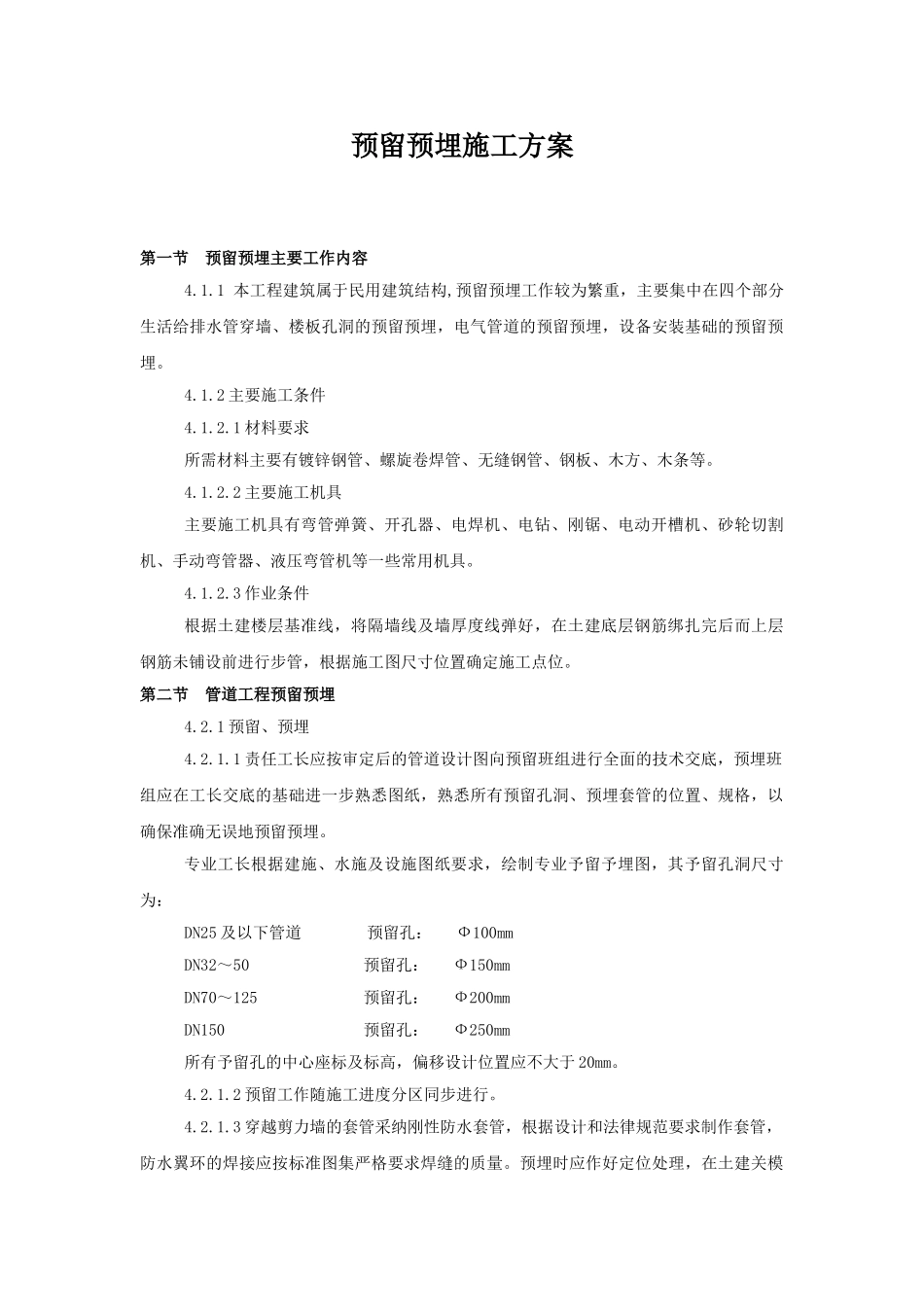

预留预埋施工方案第一节 预留预埋主要工作内容4
1 本工程建筑属于民用建筑结构,预留预埋工作较为繁重,主要集中在四个部分生活给排水管穿墙、楼板孔洞的预留预埋,电气管道的预留预埋,设备安装基础的预留预埋
2 主要施工条件4
1 材料要求所需材料主要有镀锌钢管、螺旋卷焊管、无缝钢管、钢板、木方、木条等
2 主要施工机具主要施工机具有弯管弹簧、开孔器、电焊机、电钻、刚锯、电动开槽机、砂轮切割机、手动弯管器、液压弯管机等一些常用机具
3 作业条件根据土建楼层基准线,将隔墙线及墙厚度线弹好,在土建底层钢筋绑扎完后而上层钢筋未铺设前进行步管,根据施工图尺寸位置确定施工点位

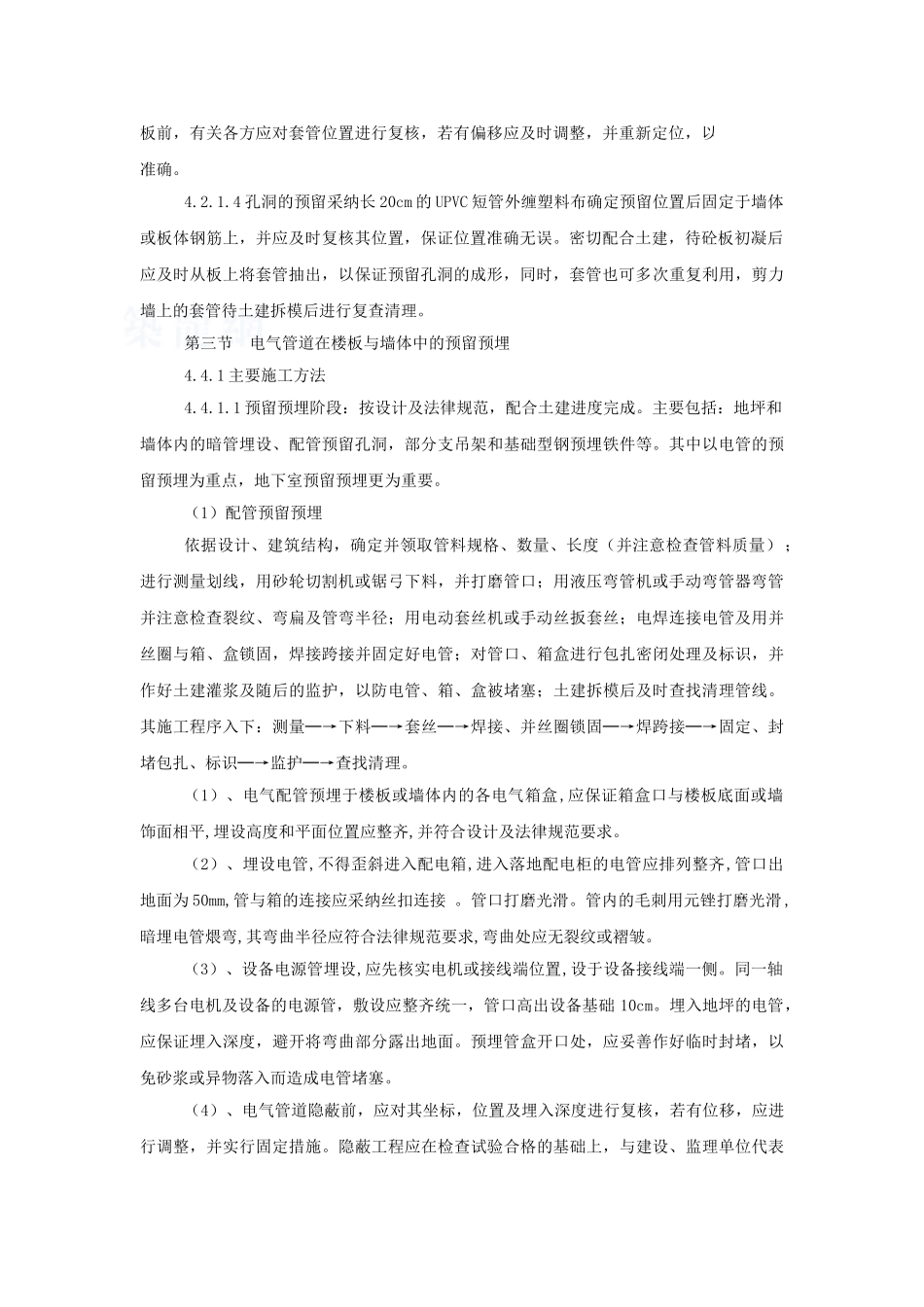

第二节 管道工程预留预埋4
1 预留、预埋4
1 责任工长应按审定后的管道设计图向预留班组进行全面的技术交底,预埋班组应在工长交底的基础进一步熟悉图纸,熟悉所有预留孔洞、预埋套管的位置、规格,以确保准确无误地预留预埋
专业工长根据建施、水施及设施图纸要求,绘制专业予留予埋图,其予留孔洞尺寸为:DN25 及以下管道 预留孔: Ф100mmDN32~50 预留孔: Ф150mmDN70~125 预留孔: Ф200mmDN150 预留孔: Ф250mm所有予留孔的中心座标及标高,偏移设计位置应不大于 20mm
2 预留工作随施工进度分区同步进行
3 穿越剪力墙的套管采纳刚性防水套管,根据设计和法律规范要求制作套管,防水翼环的焊接应按标准图集严格要求焊缝的质量
预埋时应作好定位处理,在土建关模板前,有关各方应对套管位置进行复核,若有偏移应及时调整,并重新定位,以保证预留准确
4 孔洞的预留采纳长 20cm 的 UPVC 短管外缠塑料布确定预留位置后固定于墙体或板体钢筋上,并应及时复核其位置,保证位置准确无误

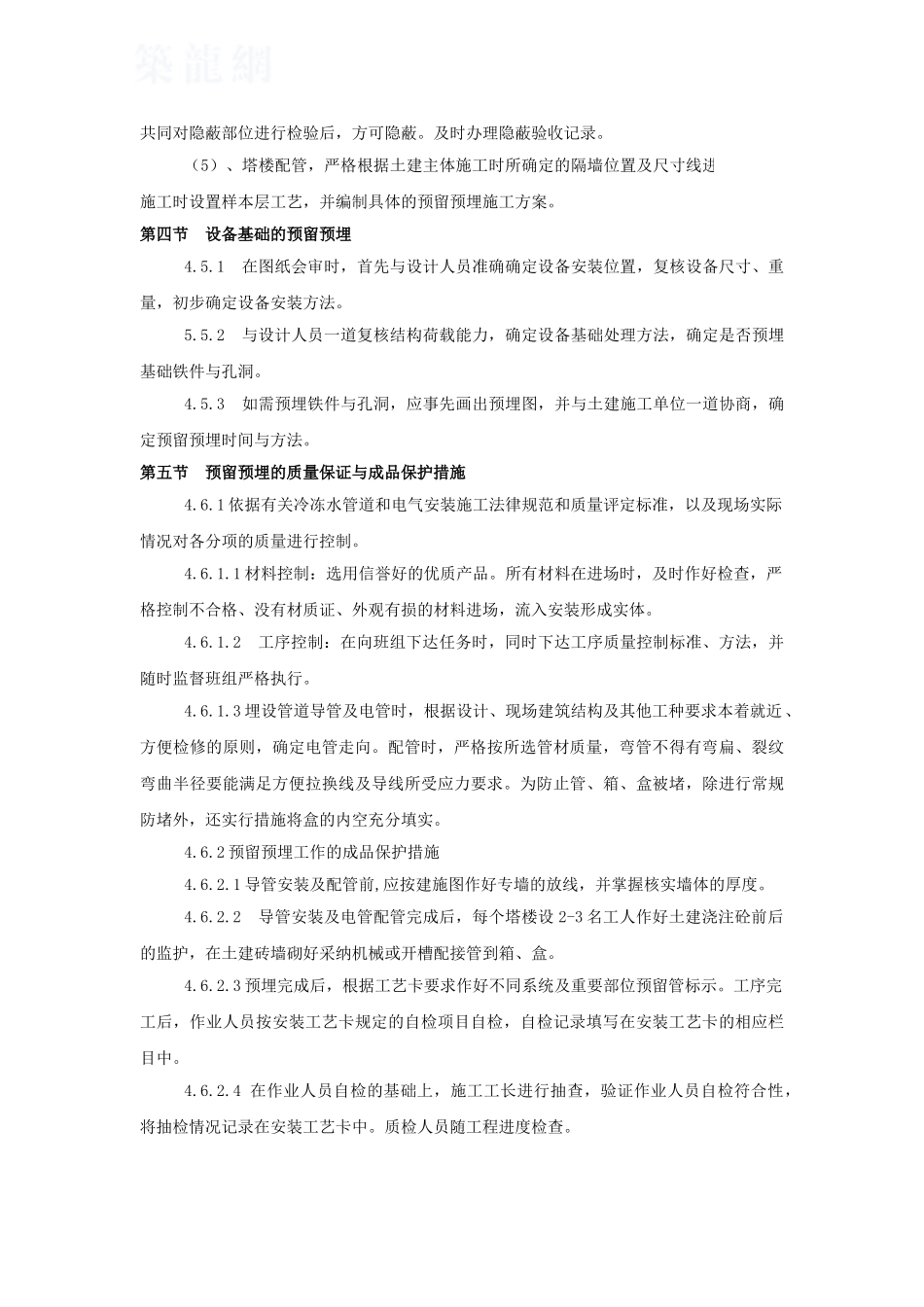

密切配合土建,待砼板初凝后
