第一章、工程概述1、工程概况混合絮凝池共分 A、B 两座,对称分布,设计流量 15吨/日,混合池采纳垂直轴机械搅拌器搅拌,絮凝池采纳垂直轴机械絮凝器絮凝
设计流量 0
912m3/s,混合时间 54s,总絮凝时间 21min
本单体单个建筑面积 276
74m2,设计使用年限 50 年
沉淀池设计规模 15 吨/日,共分 A、B 两座,对称分布,采纳双层平流沉淀池斜板沉淀池的组合形式
本单体单个建筑面积 1266
73m2,设计使用年限 50 年
2、材料要求混凝土: 等级 C25 抗渗等级 S6 垫层混凝土 C15钢 筋: HPB235(φ) HRB335(Φ)混凝土中所用的其他要求:混凝土水泥采纳普通硅酸盐水泥,水灰比不宜大于 0
5;骨料应有良好的级配,粗骨料粒径不宜大于 40mm,且不超过最小断面厚度的 1/4;含泥量按重量计应不超过 1%;砂子的含泥量及云母含量按重量计不应超过 3%;混凝土中碱含量最大值应符合《混凝土碱含量限值标准》的规定;混凝土宜掺加复合型高效抗裂砼外加剂提高抗渗抗裂能力

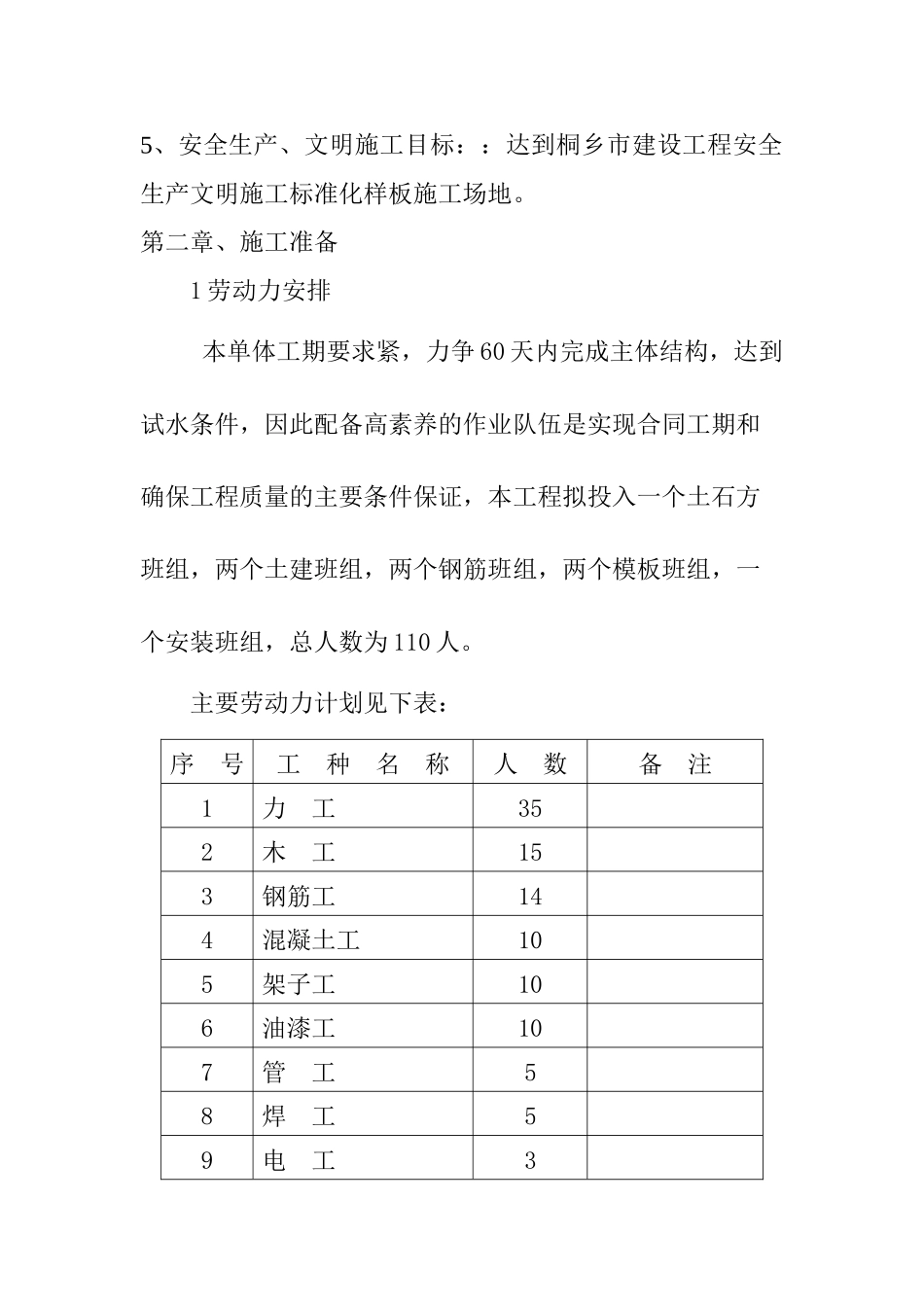

3、工期目标:130 天(单池计划)4、质量目标:合格5、安全生产、文明施工目标::达到桐乡市建设工程安全生产文明施工标准化样板施工场地

第二章、施工准备1 劳动力安排 本单体工期要求紧,力争 60 天内完成主体结构,达到试水条件,因此配备高素养的作业队伍是实现合同工期和确保工程质量的主要条件保证,本工程拟投入一个土石方班组,两个土建班组,两个钢筋班组,两个模板班组,一个安装班组,总人数为 110 人
