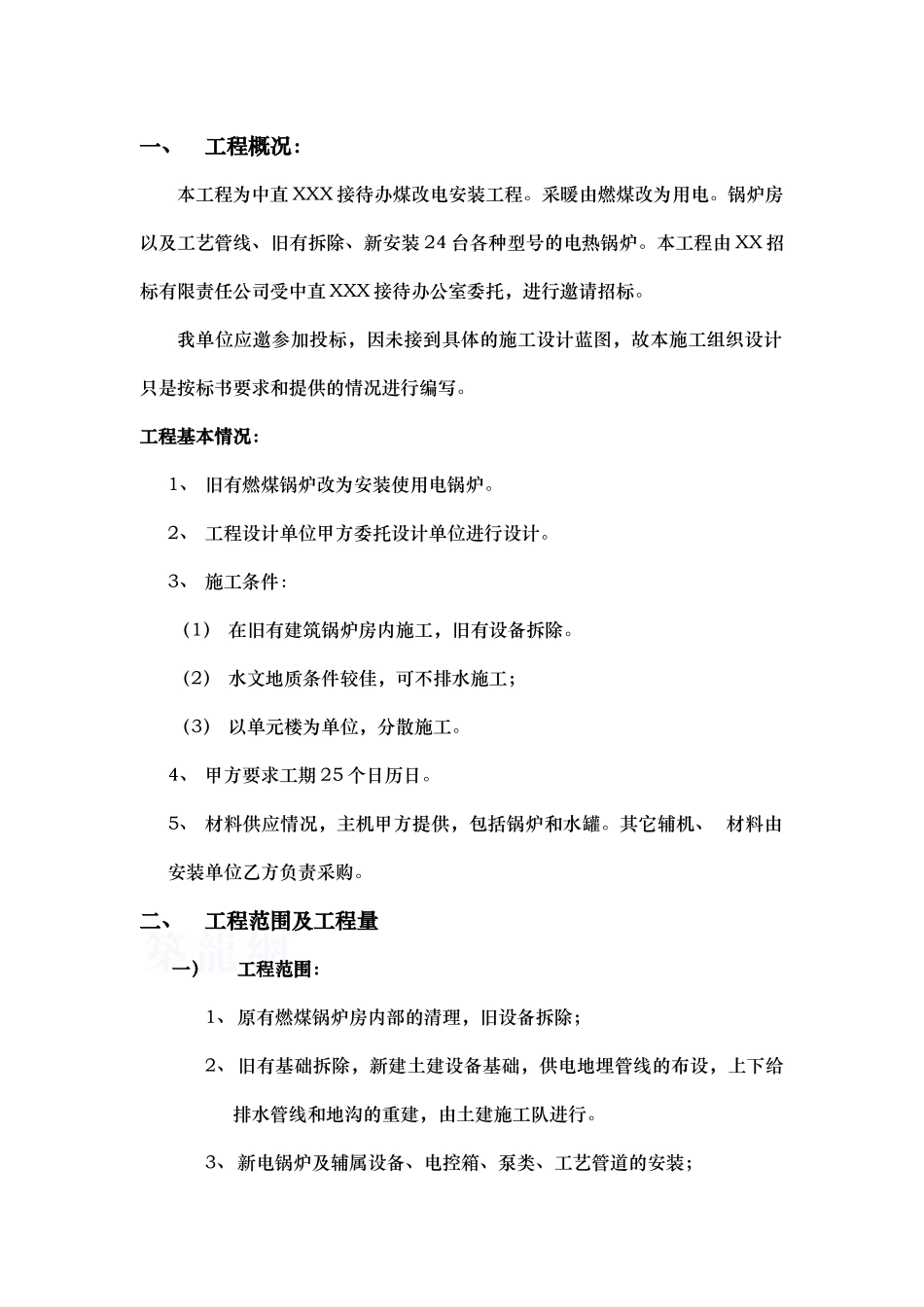

中直 XXX 接待办煤改电锅炉安装工程施工组织设计编制: 批准: 2025 年 5 月 15 日一、工程概况:本工程为中直 XXX 接待办煤改电安装工程
采暖由燃煤改为用电
锅炉房以及工艺管线、旧有拆除、新安装 24 台各种型号的电热锅炉
本工程由 XX 招标有限责任公司受中直 XXX 接待办公室委托,进行邀请招标
我单位应邀参加投标,因未接到具体的施工设计蓝图,故本施工组织设计只是按标书要求和提供的情况进行编写
工程基本情况:1、 旧有燃煤锅炉改为安装使用电锅炉
2、 工程设计单位甲方委托设计单位进行设计
3、 施工条件:(1) 在旧有建筑锅炉房内施工,旧有设备拆除
(2) 水文地质条件较佳,可不排水施工;(3) 以单元楼为单位,分散施工
4、 甲方要求工期 25 个日历日
5、 材料供应情况,主机甲方提供,包括锅炉和水罐
其它辅机、 材料由安装单位乙方负责采购
二、工程范围及工程量一)工程范围:1、原有燃煤锅炉房内部的清理,旧设备拆除;2、旧有基础拆除,新建土建设备基础,供电地埋管线的布设,上下给排水管线和地沟的重建,由土建施工队进行
3、新电锅炉及辅属设备、电控箱、泵类、工艺管道的安装;4、新设备的运行与调试;5、与原有外网的连接

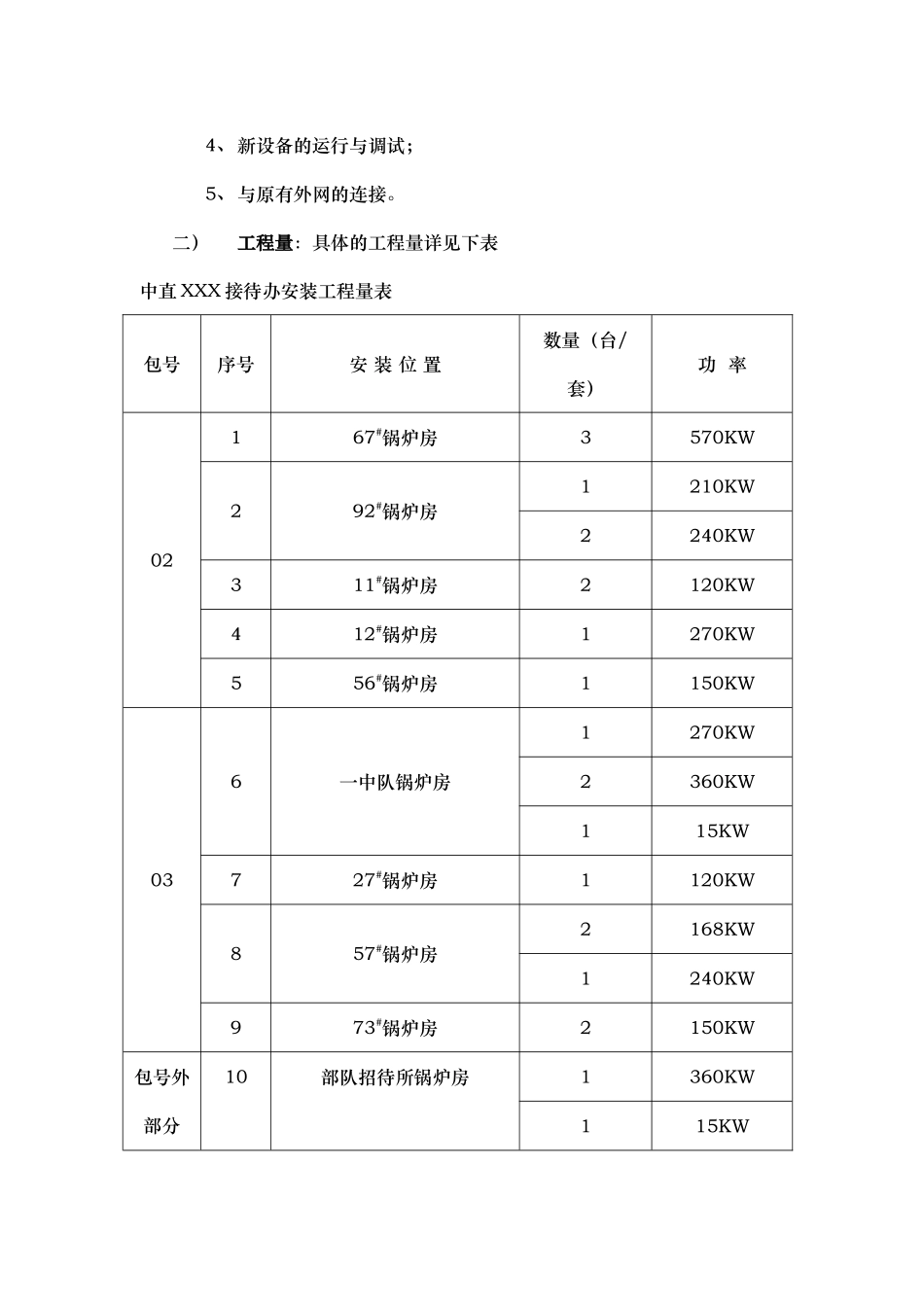

二)工程量:具体的工程量详见下表中直 XXX 接待办安装工程量表包号序号安 装 位 置数量(台/套)功 率02167#锅炉房3570KW292#锅炉房1210KW2240KW311#锅炉房2120KW412#锅炉房1270KW556#锅炉房1150KW036一中队锅炉房1270KW2360KW115KW727#锅炉房1120KW857#锅炉房2168KW1240KW973#锅炉房2150KW包号外部分10部队招待所锅炉房1360KW115KW1174#锅炉房1120KW12王家沟锅炉房184KW三、主要施工技术措施一)施工准备1、技术准备1
