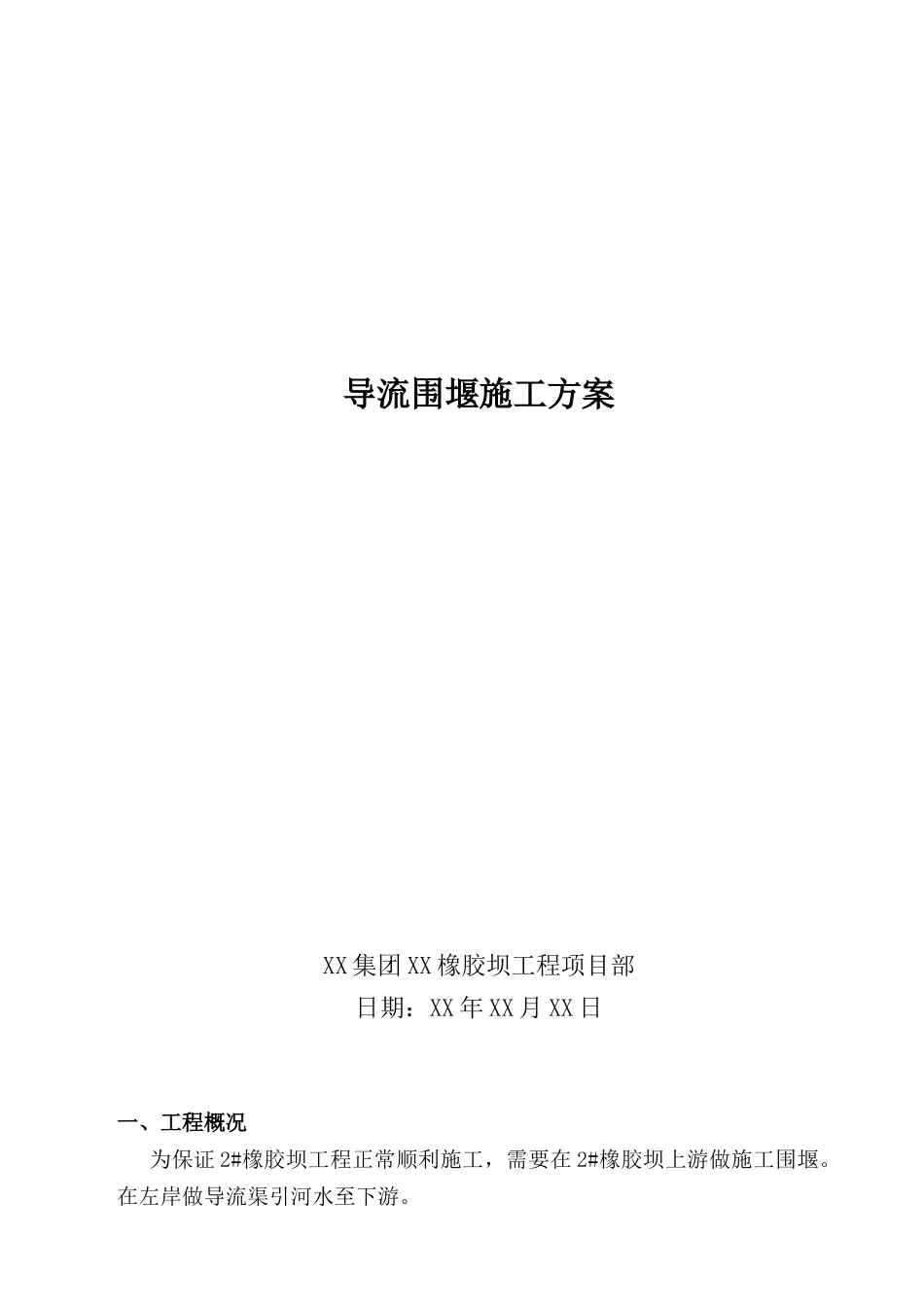

导流围堰施工方案XX 集团 XX 橡胶坝工程项目部日期:XX 年 XX 月 XX 日一、工程概况为保证 2#橡胶坝工程正常顺利施工,需要在 2#橡胶坝上游做施工围堰
在左岸做导流渠引河水至下游

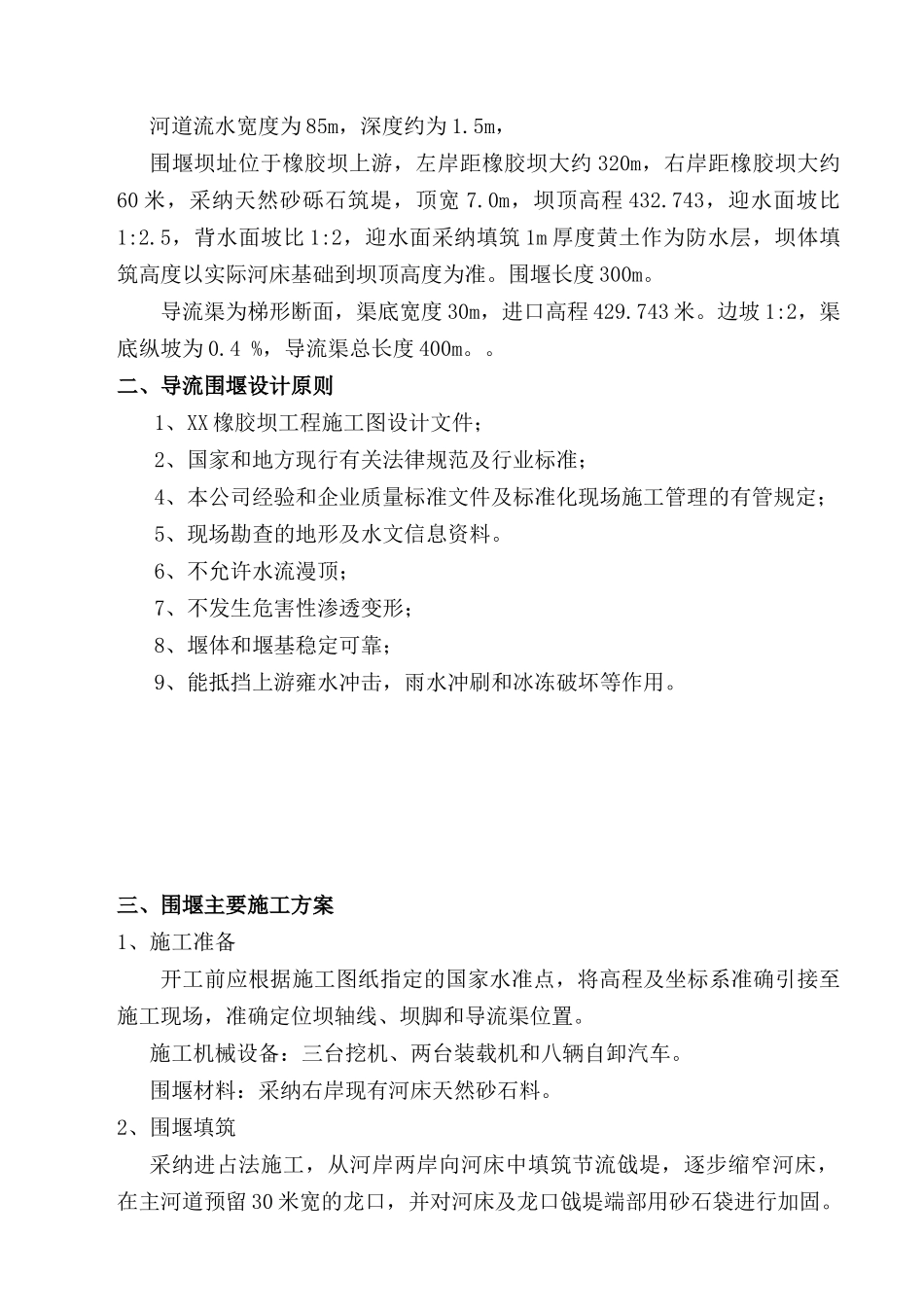

河道流水宽度为 85m,深度约为 1
5m,围堰坝址位于橡胶坝上游,左岸距橡胶坝大约 320m,右岸距橡胶坝大约60 米,采纳天然砂砾石筑堤,顶宽 7
0m,坝顶高程 432
743,迎水面坡比1:2
5,背水面坡比 1:2,迎水面采纳填筑 1m 厚度黄土作为防水层,坝体填筑高度以实际河床基础到坝顶高度为准
围堰长度 300m
导流渠为梯形断面,渠底宽度 30m,进口高程 429
边坡 1:2,渠底纵坡为 0
4 %,导流渠总长度 400m
二、导流围堰设计原则1、XX 橡胶坝工程施工图设计文件;2、国家和地方现行有关法律规范及行业标准;4、本公司经验和企业质量标准文件及标准化现场施工管理的有管规定;5、现场勘查的地形及水文信息资料
6、不允许水流漫顶;7、不发生危害性渗透变形;8、堰体和堰基稳定可靠;9、能抵挡上游雍水冲击,雨水冲刷和冰冻破坏等作用
三、围堰主要施工方案1、施工准备开工前应根据施工图纸指定的国家水准点,将高程及坐标系准确引接至施工现场,准确定位坝轴线、坝脚和导流渠位置
施工机械设备:三台挖机、两台装载机和八辆自卸汽车
围堰材料:采纳右岸现有河床天然砂石料
2、围堰填筑采纳进占法施工,从河岸两岸向河床中填筑节流戗堤,逐步缩窄河床,在主河道预留 30 米宽的龙口,并对河床及龙口戗堤端部用砂石袋进行加固
采纳反铲挖掘机开挖右岸河道天然砂砾,使用 8T 自卸车运输,直接倒入预定的区域内,水下部分使用推土机推平进占,水上部分使用挖掘机分层整平、压实,边坡用挖掘机修整
分层填筑厚度 0
3m 以下,3、碾压采纳振动碾碾压,碾压遍数为 6 遍
填筑的每一层按规定参
