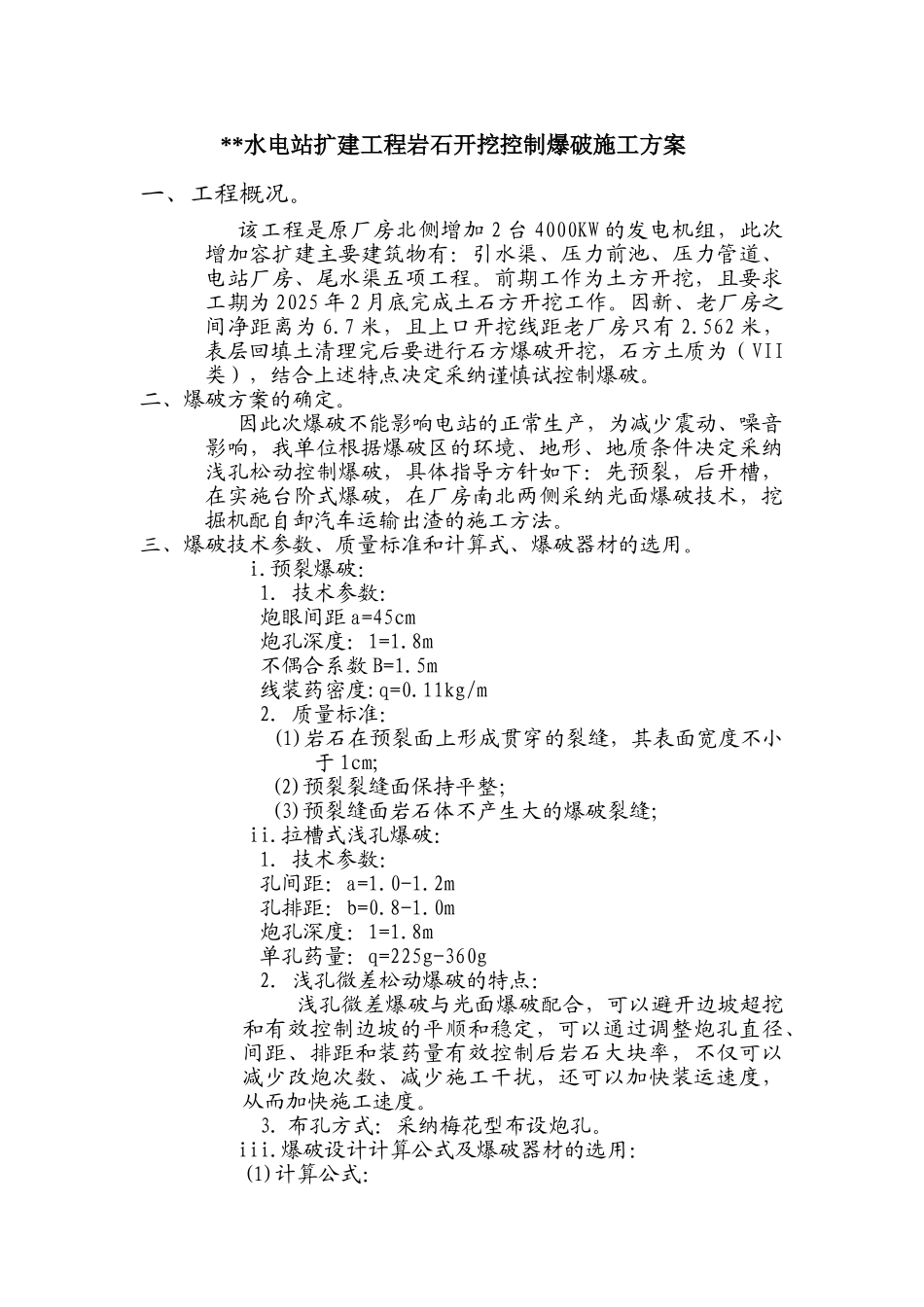

**水电站扩建工程岩石开挖控制爆破施工方案一、工程概况
该工程是原厂房北侧增加 2 台 4000KW 的发电机组,此次增加容扩建主要建筑物有:引水渠、压力前池、压力管道、电站厂房、尾水渠五项工程
前期工作为土方开挖,且要求工期为 2025 年 2 月底完成土石方开挖工作
因新、老厂房之间净距离为 6
7 米,且上口开挖线距老厂房只有 2
562 米,表层回填土清理完后要进行石方爆破开挖,石方土质为(VII类),结合上述特点决定采纳谨慎试控制爆破
二、爆破方案的确定
因此次爆破不能影响电站的正常生产,为减少震动、噪音影响,我单位根据爆破区的环境、地形、地质条件决定采纳浅孔松动控制爆破,具体指导方针如下:先预裂,后开槽,在实施台阶式爆破,在厂房南北两侧采纳光面爆破技术,挖掘机配自卸汽车运输出渣的施工方法
三、爆破技术参数、质量标准和计算式、爆破器材的选用

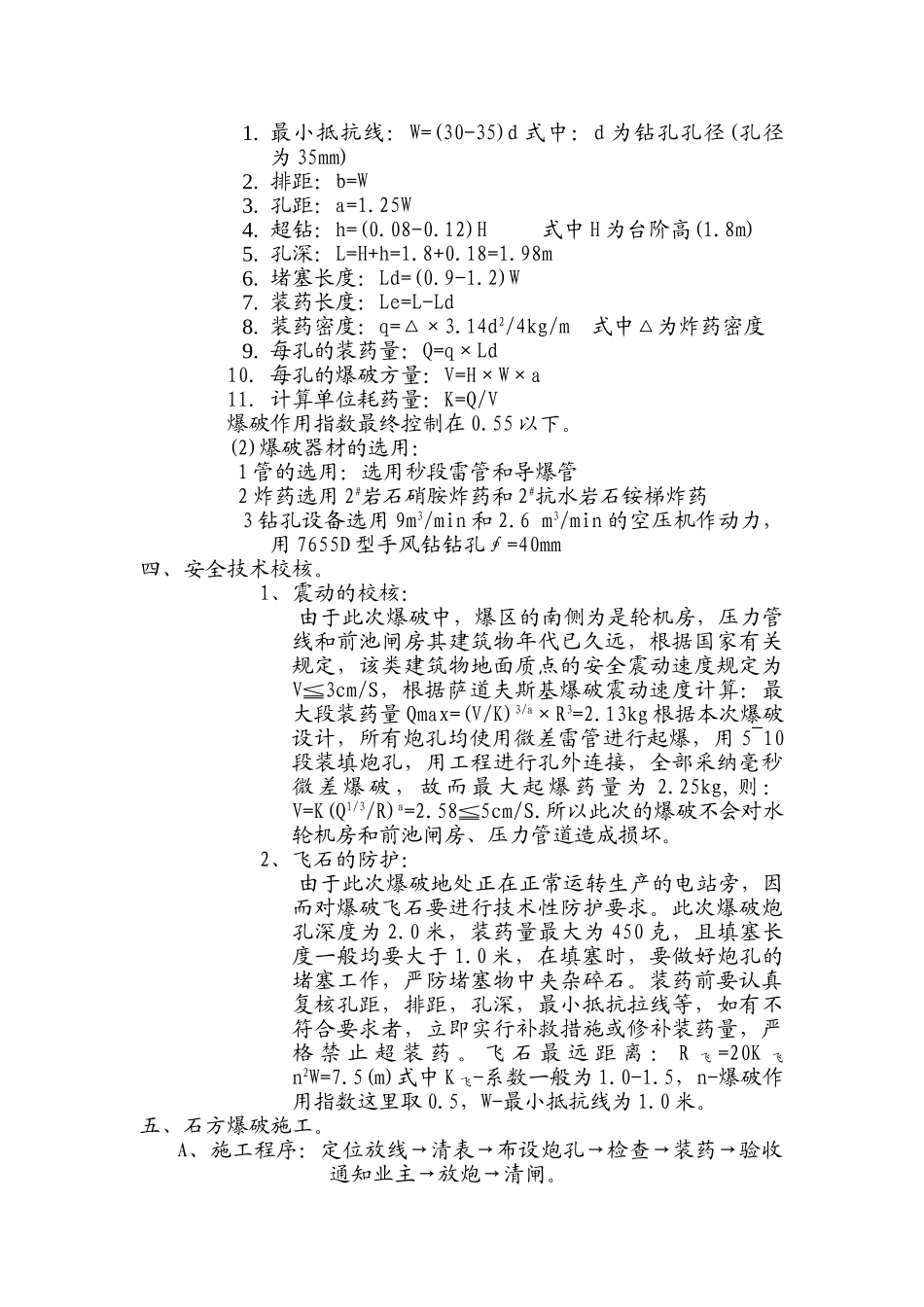

预裂爆破: 1.技术参数: 炮眼间距 a=45cm 炮孔深度:1=1
8m 不偶合系数 B=1
5m 线装药密度:q=0
11kg/m 2.质量标准: (1)岩石在预裂面上形成贯穿的裂缝,其表面宽度不小于 1cm; (2)预裂裂缝面保持平整; (3)预裂缝面岩石体不产生大的爆破裂缝; ii
拉槽式浅孔爆破:1.技术参数: 孔间距:a=1
2m 孔排距:b=0
0m 炮孔深度:1=1
8m 单孔药量:q=225g-360g2.浅孔微差松动爆破的特点:浅孔微差爆破与光面爆破配合,可以避开边坡超挖和有效控制边坡的平顺和稳定,可以通过调整炮孔直径、间距、排距和装药量有效控制后岩石大块率,不仅可以减少改炮次数、减少施工干扰,还可以加快装运速度,从而加快施工速度
布孔方式:采纳梅花型布设炮孔
爆破设计计算公式及爆破器材的选用:(1)计算公式:1

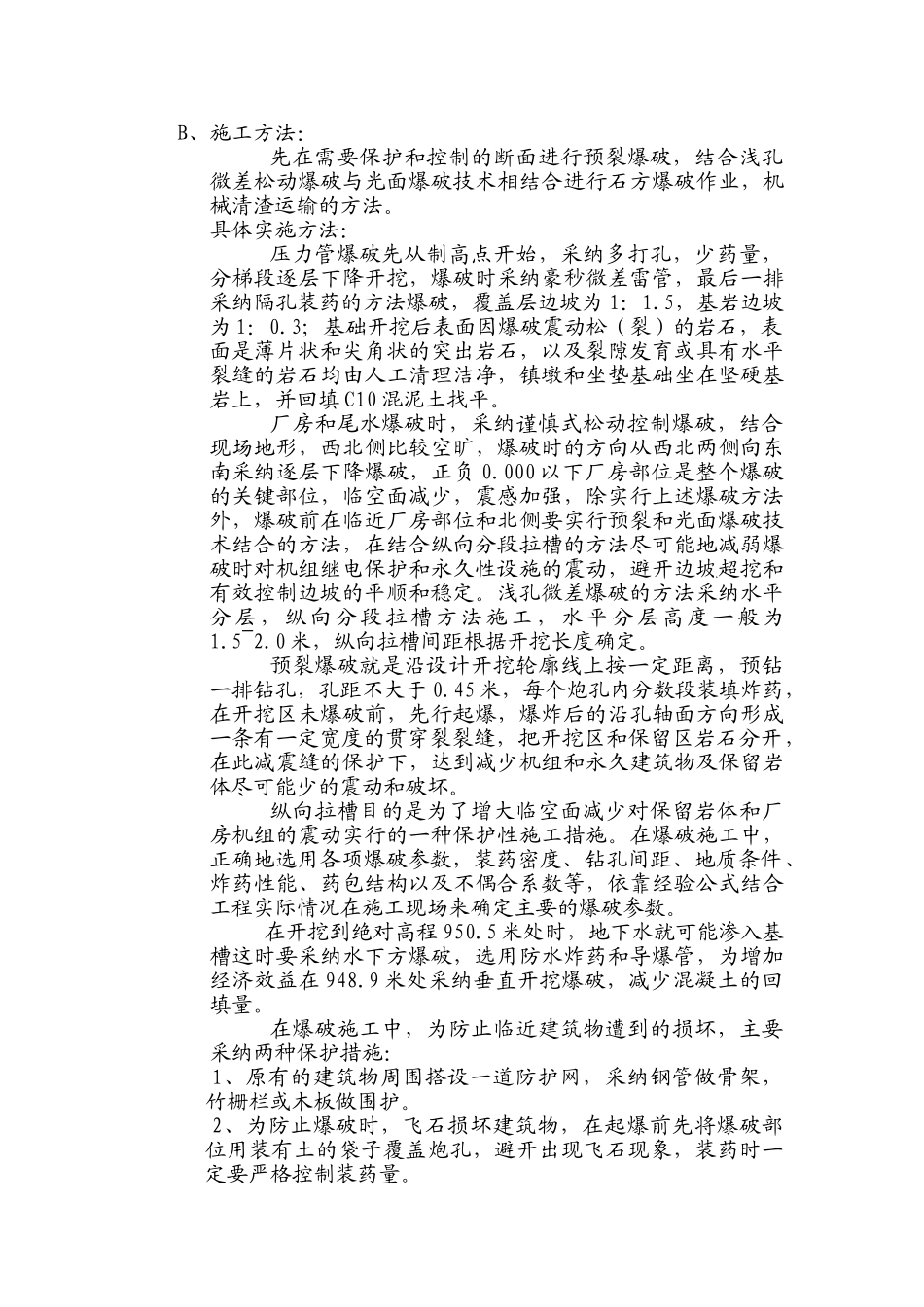

最小抵抗线:W=(30-35)d 式中:d 为钻孔孔径
