钢筋工程施工方案本工程站房主体结构所用钢筋直径为 φ6~φ32
钢筋连接方式为绑扎连接(d<22mm)、直螺纹套筒连接(d≥22mm)、焊接连接
Ⅰ级钢筋用 E43 焊条,Ⅱ级、Ⅲ级钢筋用 E50 焊条
本工程钢筋均采纳现场加工现场安装的方法进行
依据施工现场临建总体部署,结合**站各功能区分布特点及塔吊布置,现场建立钢筋加工区共四处
每处钢筋加工区配置钢筋调直机 2 台,钢筋切断机 2台,钢筋弯曲机 2 台,钢筋套丝机 4 台,无齿锯 2 台
钢筋棚、钢筋原材堆放区、钢筋加工区、半成品堆放区具体位置见施工现场总平面布置图
综合考虑**站分项工程量及工期安排,计划投入三支结构队伍,分别施工不同区域的主体结构
钢筋绑扎按流水段划分分层分段组织流水施工
钢筋工程控制的重点是钢筋的下料、定位、连接和保护层控制
施工准备进场钢筋应附有质量证明书,并且按规定取样进行复试和外观检查,合格后才能使用
施工前,组织技术交底,安排绑扎顺序,排放规则及主要施工方法,明确质量及工期要求,解决施工中的疑难重点

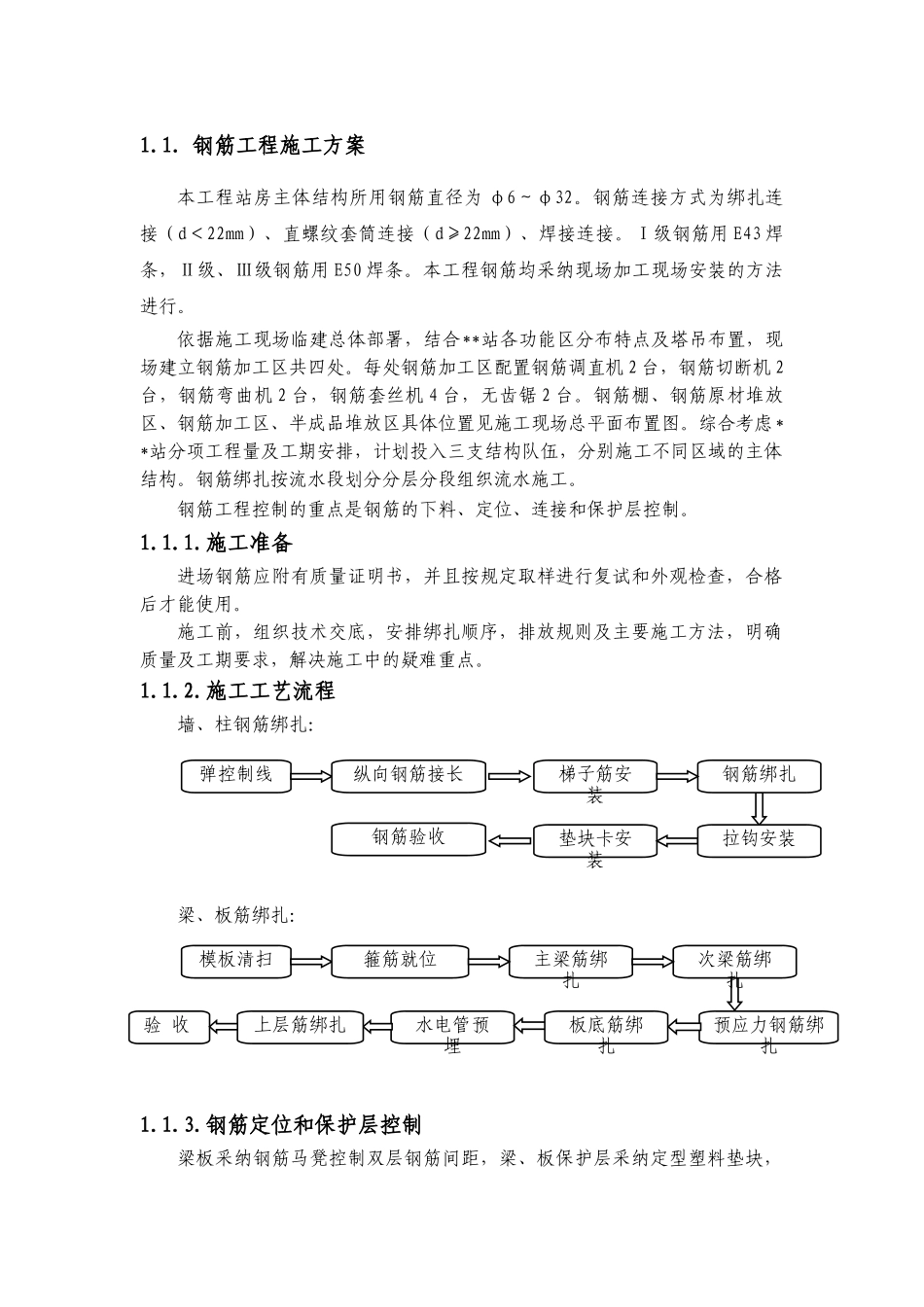

施工工艺流程墙、柱钢筋绑扎:梁、板筋绑扎:1
钢筋定位和保护层控制梁板采纳钢筋马凳控制双层钢筋间距,梁、板保护层采纳定型塑料垫块,弹控制线梯子筋安装纵向钢筋接长垫块卡安装拉钩安装钢筋绑扎钢筋验收模板清扫主梁筋绑扎箍筋就位水电管预埋板底筋绑扎次梁筋绑扎上层筋绑扎验 收预应力钢筋绑扎侧面采纳专用塑料卡子确保保护层厚度;墙柱结构筋采纳水平和竖向梯子筋控制墙体钢筋的位置和间距,并利用竖向梯子筋的顶模筋和专用塑料卡子控制保护层;柱使用定位箍和塑料卡子控制位置和保护层
浇筑混凝土时设专人看守成品钢筋,测量工配合,随时检查梁板、墙柱钢筋位置,发现移位随时修复

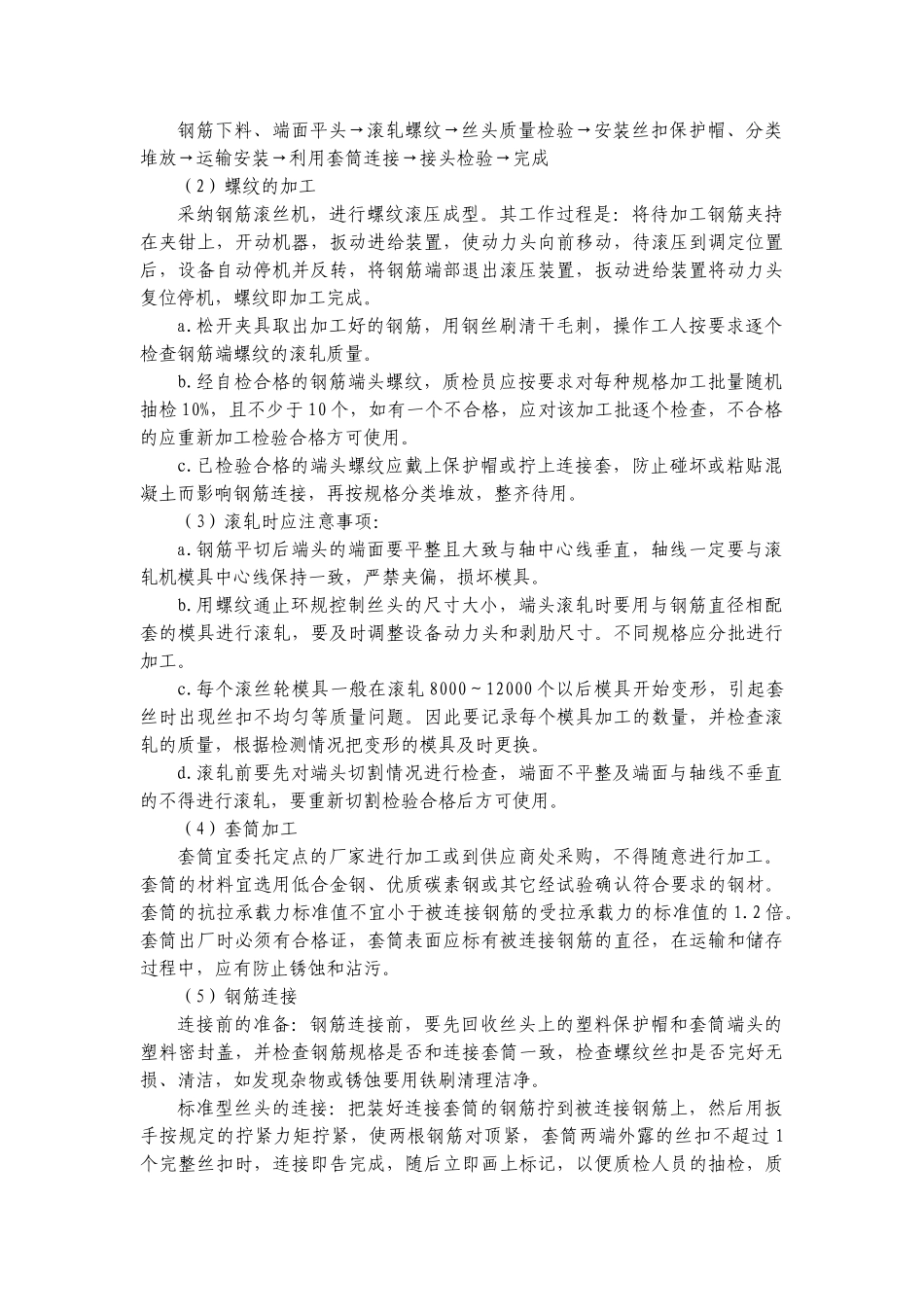

钢筋的接头、搭接及锚固直径≥22mm 的钢筋均采纳滚轧直螺纹连接,直径<22mm 的钢筋采纳
