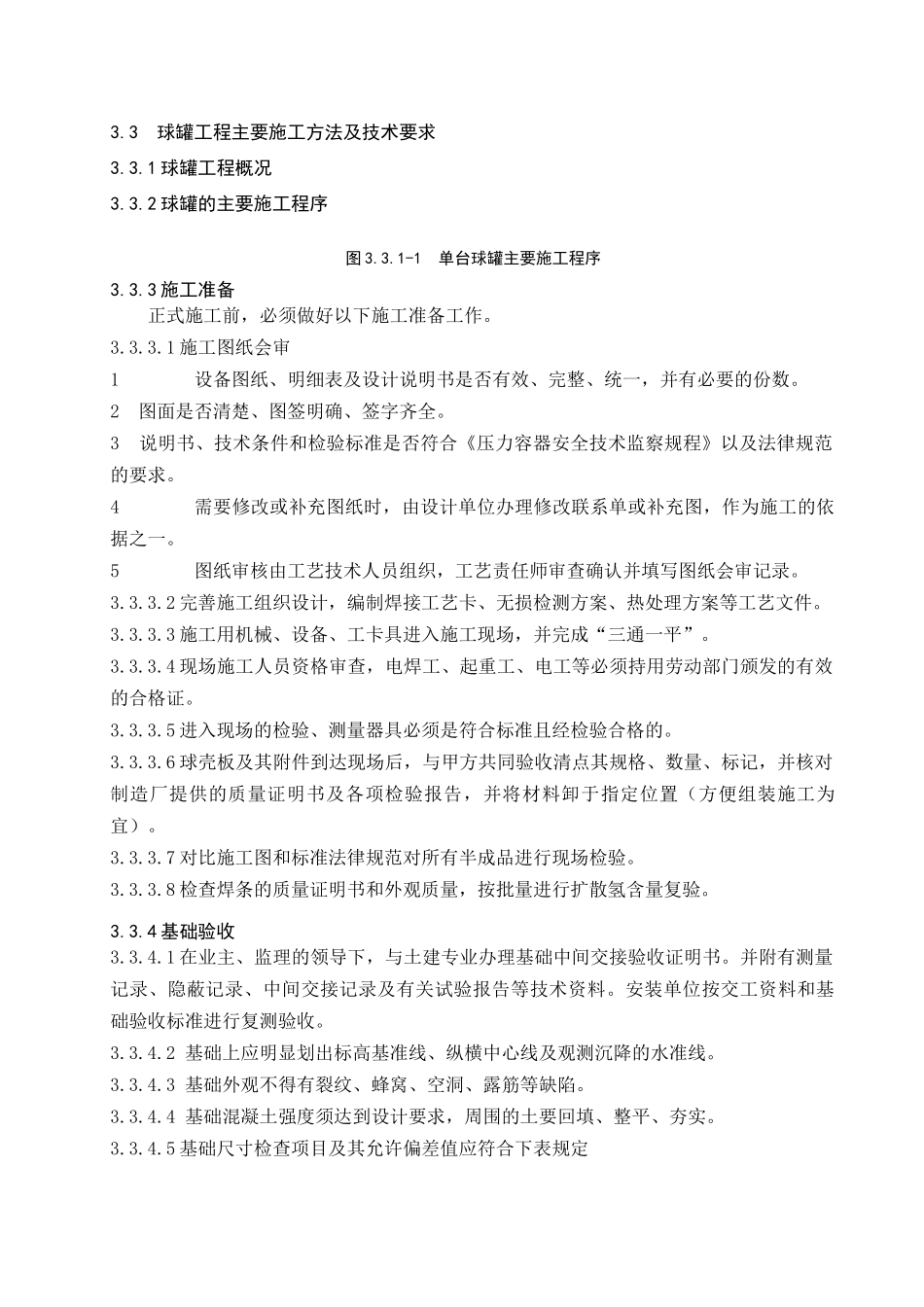

3 球罐工程主要施工方法及技术要求3
1 球罐工程概况3
2 球罐的主要施工程序图 3
1-1 单台球罐主要施工程序3
3 施工准备正式施工前,必须做好以下施工准备工作
1 施工图纸会审1 设备图纸、明细表及设计说明书是否有效、完整、统一,并有必要的份数
2 图面是否清楚、图签明确、签字齐全
3 说明书、技术条件和检验标准是否符合《压力容器安全技术监察规程》以及法律规范的要求
4 需要修改或补充图纸时,由设计单位办理修改联系单或补充图,作为施工的依据之一
5 图纸审核由工艺技术人员组织,工艺责任师审查确认并填写图纸会审记录
2 完善施工组织设计,编制焊接工艺卡、无损检测方案、热处理方案等工艺文件
3 施工用机械、设备、工卡具进入施工现场,并完成“三通一平”
4 现场施工人员资格审查,电焊工、起重工、电工等必须持用劳动部门颁发的有效的合格证
5 进入现场的检验、测量器具必须是符合标准且经检验合格的
6 球壳板及其附件到达现场后,与甲方共同验收清点其规格、数量、标记,并核对制造厂提供的质量证明书及各项检验报告,并将材料卸于指定位置(方便组装施工为宜)
7 对比施工图和标准法律规范对所有半成品进行现场检验
8 检查焊条的质量证明书和外观质量,按批量进行扩散氢含量复验

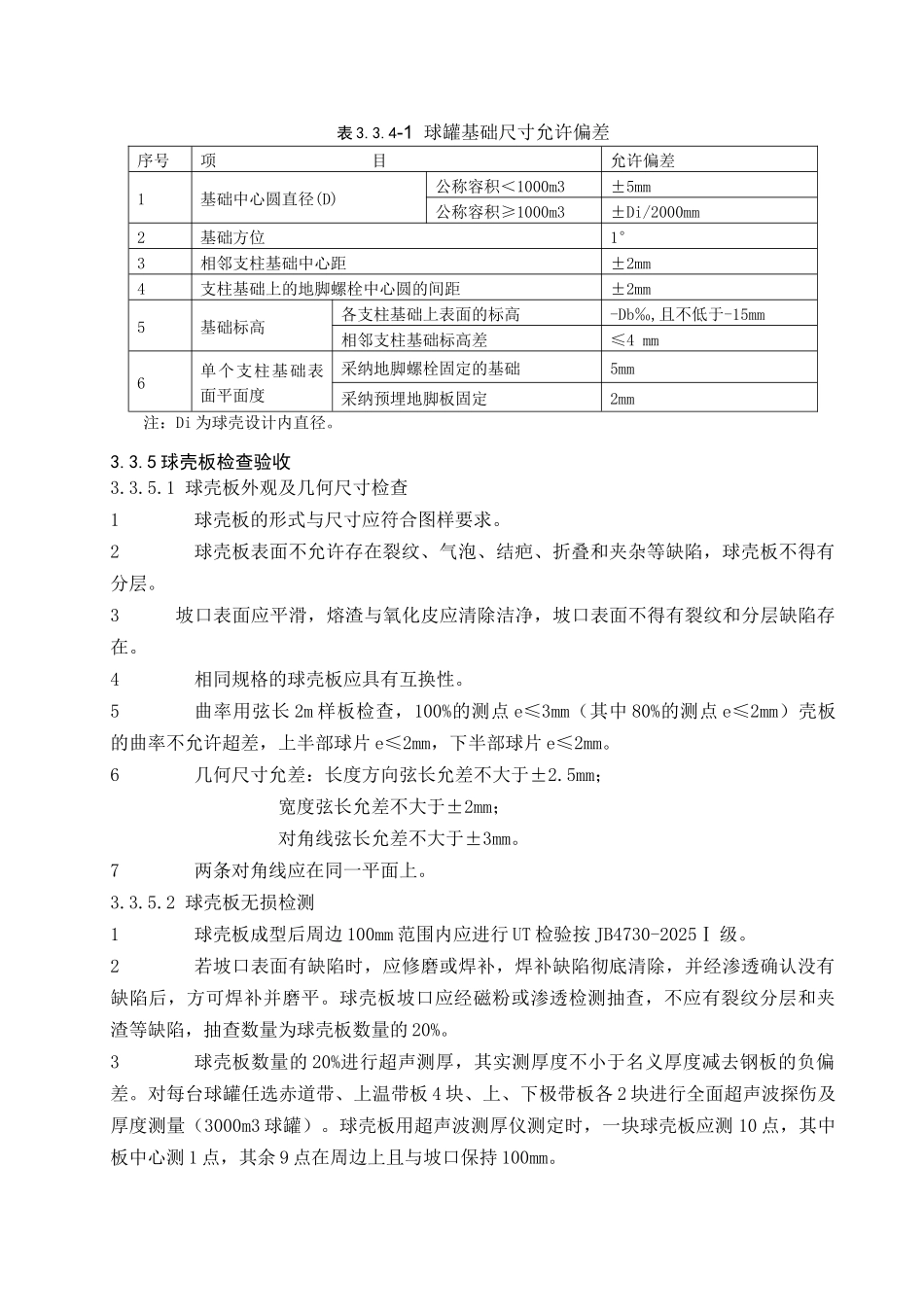

4 基础验收3
1 在业主、监理的领导下,与土建专业办理基础中间交接验收证明书
并附有测量记录、隐蔽记录、中间交接记录及有关试验报告等技术资料
安装单位按交工资料和基础验收标准进行复测验收
2 基础上应明显划出标高基准线、纵横中心线及观测沉降的水准线
3 基础外观不得有裂纹、蜂窝、空洞、露筋等缺陷
4 基础混凝土强度须达到设计要求,周围的土要回填、整平
