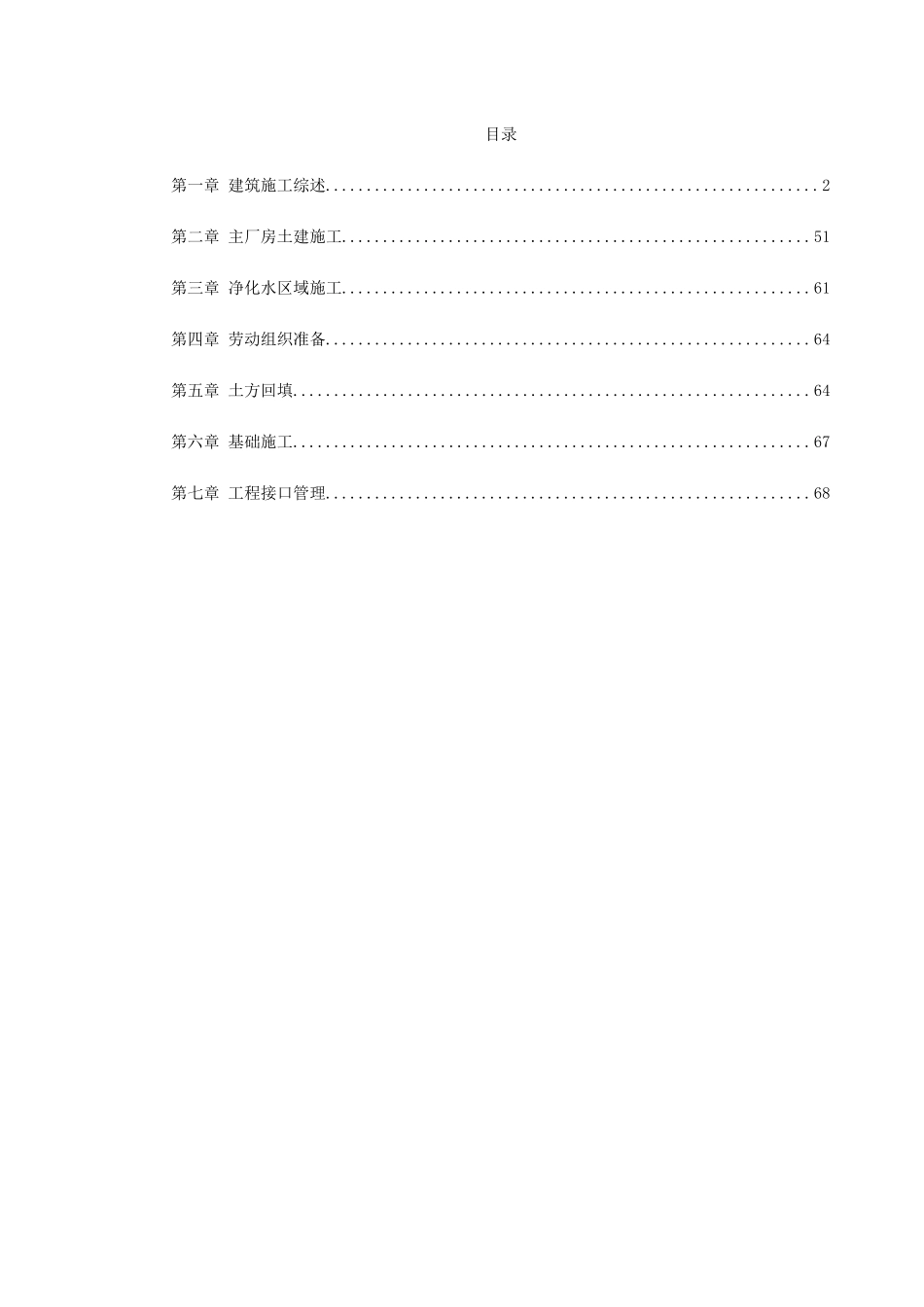

目录第一章 建筑施工综述
2第二章 主厂房土建施工
51第三章 净化水区域施工
61第四章 劳动组织准备
64第五章 土方回填
64第六章 基础施工
67第七章 工程接口管理

68第一章建筑施工综述 本标段主厂房区域土建施工分两条主线,一是汽机房、除氧煤仓间,锅炉房,另一是干煤棚、化学水,两条线同时作业
炉后、净化水区域将根据里程碑进度的要求安排施工
一、主厂房基础施工 主厂房建构筑物基础采纳桩基
汽机房锅炉房除氧煤仓间区域基础施工先深后浅,基础模板均采纳木胶合大模板
汽轮发电机基础模板采纳木胶合大模板,底板属于大体积混凝土,经验算 50m3/h 能够满足浇筑技术要求,基座分四次施工,2025 年 7 月 15 日交付安装
锅炉基础在 7 月上旬回填完,具备 2025 年 7 月 15 日炉架吊装条件

汽机房、锅炉房地下设施基础及沟道将根据图纸供应情况尽可能
