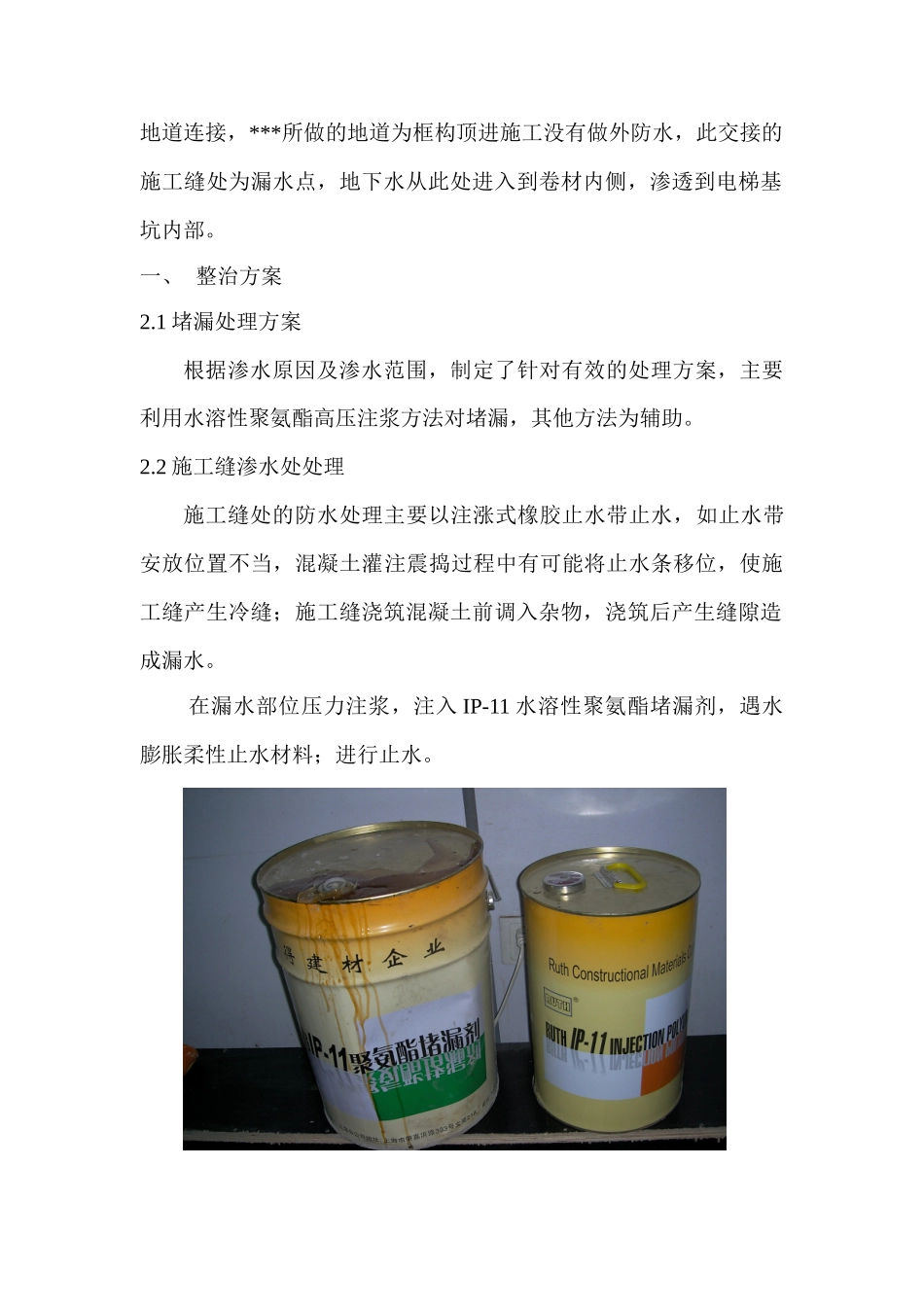

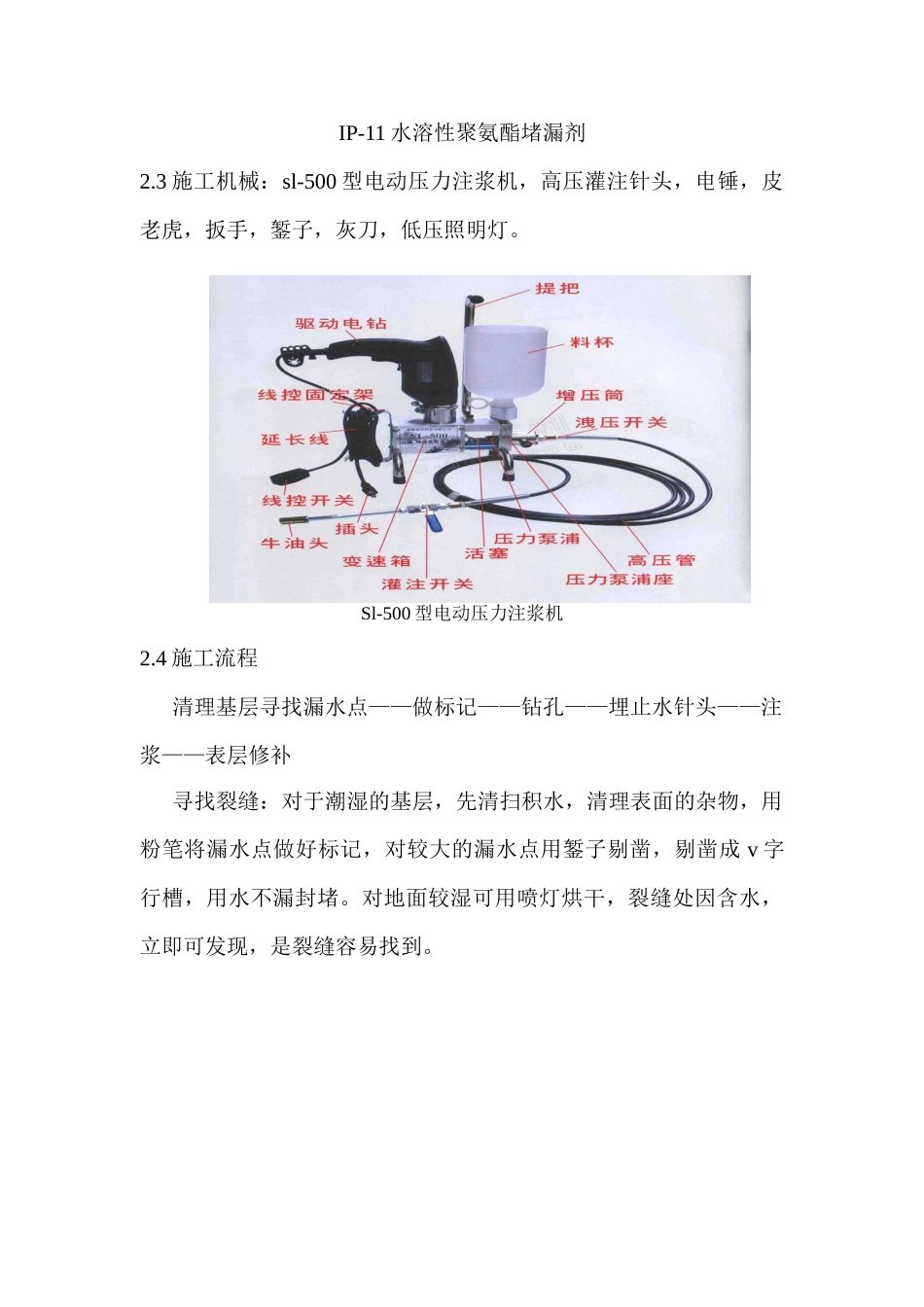

地道出入口电梯基坑水渗漏整治方案一、工程名称:漏水部位我单位施工的地道出入口电梯基坑共四个,在 09 年 1 月中旬发现南站房进站地道基坑有渗水现象,发现漏水情况后,我单位立即排查其他几个电梯基坑。排查后发现:南站房进站地道电梯基坑有五处漏水情况比较严重,其中三处在墙体施工缝处,两处在混凝土底板上,漏水现象较严重;南站房出站地道出入口电梯基坑有三处渗水处,一处漏水,漏水点处于墙体施工缝处,渗水点分布在混凝土底板上,漏水现象轻微;北站房地道出入口电梯基坑局部地面有阴湿现象,无明显大面积漏水、渗水情况。二、渗水原因分析综合四部电梯基坑漏水情况发现漏水点主要为墙体两次浇筑的施工缝处;和支设墙体模板时留在强体内的穿墙拉杆处;地板上的漏水点主要是两次浇筑的施工缝和在支设墙体模板时在地板上留置的穿透地板的地锚钢筋头处。主要为施工缝渗水,钢筋导水,和振捣不密时渗水。本工程地下通道地板及电梯基坑外侧为 2 层贴必定自粘行防水卷材,地板混凝土为 s8 抗渗混凝土,材料都做过复试取样,严格根据施工工艺施工,地下水不会穿过防水层。由于进站地道和***所做的地道连接,***所做的地道为框构顶进施工没有做外防水,此交接的施工缝处为漏水点,地下水从此处进入到卷材内侧,渗透到电梯基坑内部。一、 整治方案2.1 堵漏处理方案根据渗水原因及渗水范围,制定了针对有效的处理方案,主要利用水溶性聚氨酯高压注浆方法对堵漏,其他方法为辅助。 2.2 施工缝渗水处处理施工缝处的防水处理主要以注涨式橡胶止水带止水,如止水带安放位置不当,混凝土灌注震捣过程中有可能将止水条移位,使施工缝产生冷缝;施工缝浇筑混凝土前调入杂物,浇筑后产生缝隙造成漏水。 在漏水部位压力注浆,注入 IP-11 水溶性聚氨酯堵漏剂,遇水膨胀柔性止水材料;进行止水。IP-11 水溶性聚氨酯堵漏剂2.3 施工机械:sl-500 型电动压力注浆机,高压灌注针头,电锤,皮老虎,扳手,錾子,灰刀,低压照明灯。Sl-500 型电动压力注浆机2.4 施工流程清理基层寻找漏水点——做标记——钻孔——埋止水针头——注浆——表层修补寻找裂缝:对于潮湿的基层,先清扫积水,清理表面的杂物,用粉笔将漏水点做好标记,对较大的漏水点用錾子剔凿,剔凿成 v 字行槽,用水不漏封堵。对地面较湿可用喷灯烘干,裂缝处因含水,立即可发现,是裂缝容易找到。金固水不漏钻孔:根据混凝土结构厚度,距离裂缝约 50—150mm,沿渗水处方向两侧...
