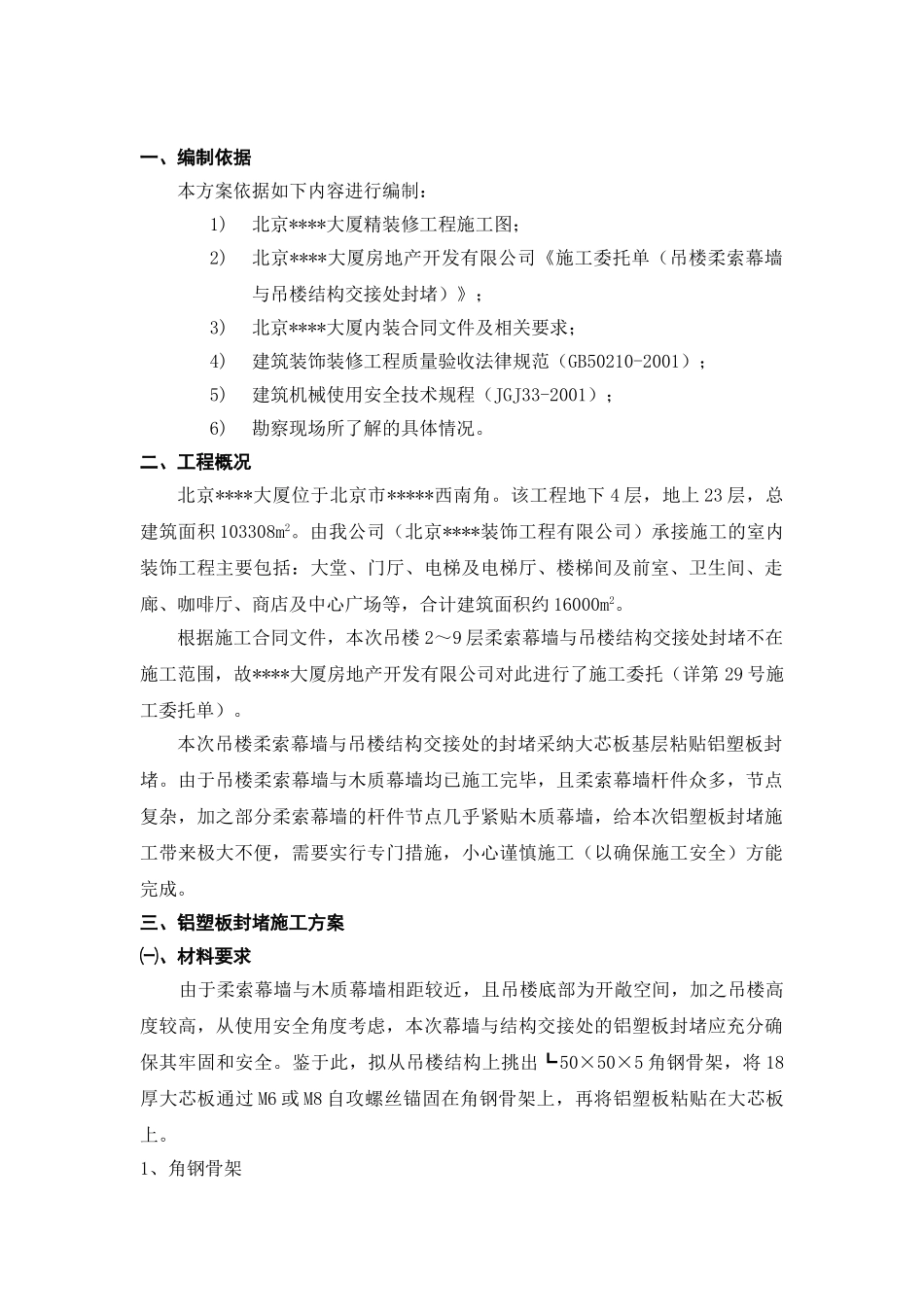

北京****大厦·吊楼 2~9 层柔索幕墙与吊楼结构交接处铝塑板封堵施工工艺 批准: 审核: 编制: 目 录一、 编制依据二、 工程概况三、 铝塑板封堵施工方案一、编制依据本方案依据如下内容进行编制:1)北京****大厦精装修工程施工图;2)北京****大厦房地产开发有限公司《施工委托单(吊楼柔索幕墙与吊楼结构交接处封堵)》;3)北京****大厦内装合同文件及相关要求;4)建筑装饰装修工程质量验收法律规范(GB50210-2001);5)建筑机械使用安全技术规程(JGJ33-2001);6)勘察现场所了解的具体情况
二、工程概况北京****大厦位于北京市*****西南角
该工程地下 4 层,地上 23 层,总建筑面积 103308m2
由我公司(北京****装饰工程有限公司)承接施工的室内装饰工程主要包括:大堂、门厅、电梯及电梯厅、楼梯间及前室、卫生间、走廊、咖啡厅、商店及中心广场等,合计建筑面积约 16000m2
根据施工合同文件,本次吊楼 2~9 层柔索幕墙与吊楼结构交接处封堵不在施工范围,故****大厦房地产开发有限公司对此进行了施工委托(详第 29 号施工委托单)
本次吊楼柔索幕墙与吊楼结构交接处的封堵采纳大芯板基层粘贴铝塑板封堵
由于吊楼柔索幕墙与木质幕墙均已施工完毕,且柔索幕墙杆件众多,节点复杂,加之部分柔索幕墙的杆件节点几乎紧贴木质幕墙,给本次铝塑板封堵施工带来极大不便,需要实行专门措施,小心谨慎施工(以确保施工安全)方能完成
三、铝塑板封堵施工方案㈠、材料要求 由于柔索幕墙与木质幕墙相距较近,且吊楼底部为开敞空间,加之吊楼高度较高,从使用安全角度考虑,本次幕墙与结构交接处的铝塑板封堵应充分确保其牢固和安全
鉴于此,拟从吊楼结构上挑出┗50×50×5 角钢骨架,将 18厚大芯板通过 M6 或 M8 自攻螺丝锚固在角钢骨架上,再将铝塑板粘贴在大芯板上
