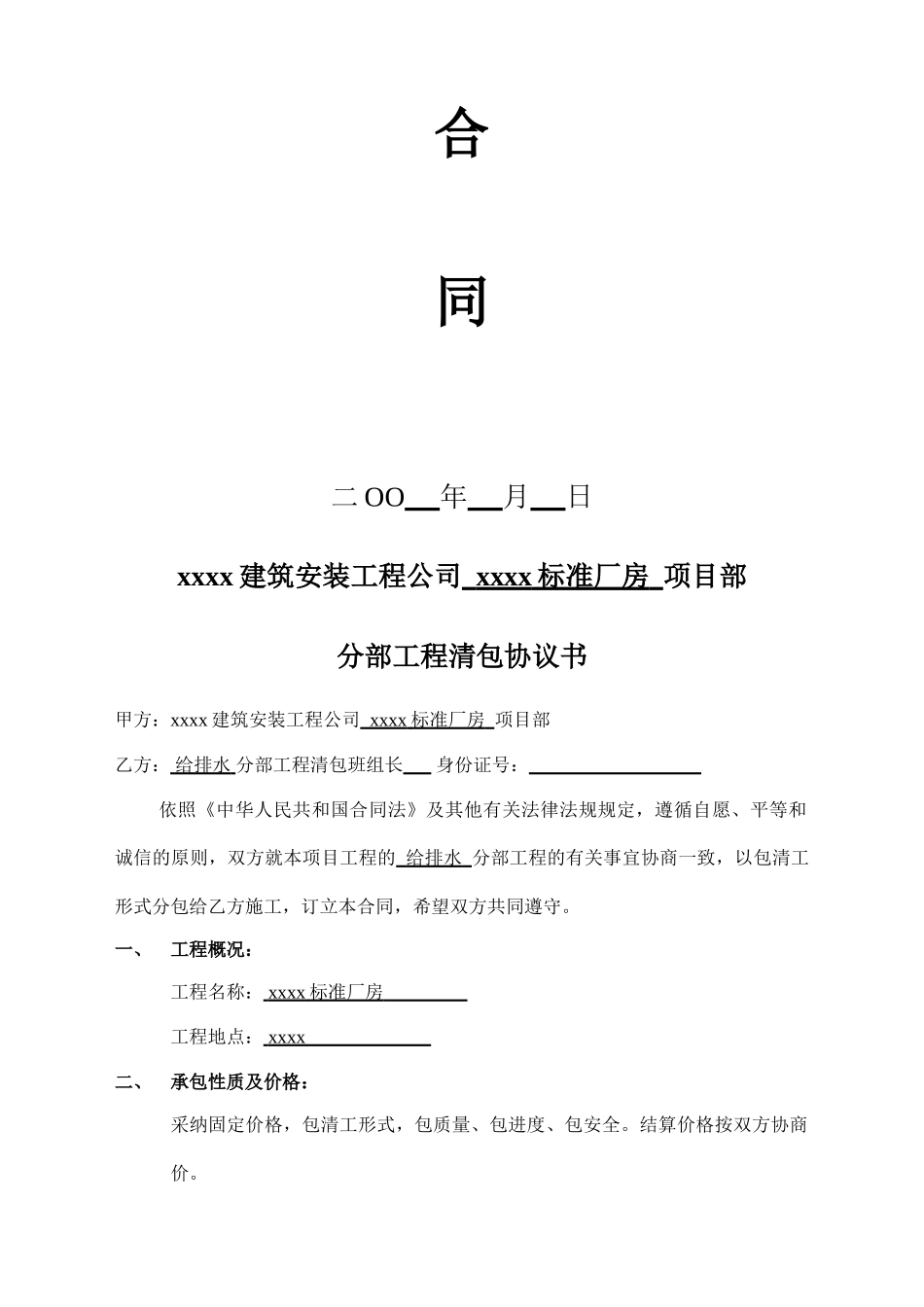

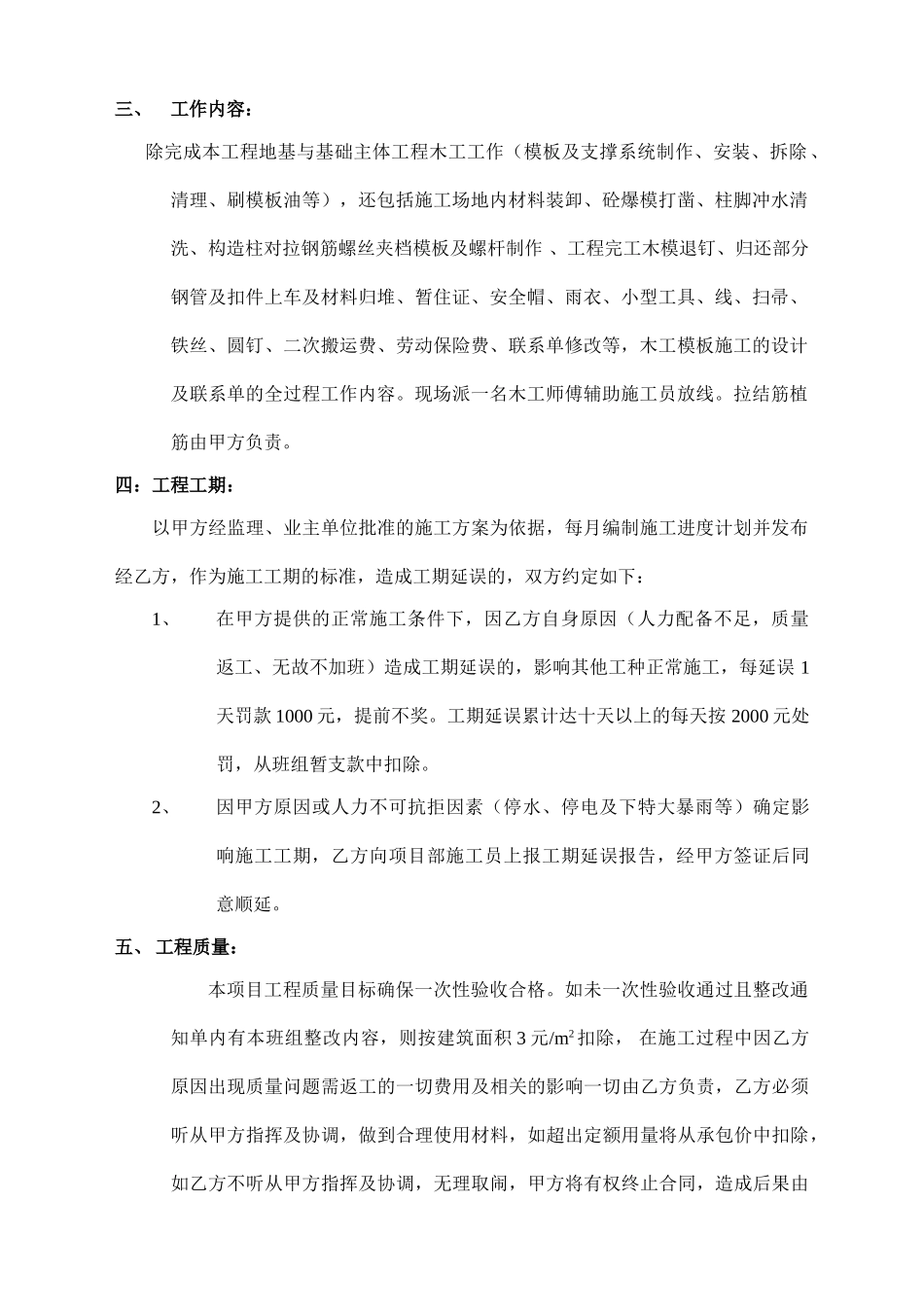

xxxx 建 筑 安 装 工 程 公 司 x x x x 标 准 厂 房 项 目 部给排水承包合同二 OO 年 月 日xxxx 建筑安装工程公司 xxxx 标准厂房 项目部分部工程清包协议书甲方:xxxx 建筑安装工程公司 xxxx 标准厂房 项目部乙方: 给排水 分部工程清包班组长 身份证号: 依照《中华人民共和国合同法》及其他有关法律法规规定,遵循自愿、平等和诚信的原则,双方就本项目工程的 给排水 分部工程的有关事宜协商一致,以包清工形式分包给乙方施工,订立本合同,希望双方共同遵守。一、工程概况:工程名称: xxxx 标准厂房 工程地点: xxxx 二、承包性质及价格:采纳固定价格,包清工形式,包质量、包进度、包安全。结算价格按双方协商价。三、工作内容: 除完成本工程地基与基础主体工程木工工作(模板及支撑系统制作、安装、拆除、清理、刷模板油等),还包括施工场地内材料装卸、砼爆模打凿、柱脚冲水清洗、构造柱对拉钢筋螺丝夹档模板及螺杆制作 、工程完工木模退钉、归还部分钢管及扣件上车及材料归堆、暂住证、安全帽、雨衣、小型工具、线、扫帚、铁丝、圆钉、二次搬运费、劳动保险费、联系单修改等,木工模板施工的设计及联系单的全过程工作内容。现场派一名木工师傅辅助施工员放线。拉结筋植筋由甲方负责。四:工程工期:以甲方经监理、业主单位批准的施工方案为依据,每月编制施工进度计划并发布经乙方,作为施工工期的标准,造成工期延误的,双方约定如下:1、在甲方提供的正常施工条件下,因乙方自身原因(人力配备不足,质量返工、无故不加班)造成工期延误的,影响其他工种正常施工,每延误 1天罚款 1000 元,提前不奖。工期延误累计达十天以上的每天按 2000 元处罚,从班组暂支款中扣除。2、因甲方原因或人力不可抗拒因素(停水、停电及下特大暴雨等)确定影响施工工期,乙方向项目部施工员上报工期延误报告,经甲方签证后同意顺延。五、 工程质量:本项目工程质量目标确保一次性验收合格。如未一次性验收通过且整改通知单内有本班组整改内容,则按建筑面积 3 元/m2扣除, 在施工过程中因乙方原因出现质量问题需返工的一切费用及相关的影响一切由乙方负责,乙方必须听从甲方指挥及协调,做到合理使用材料,如超出定额用量将从承包价中扣除,如乙方不听从甲方指挥及协调,无理取闹,甲方将有权终止合同,造成后果由乙方负责,乙方必须要配合现场质量员,施工员管好质量。关于项目部签发整改通知单...
