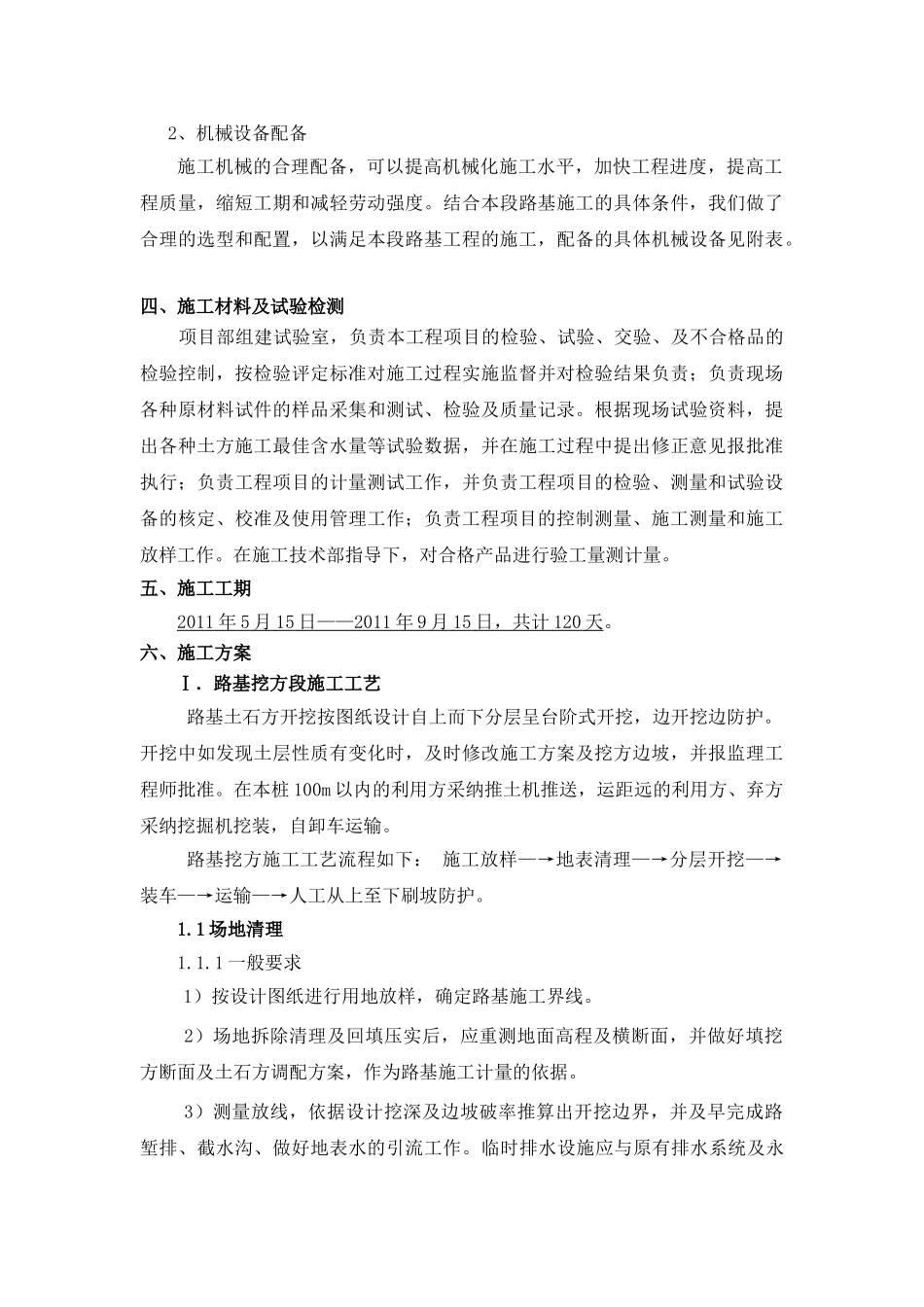

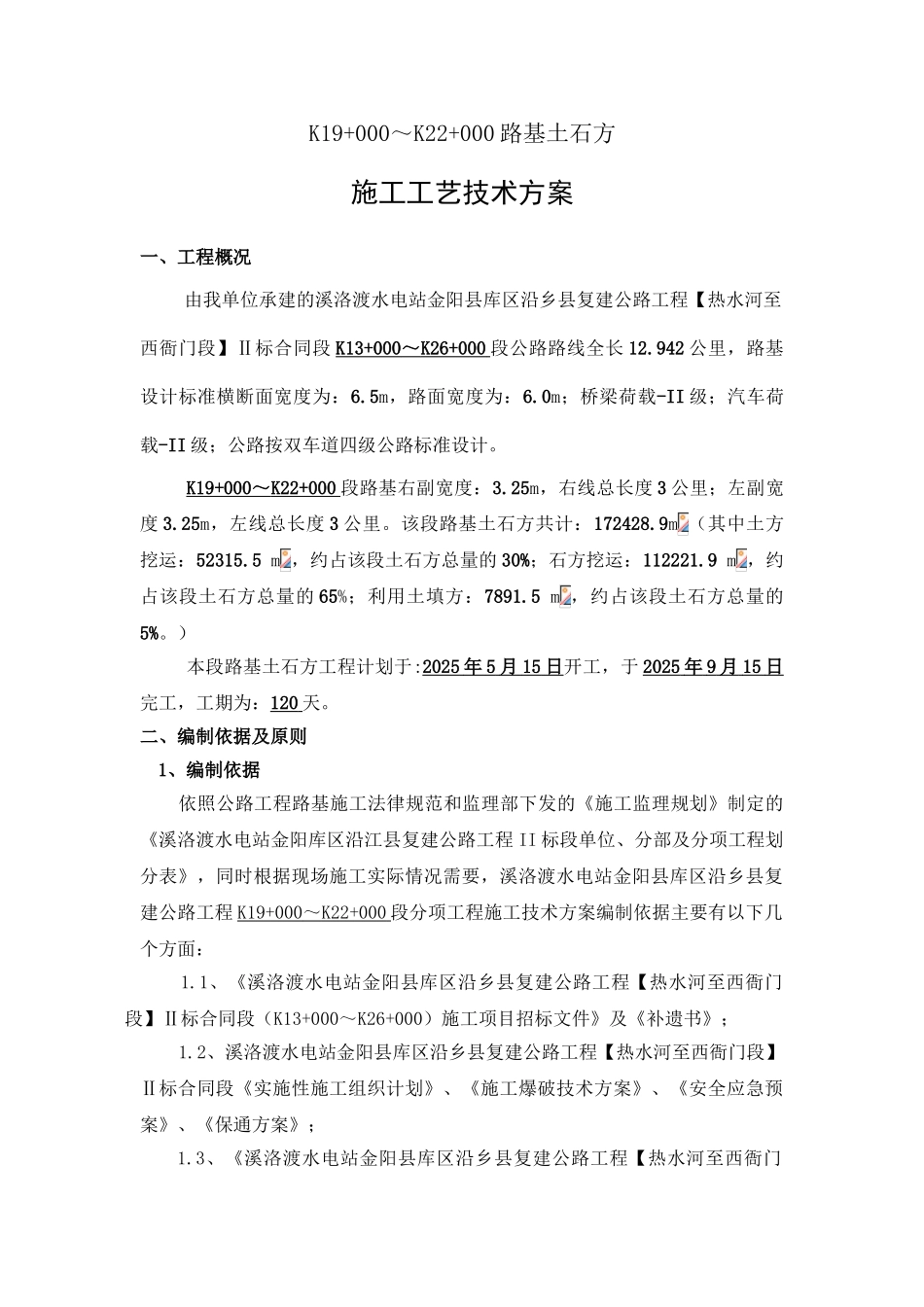

K19+000~K22+000 路基土石方施工工艺技术方案一、工程概况由我单位承建的溪洛渡水电站金阳县库区沿乡县复建公路工程【热水河至西衙门段】Ⅱ标合同段 K13+000 ~ K26+000 段公路路线全长 12
942 公里,路基设计标准横断面宽度为:6
5m,路面宽度为:6
0m;桥梁荷载-II 级;汽车荷载-II 级;公路按双车道四级公路标准设计
K19+000 ~ K22+000 段路基右副宽度:3
25m,右线总长度 3 公里;左副宽度 3
25m,左线总长度 3 公里
该段路基土石方共计:172428
9m (其中土方挖运:52315
5 m ,约占该段土石方总量的 30%;石方挖运:112221
9 m ,约占该段土石方总量的 65%;利用土填方:7891
5 m ,约占该段土石方总量的5%
)本段路基土石方工程计划于:2025 年 5 月 15 日 开工,于 2025 年 9 月 15 日 完工,工期为:120 天

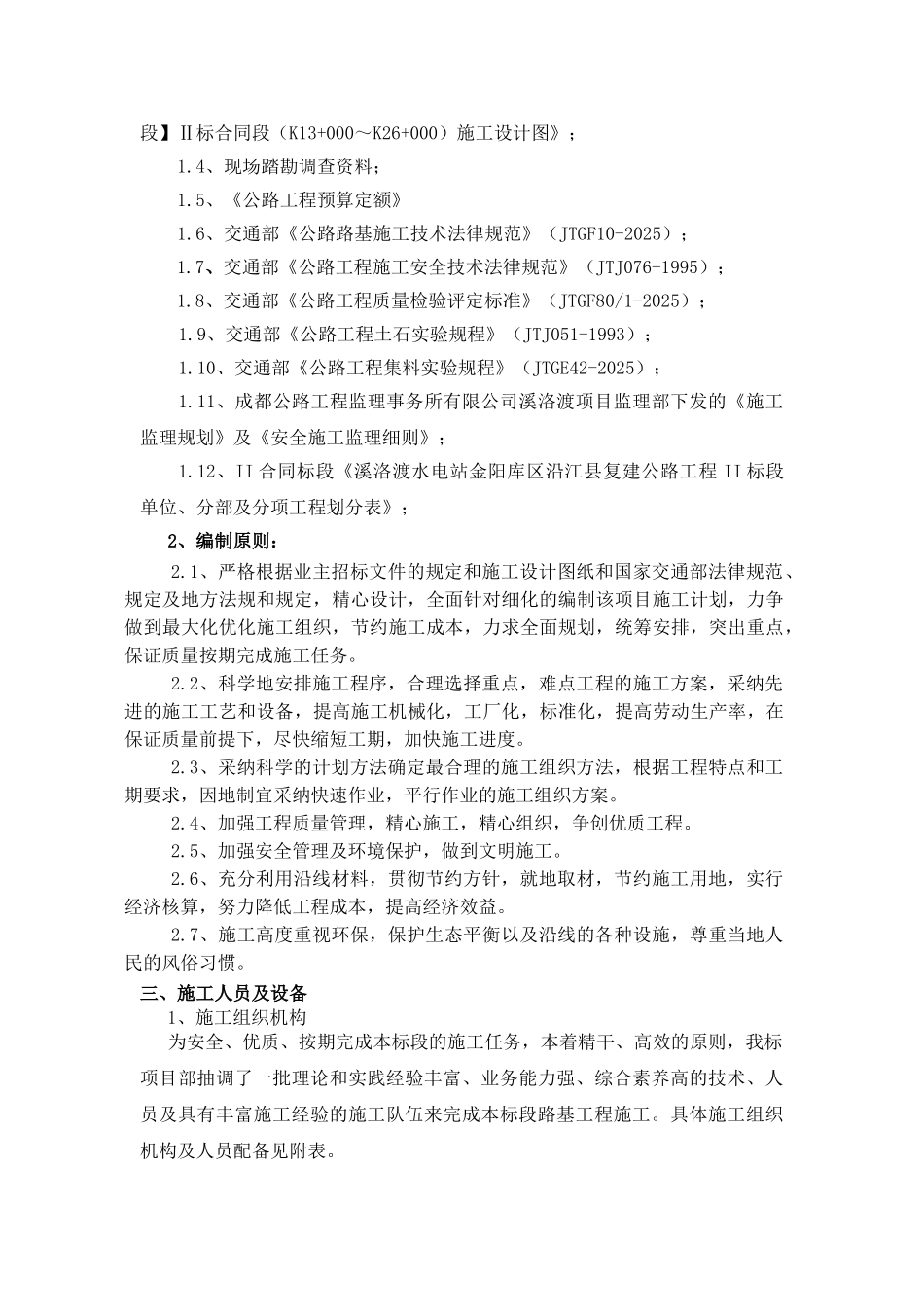

二、编制依据及原则1、编制依据依照公路工程路基施工法律规范和监理部下发的《施工监理规划》制定的《溪洛渡水电站金阳库区沿江县复建公路工程 II 标段单位、分部及分项工程划分表》,同时根据现场施工实际情况需要,溪洛渡水电站金阳县库区沿乡县复建公路工程 K19+000 ~ K22+000 段分项工程施工技术方案编制依据主要有以下几个方面:1
1、《溪洛渡水电站金阳县库区沿乡县复建公路工程【热水河至西衙门段】Ⅱ标合同段(K13+000~K26+000)施工项目招标文件》及《补遗书》;1
2、溪洛渡水电站金阳县库区沿乡县复建公路工程【热水河至西衙门段】Ⅱ标合同段《实施性施工组织计划》、《施工爆破技术方案》、《安全应急预案》、《保通方案》;1
3、《溪洛渡水电站金阳县库区沿乡县复建公路工程【热水河至西衙门段】Ⅱ标合同段(K13+000~K26+000)施工设
