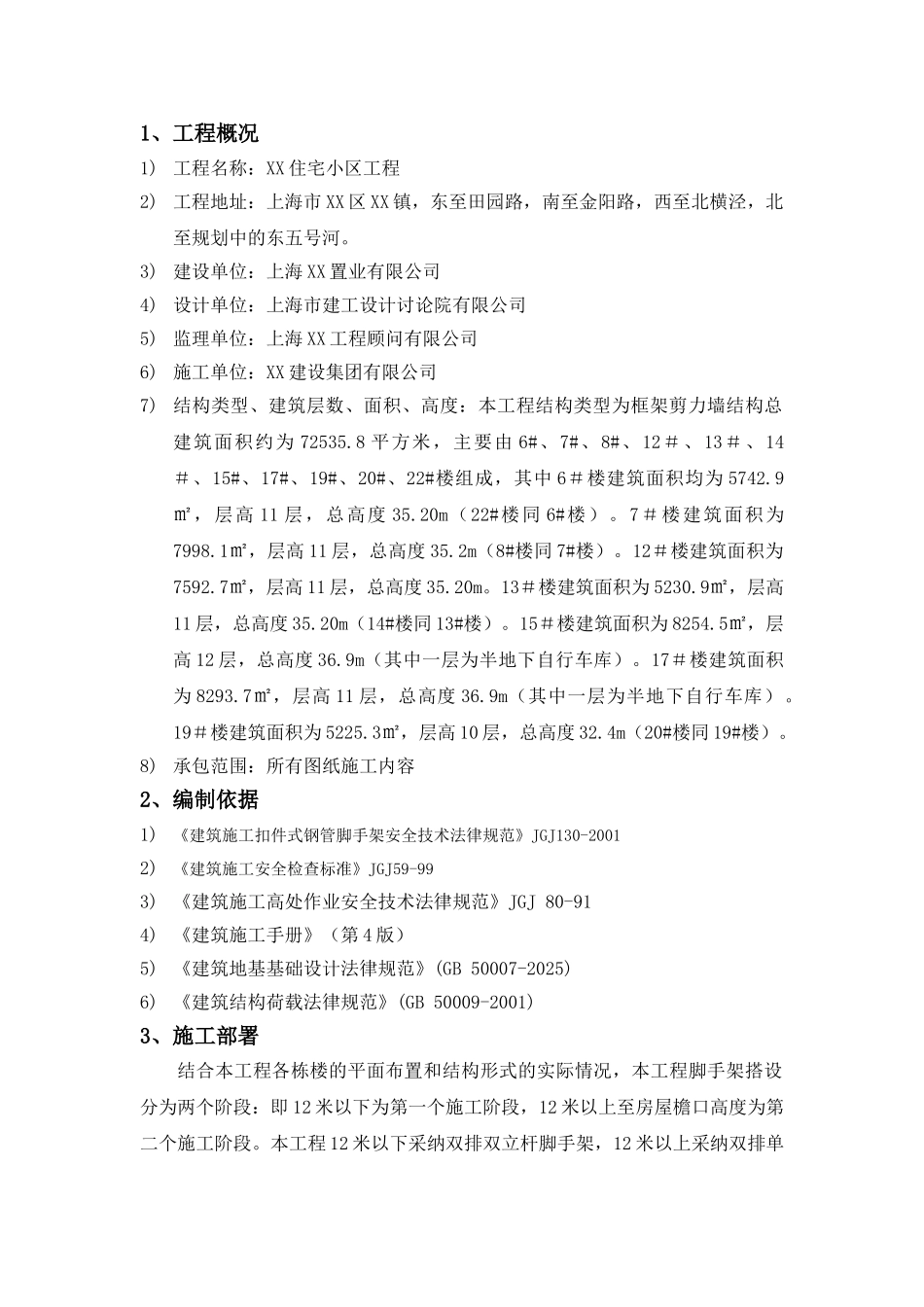

1、工程概况1) 工程名称:XX 住宅小区工程2) 工程地址:上海市 XX 区 XX 镇,东至田园路,南至金阳路,西至北横泾,北至规划中的东五号河。3) 建设单位:上海 XX 置业有限公司4) 设计单位:上海市建工设计讨论院有限公司5) 监理单位:上海 XX 工程顾问有限公司6) 施工单位:XX 建设集团有限公司7) 结构类型、建筑层数、面积、高度:本工程结构类型为框架剪力墙结构总建筑面积约为 72535.8 平方米,主要由 6#、7#、8#、12#、13#、14#、15#、17#、19#、20#、22#楼组成,其中 6#楼建筑面积均为 5742.9㎡,层高 11 层,总高度 35.20m(22#楼同 6#楼)。7#楼建筑面积为7998.1㎡,层高 11 层,总高度 35.2m(8#楼同 7#楼)。12#楼建筑面积为7592.7㎡,层高 11 层,总高度 35.20m。13#楼建筑面积为 5230.9㎡,层高11 层,总高度 35.20m(14#楼同 13#楼)。15#楼建筑面积为 8254.5㎡,层高 12 层,总高度 36.9m(其中一层为半地下自行车库)。17#楼建筑面积为 8293.7㎡,层高 11 层,总高度 36.9m(其中一层为半地下自行车库)。19#楼建筑面积为 5225.3㎡,层高 10 层,总高度 32.4m(20#楼同 19#楼)。8) 承包范围:所有图纸施工内容2、编制依据1)《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-20012)《建筑施工安全检查标准》JGJ59-993) 《建筑施工高处作业安全技术法律规范》JGJ 80-914) 《建筑施工手册》(第 4 版)5) 《建筑地基基础设计法律规范》(GB 50007-2025)6) 《建筑结构荷载法律规范》(GB 50009-2001)3、施工部署结合本工程各栋楼的平面布置和结构形式的实际情况,本工程脚手架搭设分为两个阶段:即 12 米以下为第一个施工阶段,12 米以上至房屋檐口高度为第二个施工阶段。本工程 12 米以下采纳双排双立杆脚手架,12 米以上采纳双排单立杆脚手架搭设。连墙件采纳两步三跨形式搭设。外墙脚手架在土方回填至室外标高后开始搭设。4、脚手架设计参数1) 立杆纵向间距 1.50m, 里外立杆中心距离 1.05m,里立杆距墙 0.30m。2) 大横杆步距 1.8m,底部扫地杆上皮离垫板高度 0.20m。3) 连墙件:采纳钢管扣件,按二步三跨设置,并从第一步纵向水平杆处开始设置。4) 剪刀撑:剪刀撑水平方向间隔设置,每组剪刀撑跨越立杆数为 5 跨,每组剪刀撑间距视一个侧面架子立杆布置情况而定,最大不超过 9 m;每组剪刀撑在垂直方向上连续设置至脚手架顶部。5...
