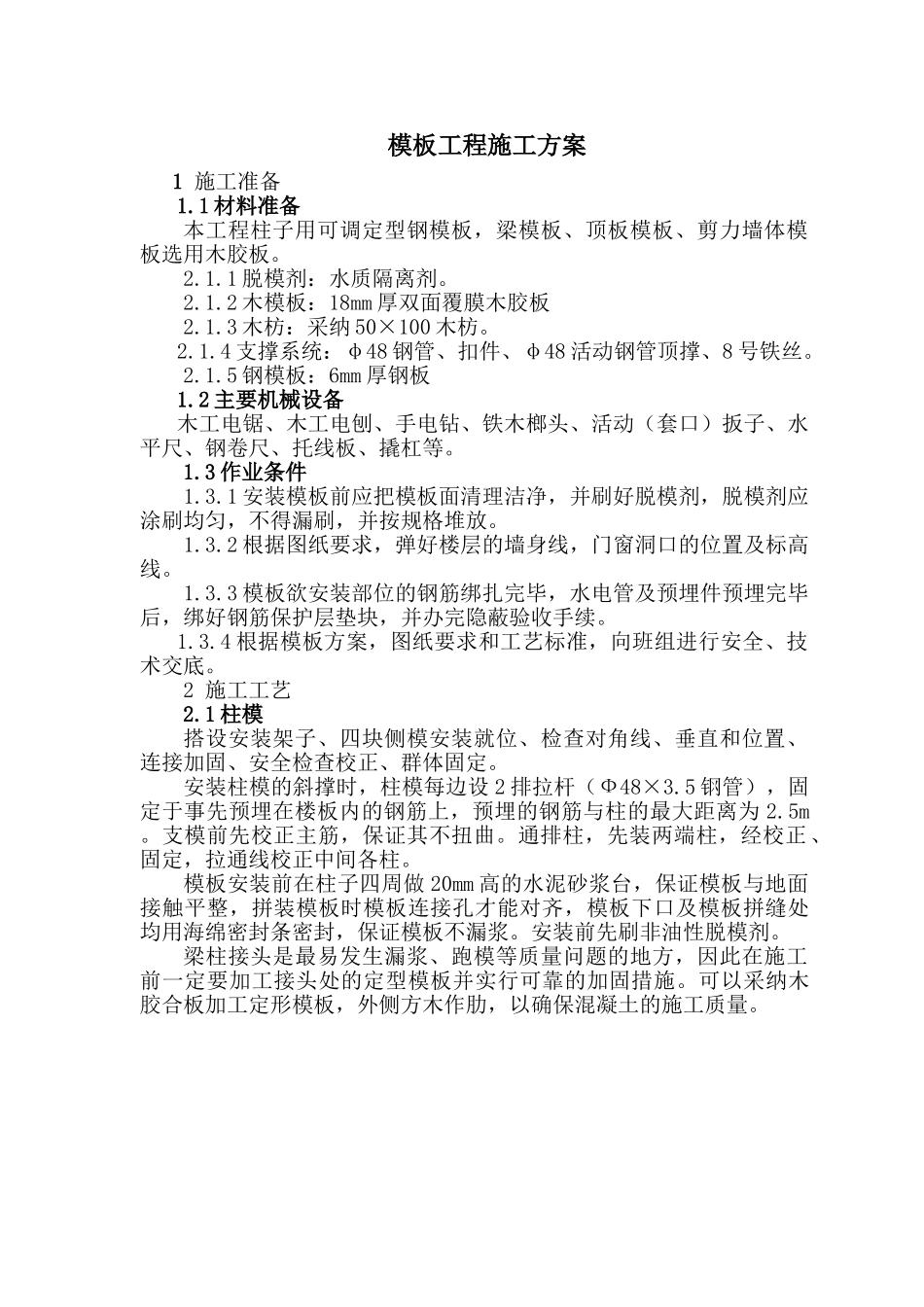

模板工程施工方案 1 施工准备1
1 材料准备本工程柱子用可调定型钢模板,梁模板、顶板模板、剪力墙体模板选用木胶板
1 脱模剂:水质隔离剂
2 木模板:18mm 厚双面覆膜木胶板 2
3 木枋:采纳 50×100 木枋
4 支撑系统:φ48 钢管、扣件、φ48 活动钢管顶撑、8 号铁丝
5 钢模板:6mm 厚钢板1
2 主要机械设备木工电锯、木工电刨、手电钻、铁木榔头、活动(套口)扳子、水平尺、钢卷尺、托线板、撬杠等
3 作业条件 1
1 安装模板前应把模板面清理洁净,并刷好脱模剂,脱模剂应涂刷均匀,不得漏刷,并按规格堆放
2 根据图纸要求,弹好楼层的墙身线,门窗洞口的位置及标高线
3 模板欲安装部位的钢筋绑扎完毕,水电管及预埋件预埋完毕后,绑好钢筋保护层垫块,并办完隐蔽验收手续
4 根据模板方案,图纸要求和工艺标准,向班组进行安全、技术交底
2 施工工艺2
1 柱模搭设安装架子、四块侧模安装就位、检查对角线、垂直和位置、连接加固、安全检查校正、群体固定
安装柱模的斜撑时,柱模每边设 2 排拉杆(Ф48×3
5 钢管),固定于事先预埋在楼板内的钢筋上,预埋的钢筋与柱的最大距离为 2
支模前先校正主筋,保证其不扭曲
通排柱,先装两端柱,经校正、固定,拉通线校正中间各柱
模板安装前在柱子四周做 20mm 高的水泥砂浆台,保证模板与地面接触平整,拼装模板时模板连接孔才能对齐,模板下口及模板拼缝处均用海绵密封条密封,保证模板不漏浆
安装前先刷非油性脱模剂
梁柱接头是最易发生漏浆、跑模等质量问题的地方,因此在施工前一定要加工接头处的定型模板并实行可靠的加固措施
可以采纳木胶合板加工定形模板,外侧方木作肋,以确保混凝土的施工质量

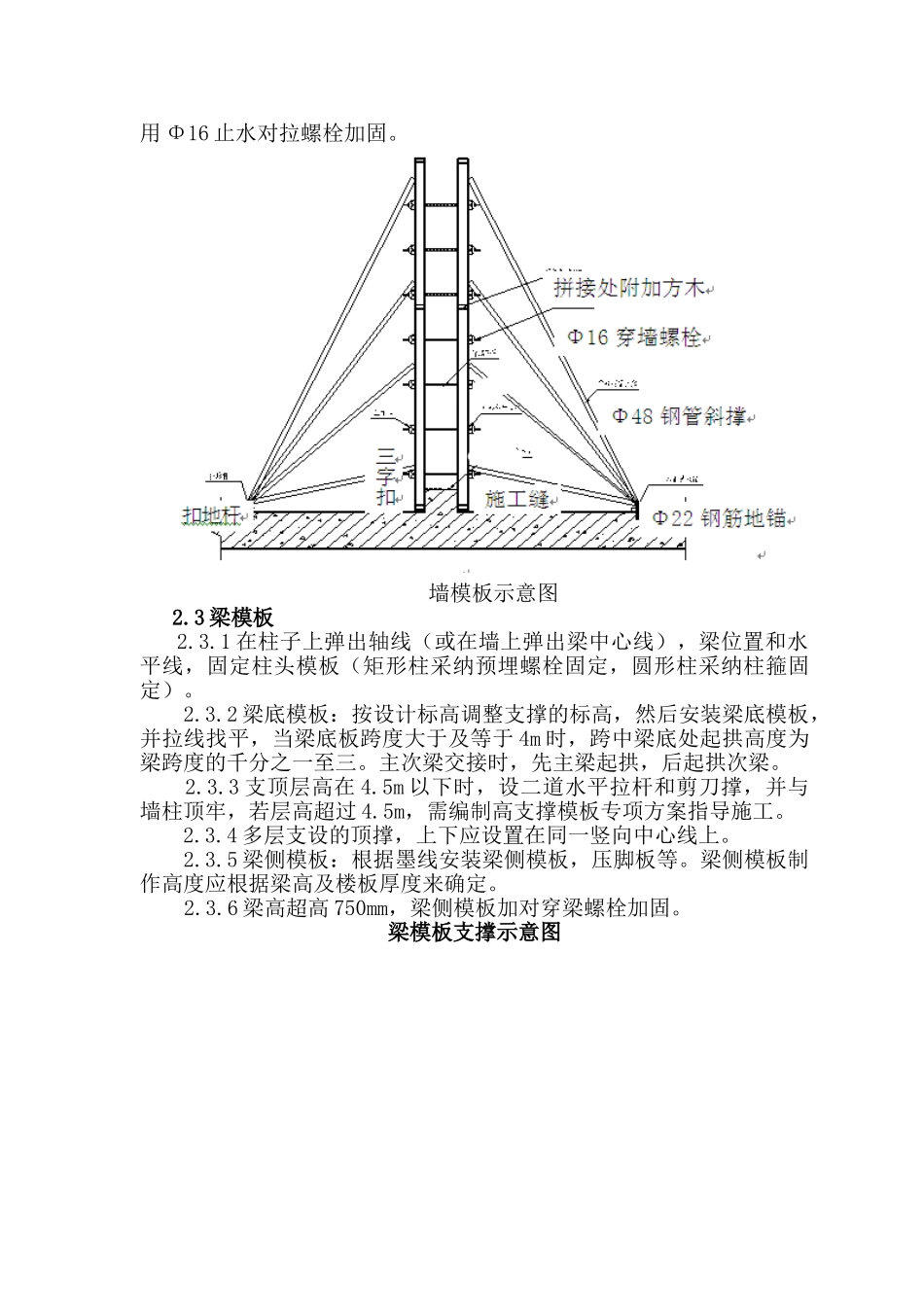

柱模大样图 2
1 弹出梁轴线及水平线并作复核、搭设梁模
