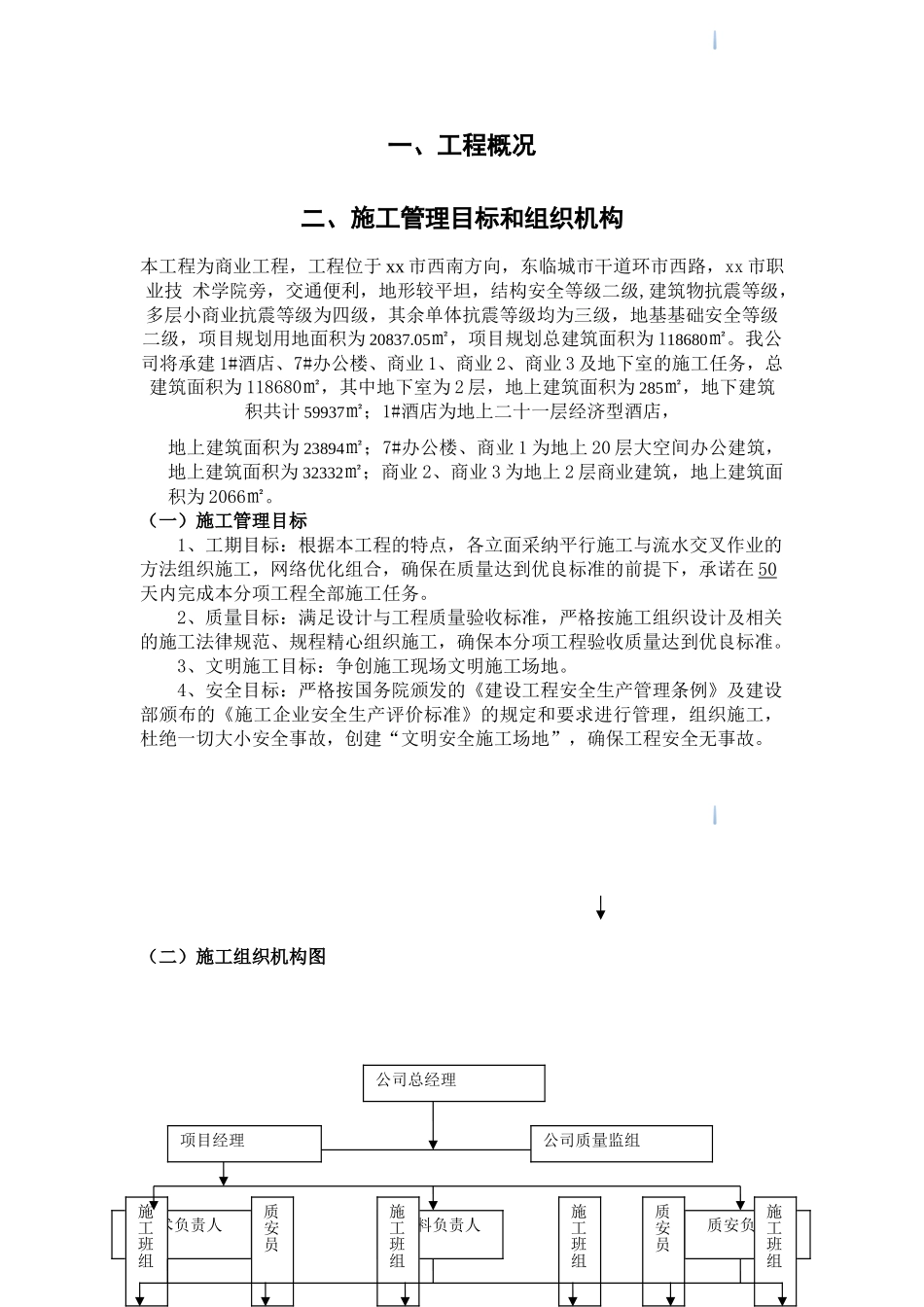

xxxx.xx 城(一期)外墙内保温施工 组织方 案编制人: 审核人: 2025 年 6 月一、工程概况二、施工管理目标和组织机构本工程为商业工程,工程位于 xx 市西南方向,东临城市干道环市西路,xx 市职业技 术学院旁,交通便利,地形较平坦,结构安全等级二级,建筑物抗震等级,多层小商业抗震等级为四级,其余单体抗震等级均为三级,地基基础安全等级二级,项目规划用地面积为 20837.05㎡,项目规划总建筑面积为 118680㎡。我公司将承建 1#酒店、7#办公楼、商业 1、商业 2、商业 3 及地下室的施工任务,总建筑面积为 118680㎡,其中地下室为 2 层,地上建筑面积为 285㎡,地下建筑积共计 59937㎡;1#酒店为地上二十一层经济型酒店,地上建筑面积为 23894㎡;7#办公楼、商业 1 为地上 20 层大空间办公建筑,地上建筑面积为 32332㎡;商业 2、商业 3 为地上 2 层商业建筑,地上建筑面积为 2066㎡。(一)施工管理目标1、工期目标:根据本工程的特点,各立面采纳平行施工与流水交叉作业的方法组织施工,网络优化组合,确保在质量达到优良标准的前提下,承诺在 50天内完成本分项工程全部施工任务。2、质量目标:满足设计与工程质量验收标准,严格按施工组织设计及相关的施工法律规范、规程精心组织施工,确保本分项工程验收质量达到优良标准。3、文明施工目标:争创施工现场文明施工场地。4、安全目标:严格按国务院颁发的《建设工程安全生产管理条例》及建设部颁布的《施工企业安全生产评价标准》的规定和要求进行管理,组织施工,杜绝一切大小安全事故,创建“文明安全施工场地”,确保工程安全无事故。 (二)施工组织机构图 公司总经理 项目经理 公司质量监组 技术负责人材料负责人质安负责人施工班组 质安员 施工班组 质安员 施工班组 施工班组 三、施工方案(一) 施工条件1、水电满足生产、生活所需要求,场地要满足材料堆放和搅拌机械的安装。2、基层墙体符合《砼结构工程施工质量验收法律规范》(GB50204-2025)和《砌体结构工程施工质量验收法律规范》(GB50203-2025)的要求。 3、提供完整的内墙工作面,要求按整立面或整个单元提供,该粉刷的地方在保温施工前粉刷好。4、各种进户管线、接线盒、空调预埋管件等按设计安装完毕,且所有套管长度应考虑保温层厚度。(二) 施工准备1、施工机具准备垂直运输机械、水平推车、强制式砂搅拌机、铝合金靠尺、扫帚、探针、手锤、手提式搅拌器等。2、施...
