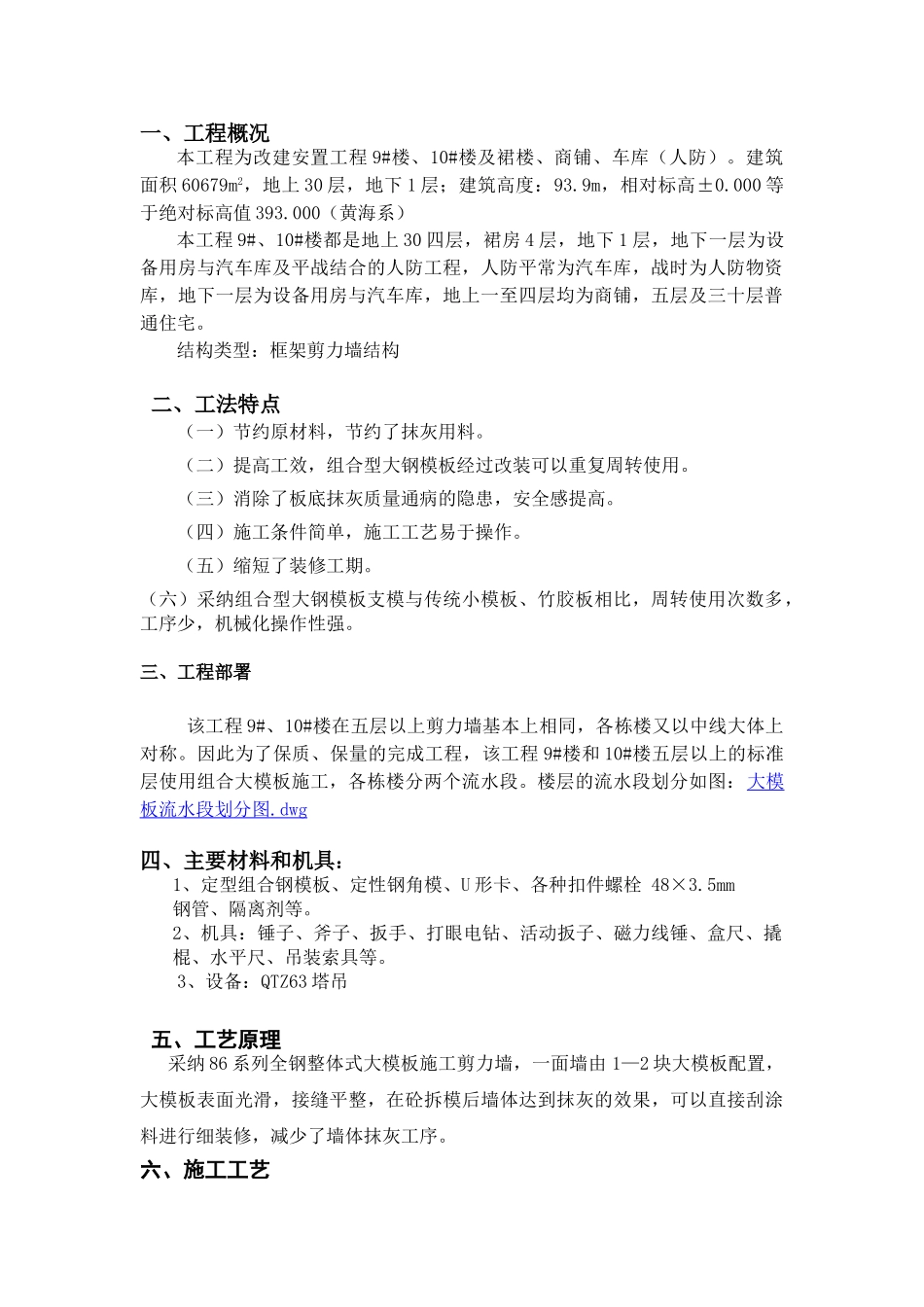

改造安置工程 9#、10#楼组合大模板施工方案编 制: 审 核: 审 批: 二 0 一二年 月 日组合式大钢模板剪力墙施工工法一、工程概况本工程为改建安置工程 9#楼、10#楼及裙楼、商铺、车库(人防)。建筑面积 60679m2,地上 30 层,地下 1 层;建筑高度:93.9m,相对标高±0.000 等于绝对标高值 393.000(黄海系)本工程 9#、10#楼都是地上 30 四层,裙房 4 层,地下 1 层,地下一层为设备用房与汽车库及平战结合的人防工程,人防平常为汽车库,战时为人防物资库,地下一层为设备用房与汽车库,地上一至四层均为商铺,五层及三十层普通住宅。结构类型:框架剪力墙结构 二、工法特点 (一)节约原材料,节约了抹灰用料。 (二)提高工效,组合型大钢模板经过改装可以重复周转使用。 (三)消除了板底抹灰质量通病的隐患,安全感提高。(四)施工条件简单,施工工艺易于操作。(五)缩短了装修工期。(六)采纳组合型大钢模板支模与传统小模板、竹胶板相比,周转使用次数多,工序少,机械化操作性强。三、工程部署该工程 9#、10#楼在五层以上剪力墙基本上相同,各栋楼又以中线大体上对称。因此为了保质、保量的完成工程,该工程 9#楼和 10#楼五层以上的标准层使用组合大模板施工,各栋楼分两个流水段。楼层的流水段划分如图:大模板流水段划分图 .dwg 四、主要材料和机具:1、定型组合钢模板、定性钢角模、U 形卡、各种扣件螺栓 48×3.5mm钢管、隔离剂等。2、机具:锤子、斧子、扳手、打眼电钻、活动扳子、磁力线锤、盒尺、撬棍、水平尺、吊装索具等。3、设备:QTZ63 塔吊 五、工艺原理采纳 86 系列全钢整体式大模板施工剪力墙,一面墙由 1—2 块大模板配置,大模板表面光滑,接缝平整,在砼拆模后墙体达到抹灰的效果,可以直接刮涂料进行细装修,减少了墙体抹灰工序。六、施工工艺(一)施工工艺流程放模板边线和控制线——模板边线外侧粘贴海绵条——焊接剪力墙根部顶模钢筋(打板时预埋插筋,避开在主筋上焊接)——沿剪力墙边线切割 3-5㎜深的剔凿边线,然后在线内将墙风光剔凿成均匀的麻面——大模板检查修整,均匀涂刷油性脱模剂——安内横墙模板 ——安内纵墙模板——安外墙内侧模——安外墙外侧模板——校正垂直用穿墙螺栓将墙两边模板锁紧——每块模板垂直度、平整度检查验收——外墙外模、楼梯间、电梯井模板与下层墙(老墙)吊线顺直——大模板根部抹水泥砂浆(防漏浆)——浇注砼——砼强度达...
