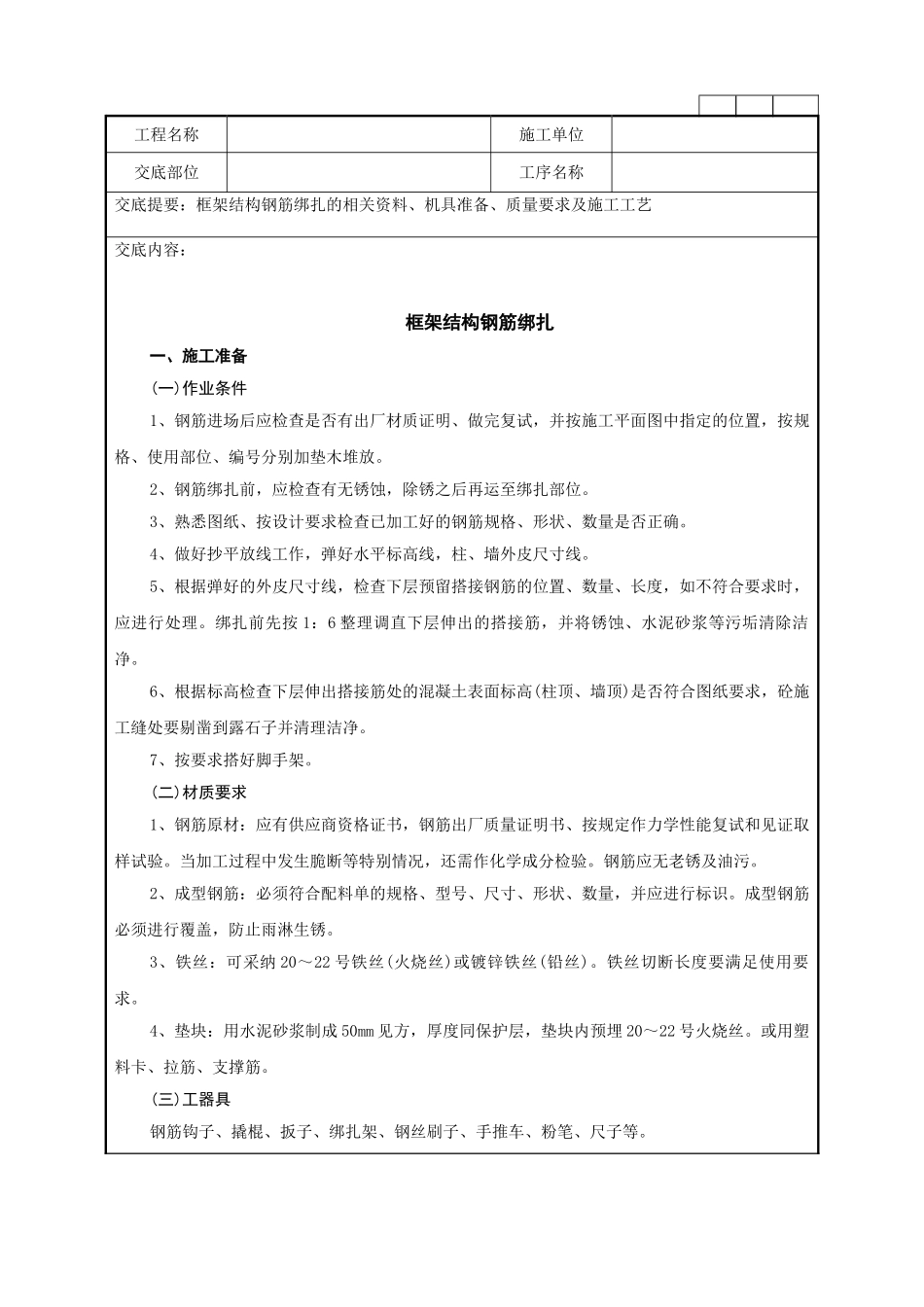

工程名称施工单位交底部位工序名称交底提要:框架结构钢筋绑扎的相关资料、机具准备、质量要求及施工工艺交底内容:框架结构钢筋绑扎一、施工准备(一)作业条件1、钢筋进场后应检查是否有出厂材质证明、做完复试,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放
2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位
3、熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确
4、做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线
5、根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理
绑扎前先按 1:6 整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除洁净
6、根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,砼施工缝处要剔凿到露石子并清理洁净
7、按要求搭好脚手架
(二)材质要求1、钢筋原材:应有供应商资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证取样试验
当加工过程中发生脆断等特别情况,还需作化学成分检验
钢筋应无老锈及油污
2、成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识
成型钢筋必须进行覆盖,防止雨淋生锈
3、铁丝:可采纳 20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝切断长度要满足使用要求
4、垫块:用水泥砂浆制成 50mm 见方,厚度同保护层,垫块内预埋 20~22 号火烧丝
或用塑料卡、拉筋、支撑筋
(三)工器具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等

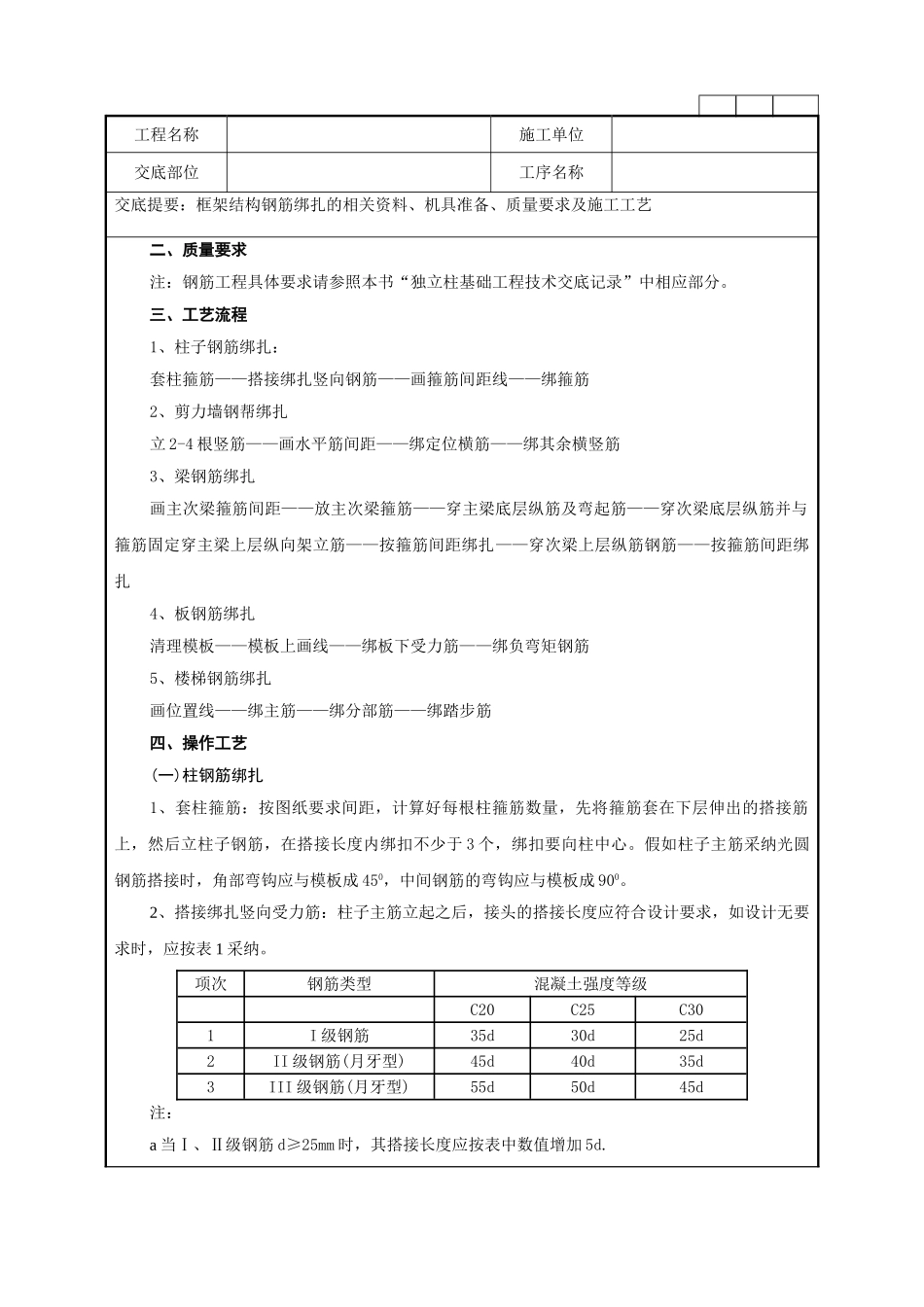

工程名称施工单位交底部位工序名称交底提要:框架结构钢筋绑扎的相关资料、机具准备、质量要求及施工工艺二、质量要求注:钢筋工程具体要求请参照本书“独立柱基础工程技术交底记录”中相应部分

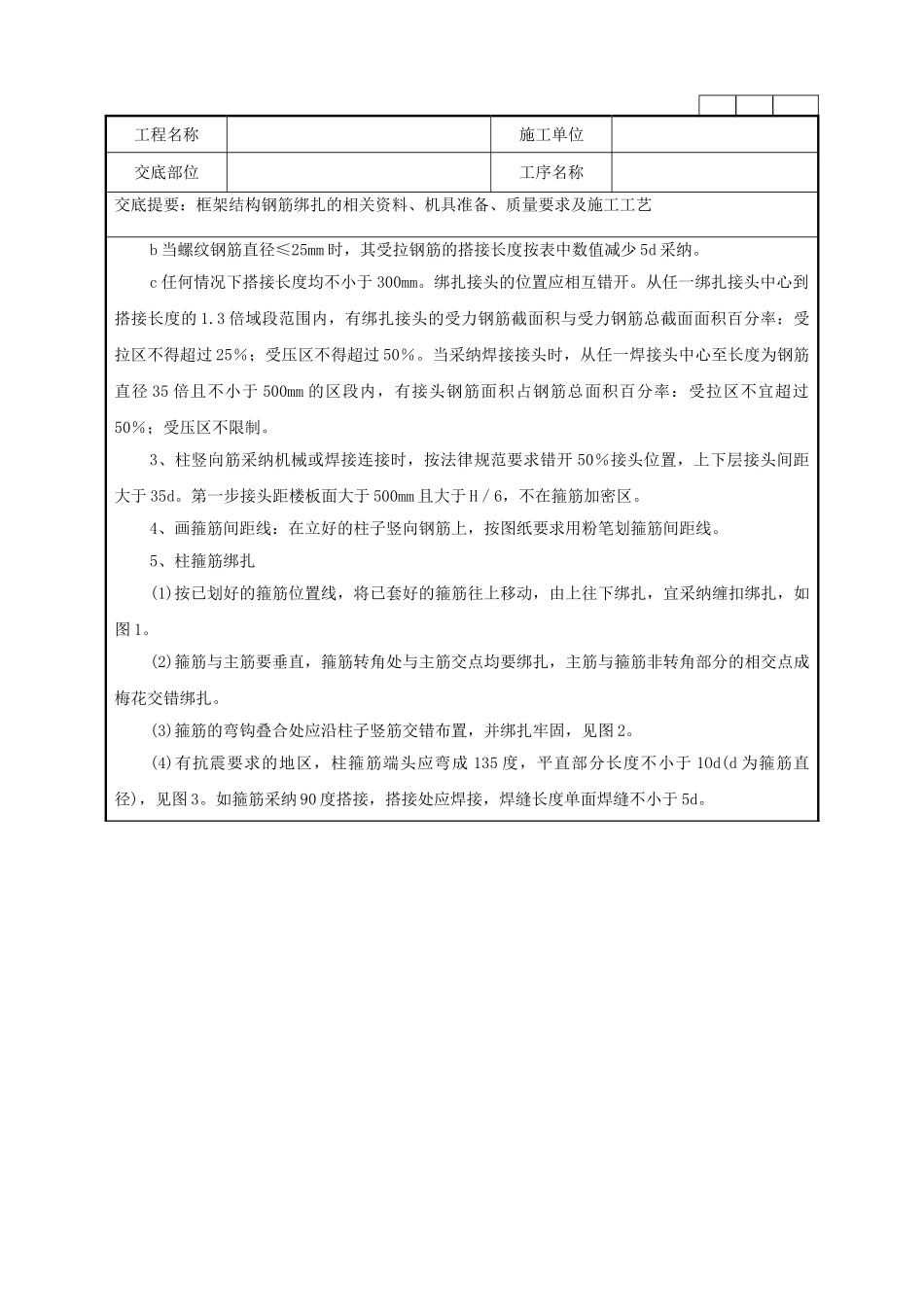

三、工艺流程1、柱子钢筋绑扎:套柱箍筋——搭接绑扎竖向钢筋——画箍筋间距线——绑箍筋2、剪
