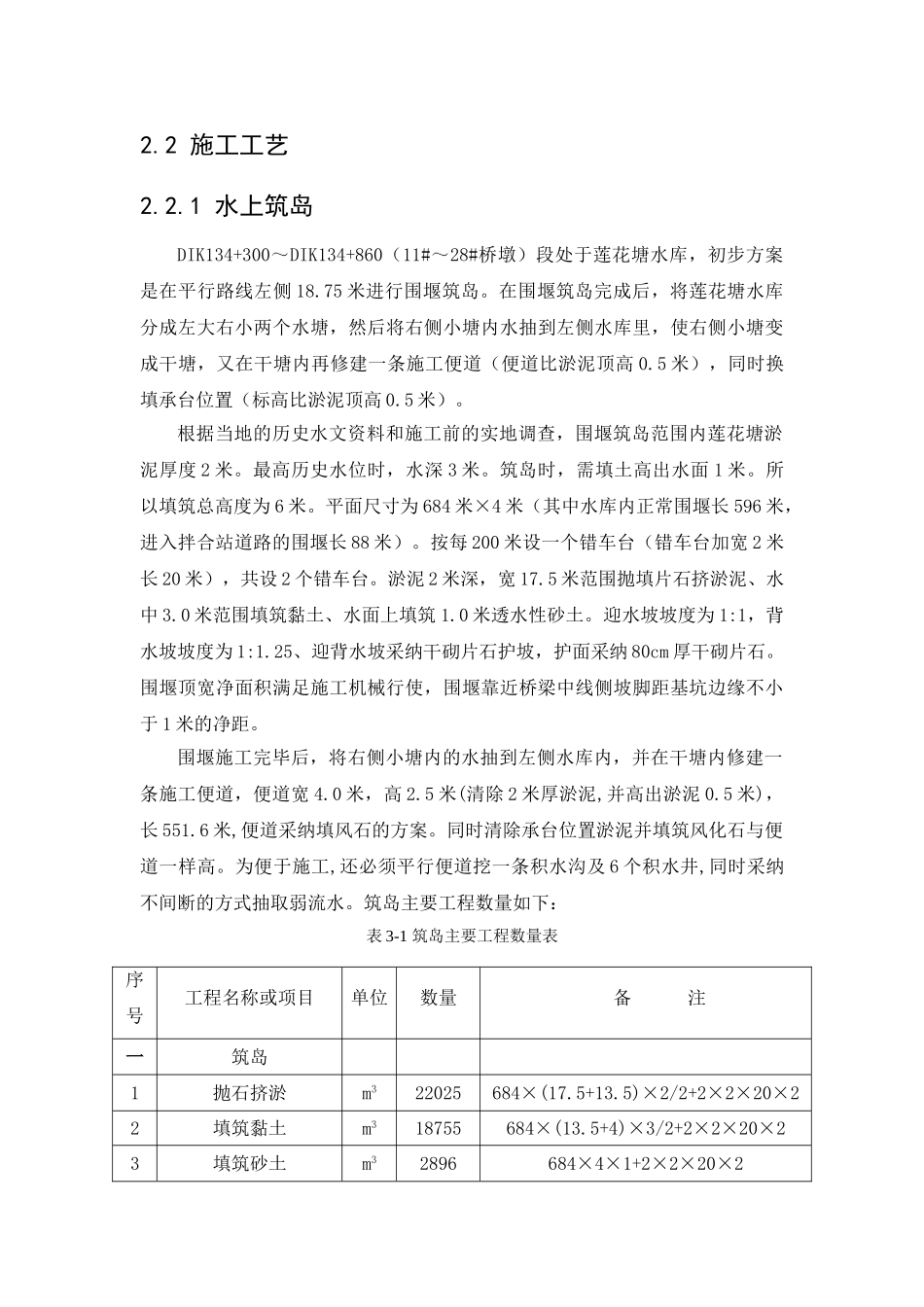

桥梁施工组织摘 要 本论文通过对桥梁施工组织的论述;1施工方案,施工工艺和方法 。2钻孔桩基础。3 承台工程 ,基坑开挖,桩身检测,模型,钢筋,砼灌注,拆摸及养护,墩台身砼施工,墩台身施工工艺流程,高墩施工方案。4混凝土施工控制措施,降低水化热,降低混凝土温差,加强施工中的温度控制,维体护坡及其他附属工程,基坑回填,防水层,台后及维体填土,维体护坡的施工,技术保证措施,施工调查,测量控制措施,质量检测,声波发射与接受换能器的要求,声测管理要点,声波检测仪符合下列要求,现场检查。5 水下浇注混凝土常常遇到的几个工程事故原因预防及处理。以上五方面的论述对桥梁施工组织有极大的提高。 关键词:施工组织 技术保证第1章 工程概况1.1 工程简介XX 特大桥为预应力钢筋混凝土梁单线铁路桥,全长为 1355.05 延长米,位于的纵坡 1.2%及左偏曲线及直线上。基础采纳钻孔桩基础,桥台为 T 台,桥墩均采纳矩形实体墩,孔跨尺寸为 41X32m。第2章 施工方案、施工工艺和方法2.1 总体施工方案特大桥基础形式为明挖承台、钻孔桩基础,桥墩形式为矩形实体桥墩,桥台形式主要为 T 型桥台。本次钻孔桩施工采纳 CFZ1500 型回旋钻机钻孔,掏渣法清孔,吊车吊下放钢筋笼,导管法灌注水下混凝土。DK134+300~DK134+860 段属于水中施工段,采纳筑岛进行施工。承台挖基采纳人工配合机械进行。桥台施工采纳搭设钢管脚手架与大块定型钢模,人工配合汽车吊安装模板,顶帽及支座垫石钢筋提前绑扎成整体,待桥台混凝土浇筑至顶帽时,采纳汽车吊吊装入模,然后浇筑剩余混凝土。矩形实体墩采纳大块定型钢模施工,人工配合汽车吊安装、拆除模板。托盘顶帽采纳定型钢模,一次完成混凝土浇筑。混凝土采纳砼拌和站拌制,砼泵车运输,泵送入模浇筑;钢筋集中加工,现场绑扎成型。2.2 施工工艺2.2.1 水上筑岛DIK134+300~DIK134+860(11#~28#桥墩)段处于莲花塘水库,初步方案是在平行路线左侧 18.75 米进行围堰筑岛。在围堰筑岛完成后,将莲花塘水库分成左大右小两个水塘,然后将右侧小塘内水抽到左侧水库里,使右侧小塘变成干塘,又在干塘内再修建一条施工便道(便道比淤泥顶高 0.5 米),同时换填承台位置(标高比淤泥顶高 0.5 米)。根据当地的历史水文资料和施工前的实地调查,围堰筑岛范围内莲花塘淤泥厚度 2 米。最高历史水位时,水深 3 米。筑岛时,需填土高出水面 1 米。所以填筑总高度为 6 米。平面尺寸...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥梁给排水施工组织-

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
