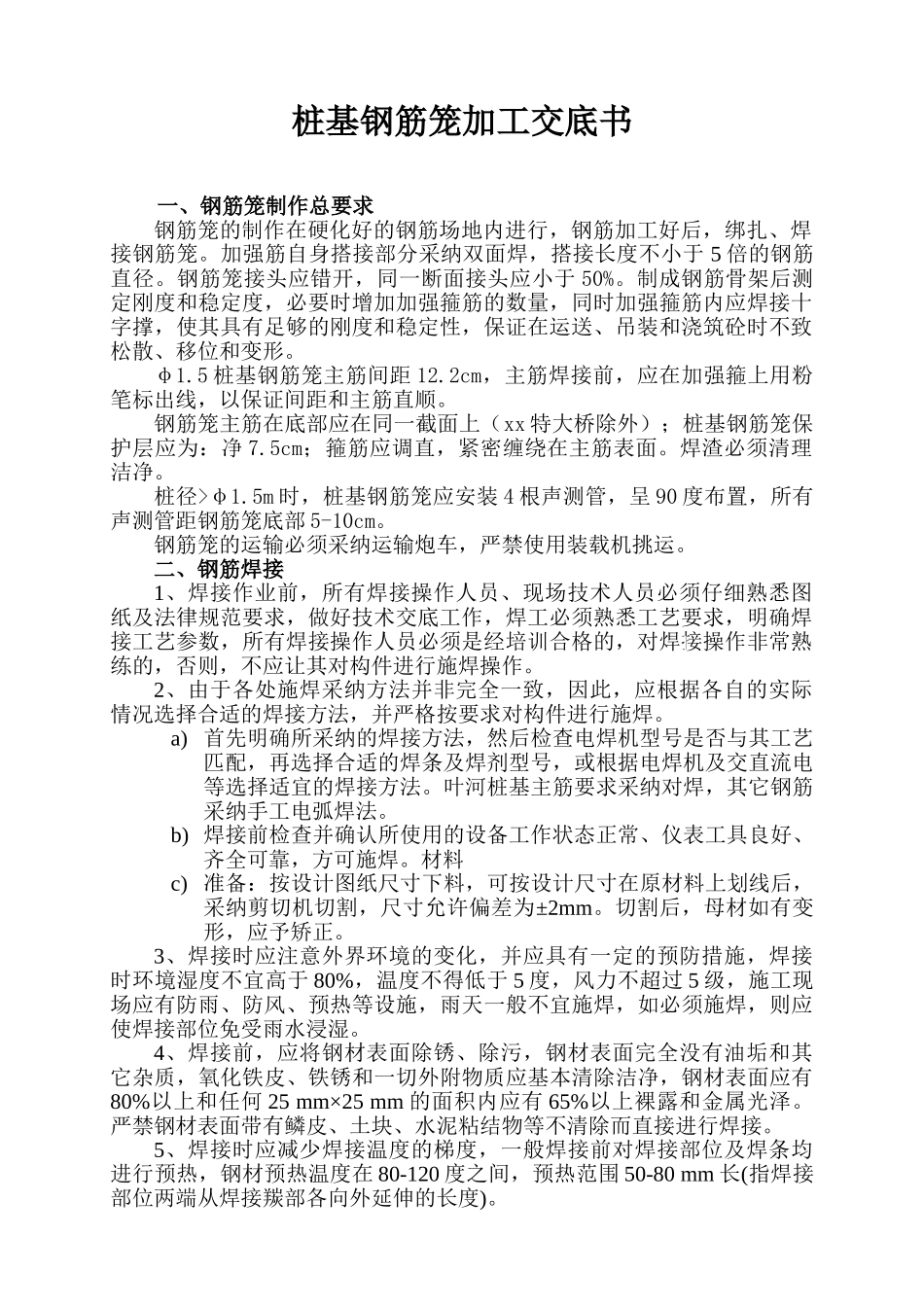

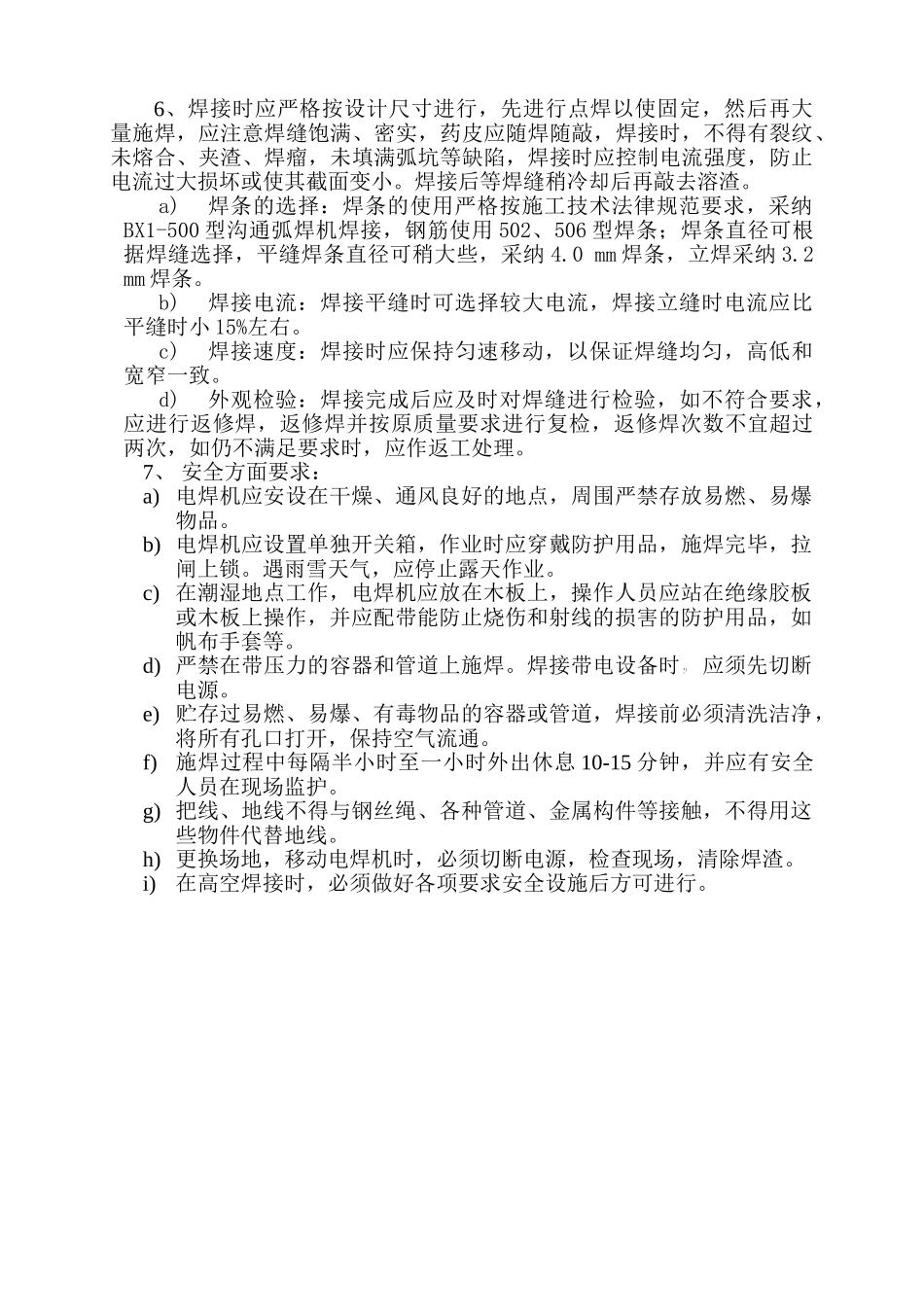

桩基钢筋笼加工交底书一、钢筋笼制作总要求钢筋笼的制作在硬化好的钢筋场地内进行,钢筋加工好后,绑扎、焊接钢筋笼。加强筋自身搭接部分采纳双面焊,搭接长度不小于 5 倍的钢筋直径。钢筋笼接头应错开,同一断面接头应小于 50%。制成钢筋骨架后测定刚度和稳定度,必要时增加加强箍筋的数量,同时加强箍筋内应焊接十字撑,使其具有足够的刚度和稳定性,保证在运送、吊装和浇筑砼时不致松散、移位和变形。φ1.5 桩基钢筋笼主筋间距 12.2cm,主筋焊接前,应在加强箍上用粉笔标出线,以保证间距和主筋直顺。钢筋笼主筋在底部应在同一截面上(xx 特大桥除外);桩基钢筋笼保护层应为:净 7.5cm;箍筋应调直,紧密缠绕在主筋表面。焊渣必须清理洁净。桩径>φ1.5m 时,桩基钢筋笼应安装 4 根声测管,呈 90 度布置,所有声测管距钢筋笼底部 5-10cm。钢筋笼的运输必须采纳运输炮车,严禁使用装载机挑运。二、钢筋焊接1、焊接作业前,所有焊接操作人员、现场技术人员必须仔细熟悉图纸及法律规范要求,做好技术交底工作,焊工必须熟悉工艺要求,明确焊接工艺参数,所有焊接操作人员必须是经培训合格的,对焊接操作非常熟练的,否则,不应让其对构件进行施焊操作。2、由于各处施焊采纳方法并非完全一致,因此,应根据各自的实际情况选择合适的焊接方法,并严格按要求对构件进行施焊。a) 首先明确所采纳的焊接方法,然后检查电焊机型号是否与其工艺匹配,再选择合适的焊条及焊剂型号,或根据电焊机及交直流电等选择适宜的焊接方法。叶河桩基主筋要求采纳对焊,其它钢筋采纳手工电弧焊法。b) 焊接前检查并确认所使用的设备工作状态正常、仪表工具良好、齐全可靠,方可施焊。材料c) 准备:按设计图纸尺寸下料,可按设计尺寸在原材料上划线后,采纳剪切机切割,尺寸允许偏差为±2mm。切割后,母材如有变形,应予矫正。3、焊接时应注意外界环境的变化,并应具有一定的预防措施,焊接时环境湿度不宜高于 80%,温度不得低于 5 度,风力不超过 5 级,施工现场应有防雨、防风、预热等设施,雨天一般不宜施焊,如必须施焊,则应使焊接部位免受雨水浸湿。4、焊接前,应将钢材表面除锈、除污,钢材表面完全没有油垢和其它杂质,氧化铁皮、铁锈和一切外附物质应基本清除洁净,钢材表面应有80%以上和任何 25 mm×25 mm 的面积内应有 65%以上裸露和金属光泽。严禁钢材表面带有鳞皮、土块、水泥粘结物等不清除而直接进行焊接。5、焊接时应减少焊接温...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桩基钢筋笼加工交底书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
