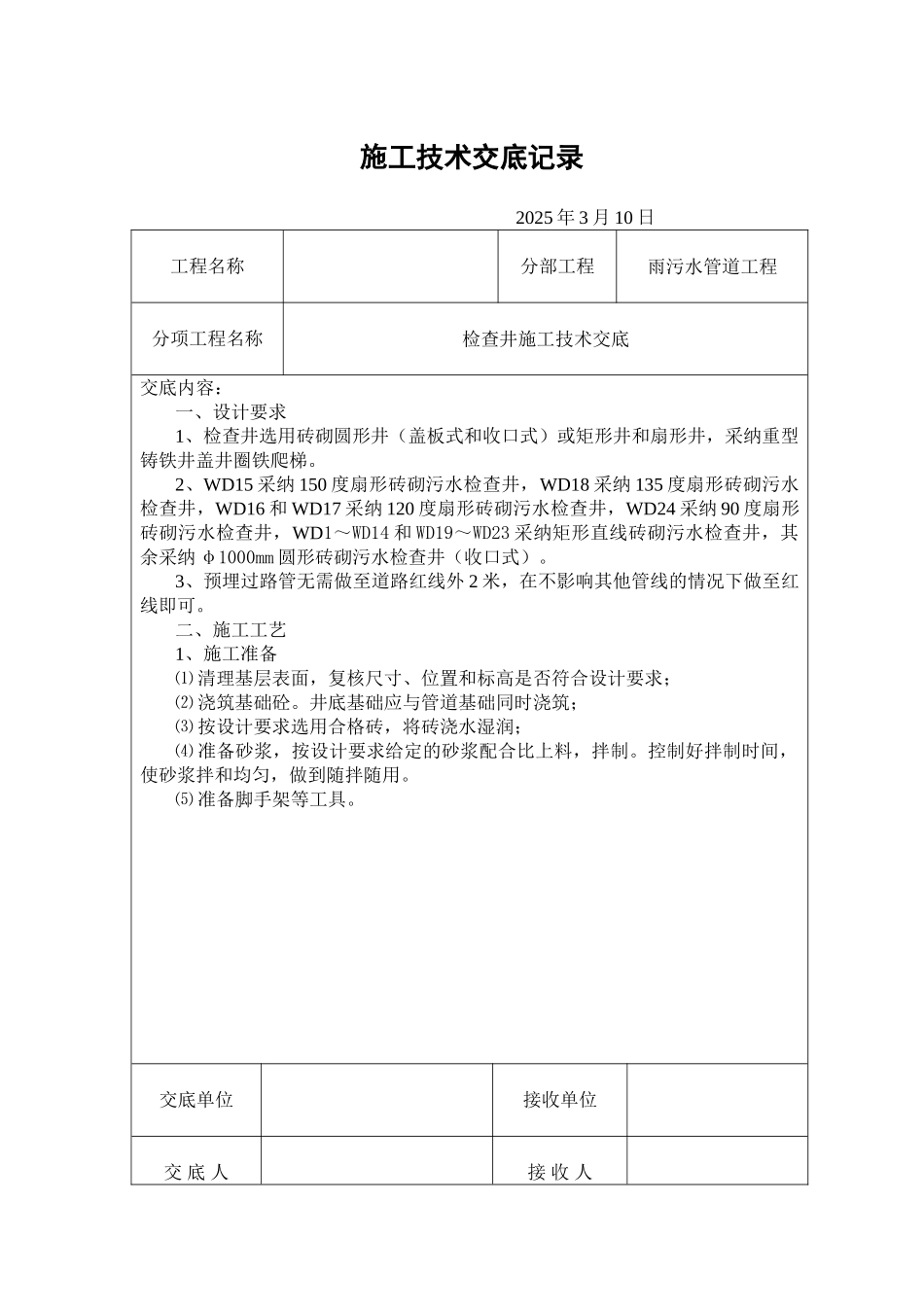

施工技术交底记录 2025 年 3 月 10 日 工程名称分部工程雨污水管道工程分项工程名称检查井施工技术交底交底内容:一、设计要求1、检查井选用砖砌圆形井(盖板式和收口式)或矩形井和扇形井,采纳重型铸铁井盖井圈铁爬梯
2、WD15 采纳 150 度扇形砖砌污水检查井,WD18 采纳 135 度扇形砖砌污水检查井,WD16 和 WD17 采纳 120 度扇形砖砌污水检查井,WD24 采纳 90 度扇形砖砌污水检查井,WD1~WD14 和 WD19~WD23 采纳矩形直线砖砌污水检查井,其余采纳 φ1000mm 圆形砖砌污水检查井(收口式)
3、预埋过路管无需做至道路红线外 2 米,在不影响其他管线的情况下做至红线即可
二、施工工艺1、施工准备⑴ 清理基层表面,复核尺寸、位置和标高是否符合设计要求;⑵ 浇筑基础砼
井底基础应与管道基础同时浇筑;⑶ 按设计要求选用合格砖,将砖浇水湿润;⑷ 准备砂浆,按设计要求给定的砂浆配合比上料,拌制
控制好拌制时间,使砂浆拌和均匀,做到随拌随用
⑸ 准备脚手架等工具

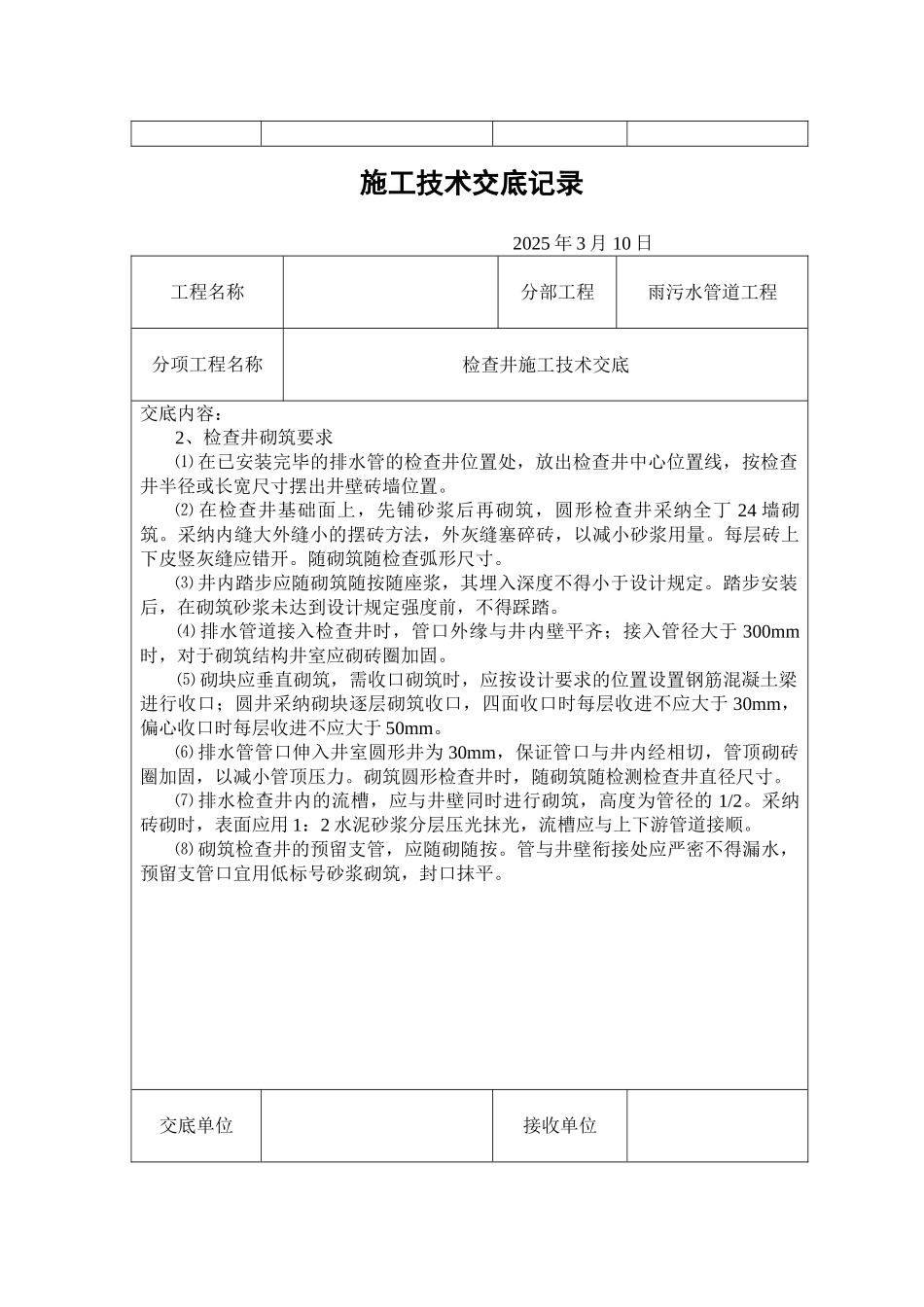

交底单位接收单位交 底 人接 收 人施工技术交底记录 2025 年 3 月 10 日 工程名称分部工程雨污水管道工程分项工程名称检查井施工技术交底交底内容:2、检查井砌筑要求⑴ 在已安装完毕的排水管的检查井位置处,放出检查井中心位置线,按检查井半径或长宽尺寸摆出井壁砖墙位置
⑵ 在检查井基础面上,先铺砂浆后再砌筑,圆形检查井采纳全丁 24 墙砌筑
采纳内缝大外缝小的摆砖方法,外灰缝塞碎砖,以减小砂浆用量
每层砖上下皮竖灰缝应错开
随砌筑随检查弧形尺寸
⑶ 井内踏步应随砌筑随按随座浆,其埋入深度不得小于设计规定
踏步安装后,在砌筑砂浆未达到设计规定强度前,不得踩踏
⑷ 排水管道接入检查井时,管口外缘与井内壁平齐;接入管径大于 300mm时,对于砌筑结构井室应砌砖圈加固

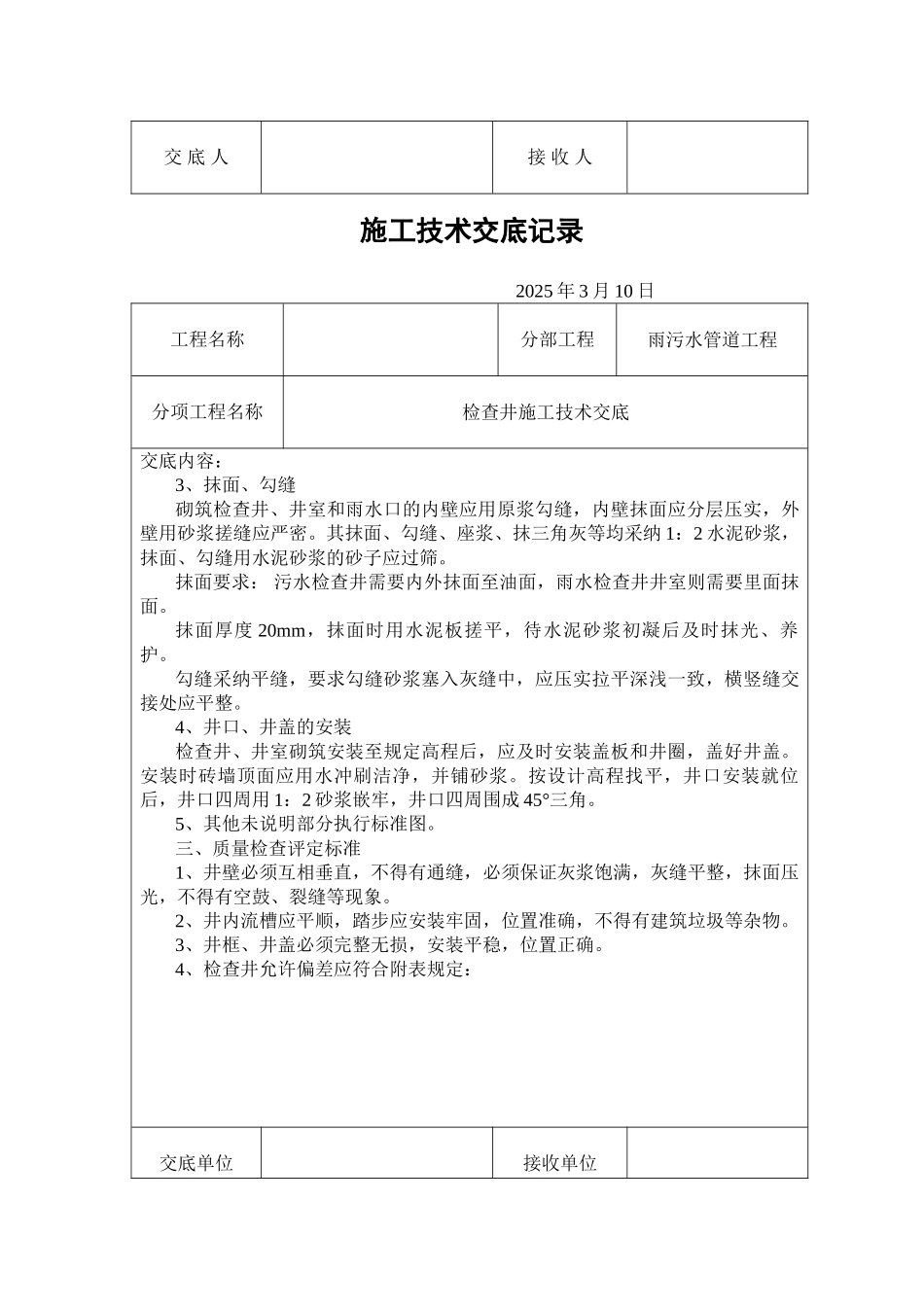

⑸ 砌块应垂
