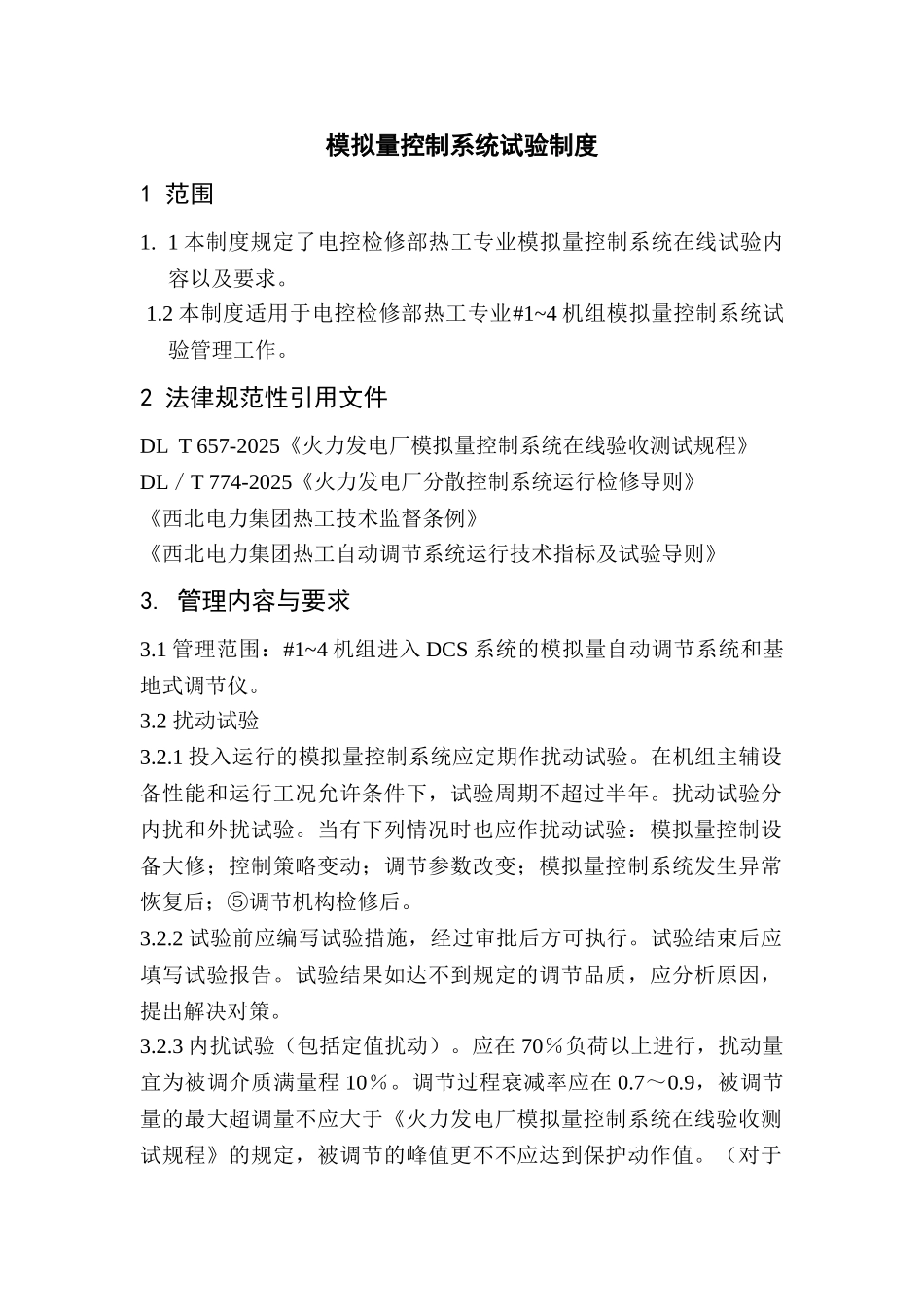

模拟量控制系统试验制度1 范围1
1 本制度规定了电控检修部热工专业模拟量控制系统在线试验内容以及要求
2 本制度适用于电控检修部热工专业#1~4 机组模拟量控制系统试验管理工作
2 法律规范性引用文件DL T 657-2025《火力发电厂模拟量控制系统在线验收测试规程》DL/T 774-2025《火力发电厂分散控制系统运行检修导则》《西北电力集团热工技术监督条例》《西北电力集团热工自动调节系统运行技术指标及试验导则》3
管理内容与要求3
1 管理范围:#1~4 机组进入 DCS 系统的模拟量自动调节系统和基地式调节仪
2 扰动试验3
1 投入运行的模拟量控制系统应定期作扰动试验
在机组主辅设备性能和运行工况允许条件下,试验周期不超过半年
扰动试验分内扰和外扰试验
当有下列情况时也应作扰动试验:模拟量控制设备大修;控制策略变动;调节参数改变;模拟量控制系统发生异常恢复后;⑤调节机构检修后
2 试验前应编写试验措施,经过审批后方可执行
试验结束后应填写试验报告
试验结果如达不到规定的调节品质,应分析原因,提出解决对策
3 内扰试验(包括定值扰动)
应在 70%负荷以上进行,扰动量宜为被调介质满量程 10%
调节过程衰减率应在 0
9,被调节量的最大超调量不应大于《火力发电厂模拟量控制系统在线验收测试规程》的规定,被调节的峰值更不不应达到保护动作值
(对于主蒸汽压力和负荷控制系统衰减率应在 0

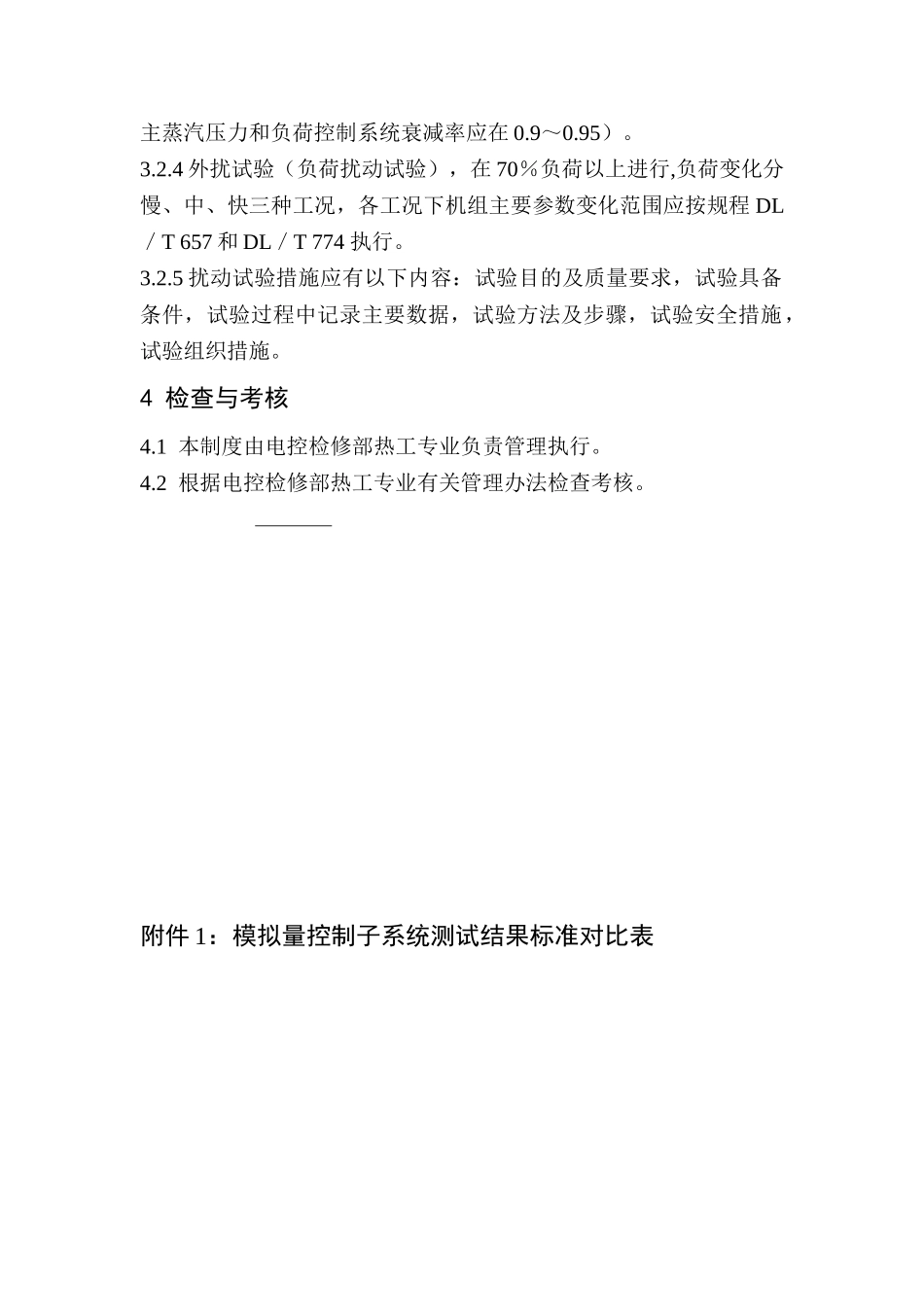

4 外扰试验(负荷扰动试验),在 70%负荷以上进行,负荷变化分慢、中、快三种工况,各工况下机组主要参数变化范围应按规程 DL/T 657 和 DL/T 774 执行
5 扰动试验措施应有以下内容:试验目的及质量要求,试验具备条件,试验过程中记录主要数据,试验方法及步骤,试验安全措施,试验组织措施

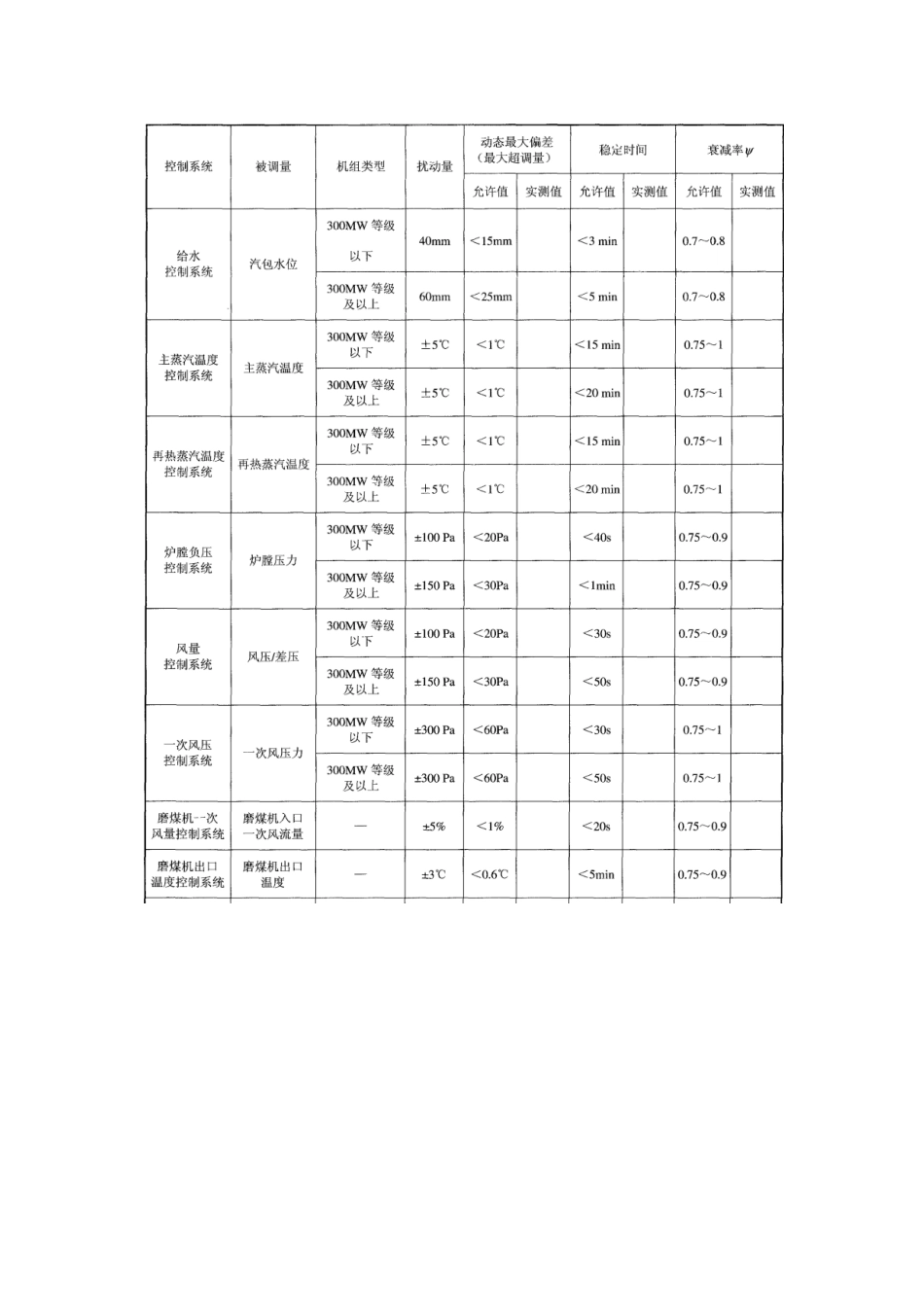

4 检查与考核4
