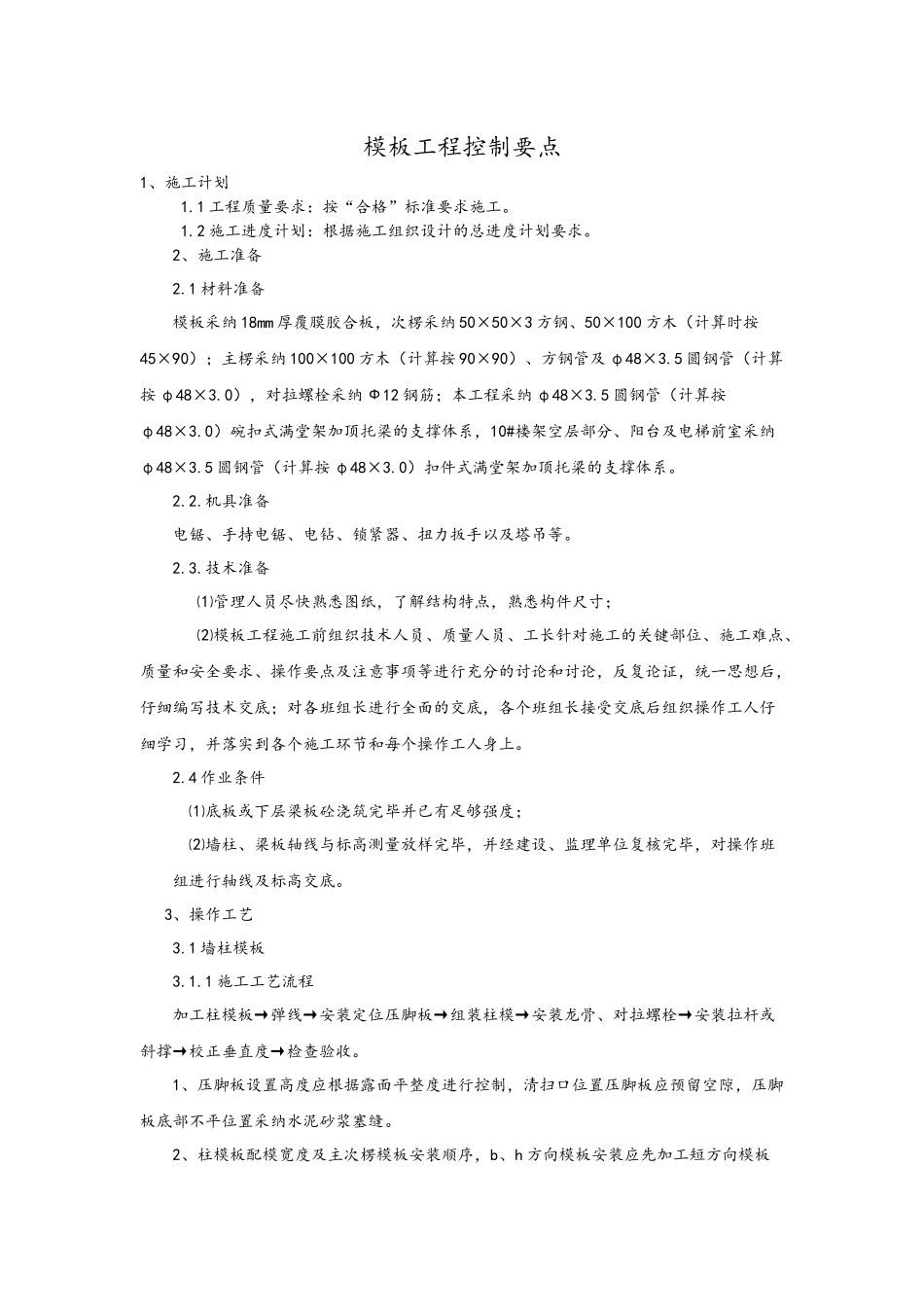

模板工程控制要点1、施工计划 1
1 工程质量要求:按“合格”标准要求施工
2 施工进度计划:根据施工组织设计的总进度计划要求
2、施工准备2
1 材料准备模板采纳 18mm 厚覆膜胶合板,次楞采纳 50×50×3 方钢、50×100 方木(计算时按45×90);主楞采纳 100×100 方木(计算按 90×90)、方钢管及 φ48×3
5 圆钢管(计算按 φ48×3
0),对拉螺栓采纳 Ф12 钢筋;本工程采纳 φ48×3
5 圆钢管(计算按φ48×3
0)碗扣式满堂架加顶托梁的支撑体系,10#楼架空层部分、阳台及电梯前室采纳φ48×3
5 圆钢管(计算按 φ48×3
0)扣件式满堂架加顶托梁的支撑体系
机具准备电锯、手持电锯、电钻、锁紧器、扭力扳手以及塔吊等
技术准备⑴管理人员尽快熟悉图纸,了解结构特点,熟悉构件尺寸;⑵模板工程施工前组织技术人员、质量人员、工长针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行充分的讨论和讨论,反复论证,统一思想后,仔细编写技术交底;对各班组长进行全面的交底,各个班组长接受交底后组织操作工人仔细学习,并落实到各个施工环节和每个操作工人身上
4 作业条件⑴底板或下层梁板砼浇筑完毕并已有足够强度;⑵墙柱、梁板轴线与标高测量放样完毕,并经建设、监理单位复核完毕,对操作班组进行轴线及标高交底
3、操作工艺3
1 墙柱模板3

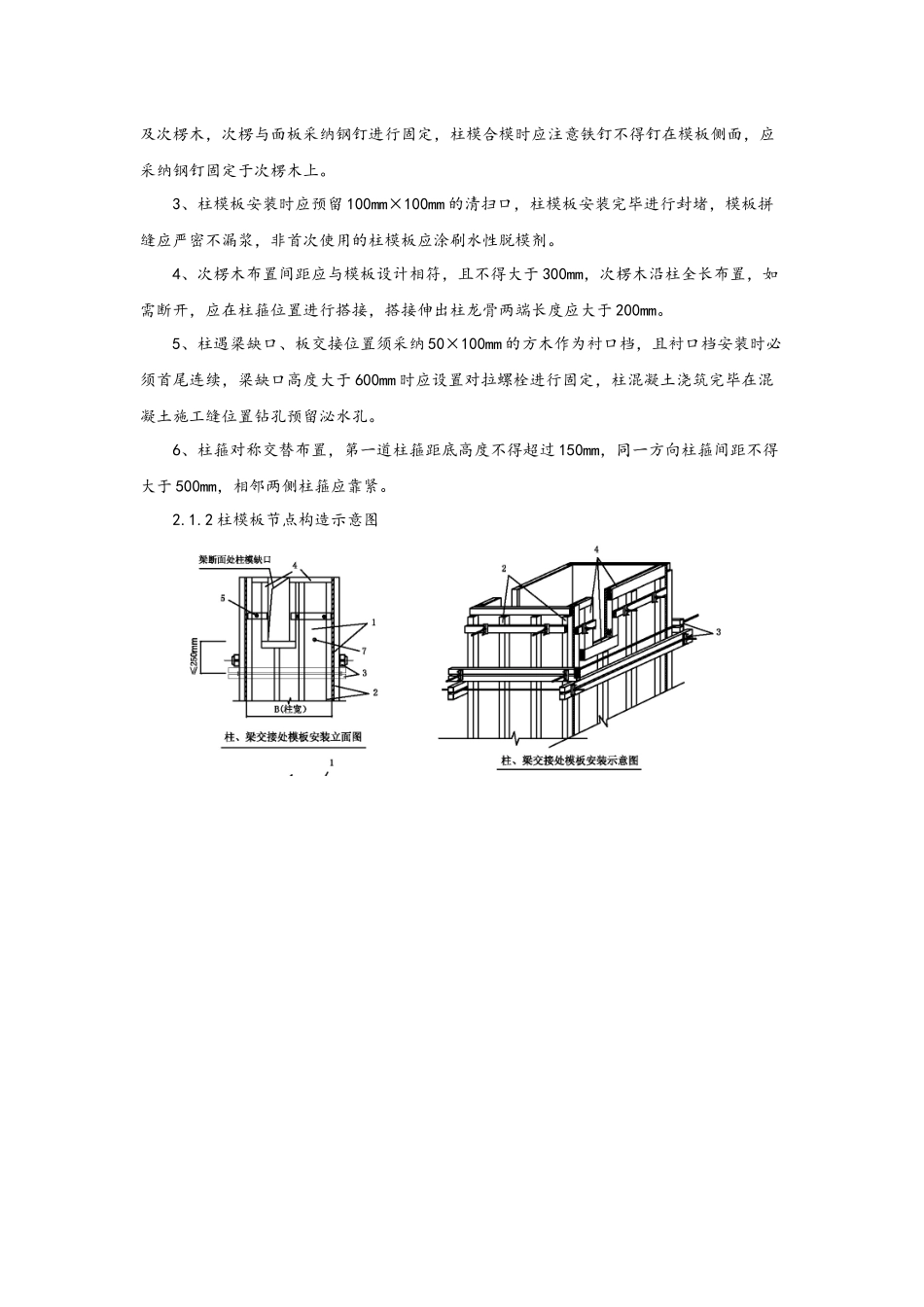

1 施工工艺流程加工柱模板→弹线→安装定位压脚板→组装柱模→安装龙骨、对拉螺栓→安装拉杆或斜撑→校正垂直度→检查验收
1、压脚板设置高度应根据露面平整度进行控制,清扫口位置压脚板应预留空隙,压脚板底部不平位置采纳水泥砂浆塞缝

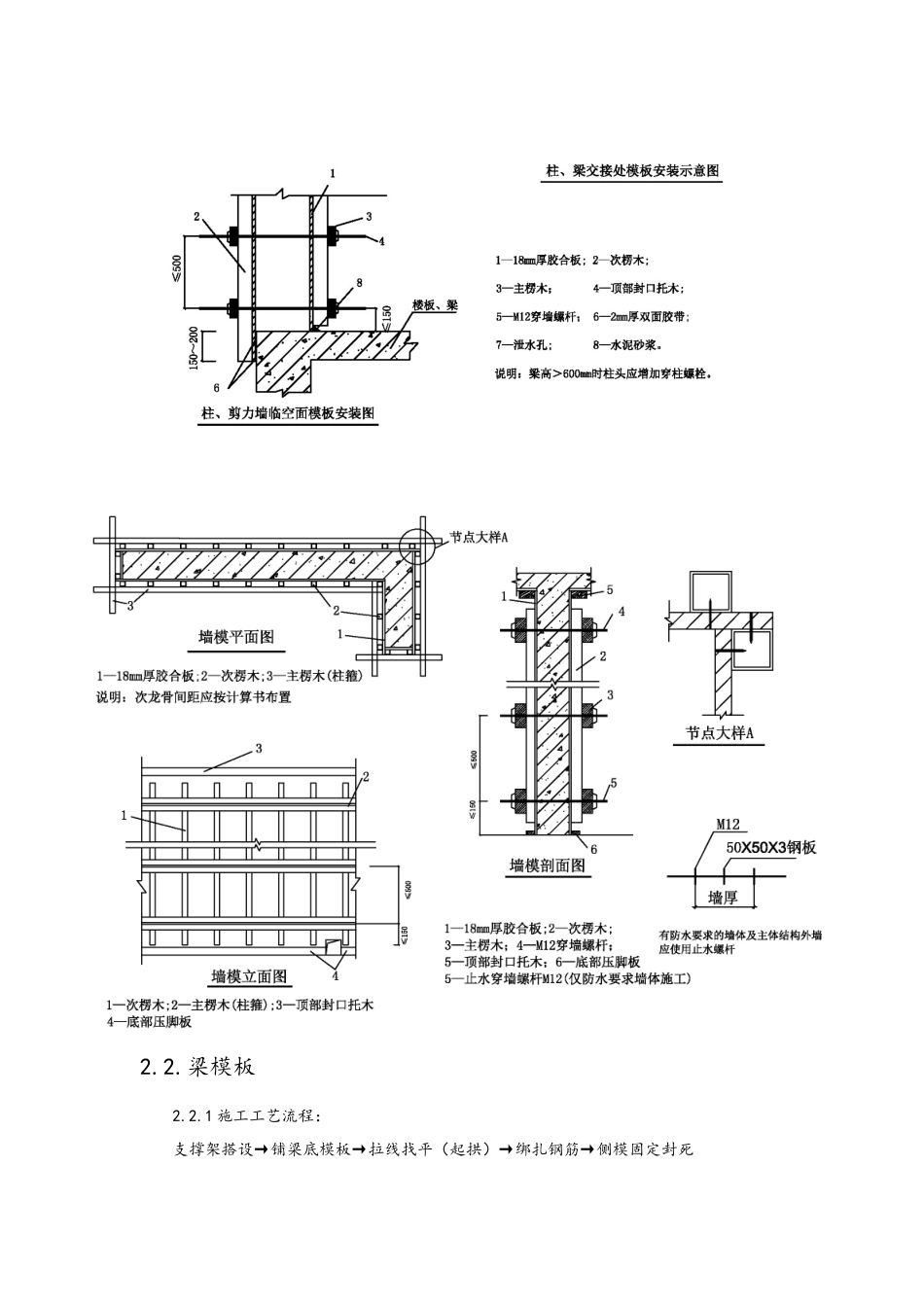

2、柱模板配模宽度及主次楞模板安装顺序,b、h 方向模板安装应先加工短方向模板及次楞木,次楞与面板采纳钢钉进行固定,柱模合模时应注意铁钉不得钉在模板侧面
