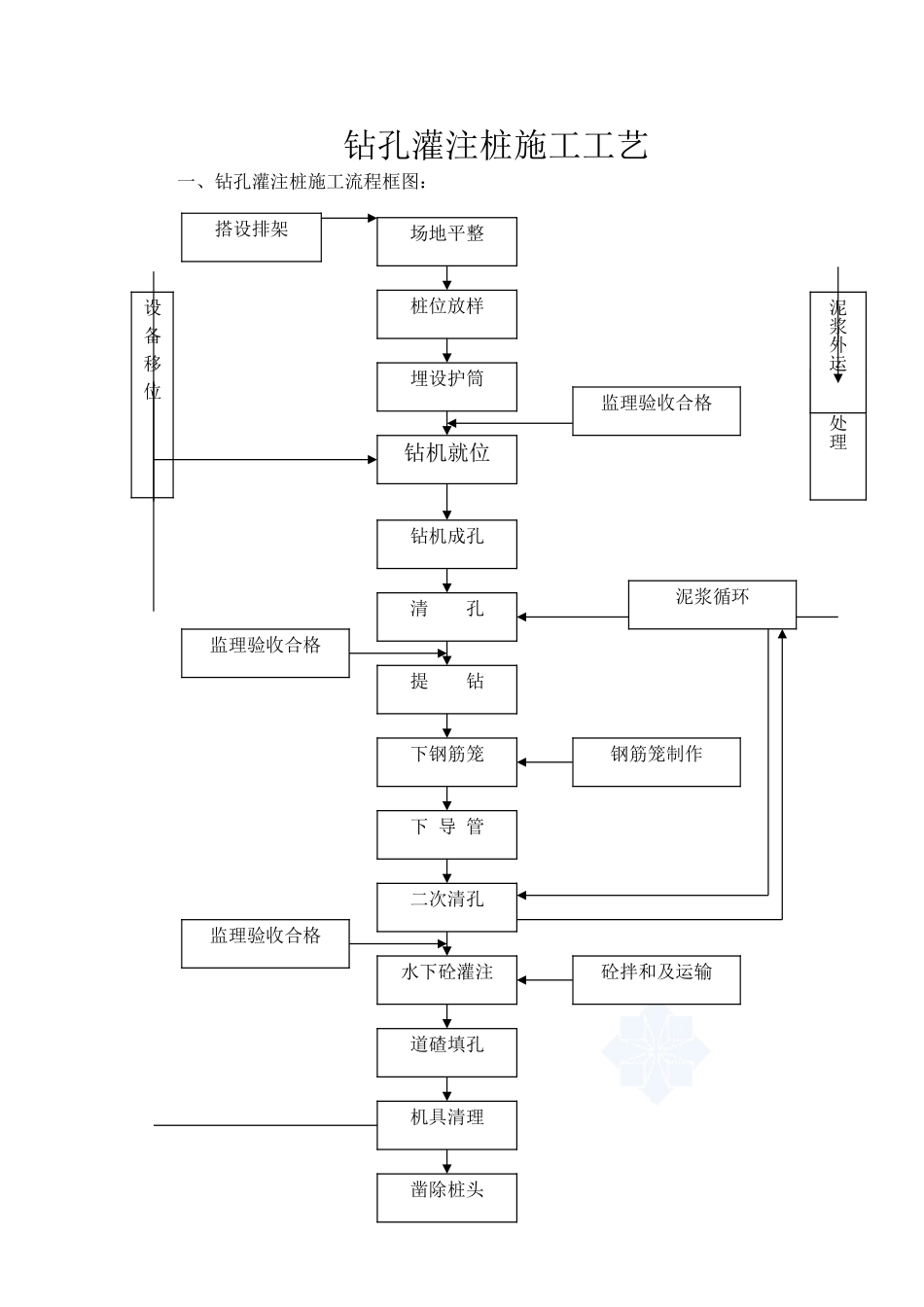

钻孔灌注桩施工工艺一、钻孔灌注桩施工流程框图:场地平整桩位放样埋设护筒钻机就位监理验收合格清 孔提 钻下钢筋笼监理验收合格下 导 管二次清孔水下砼灌注砼拌和及运输道碴填孔机具清理监理验收合格钢筋笼制作泥浆循环泥浆处理泥浆外运设备移位钻机成孔凿除桩头搭设排架钻孔桩施工采纳反循环泥浆护壁成孔,二次循环清孔,导管浇筑水下砼的施工方法

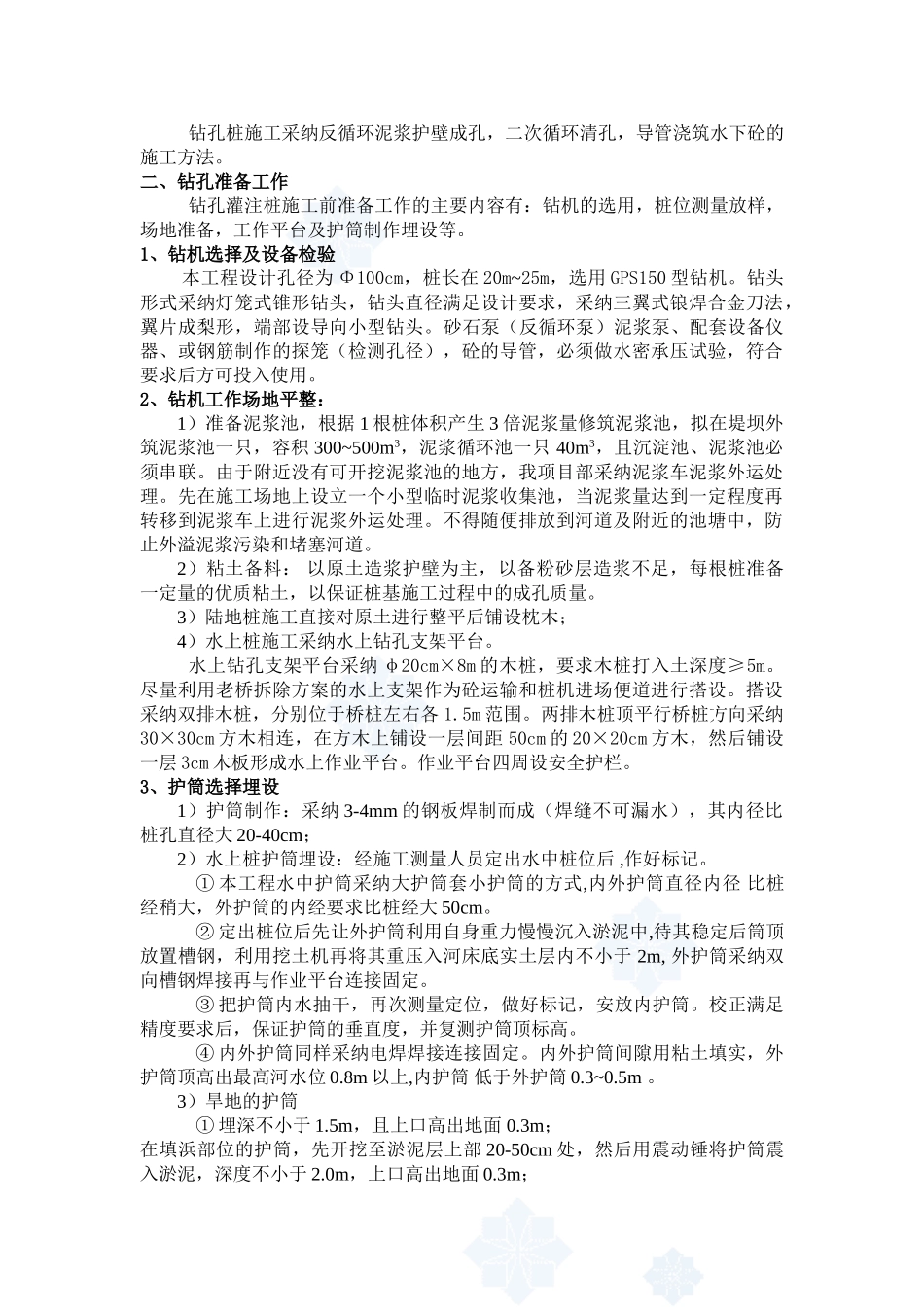

二、钻孔准备工作钻孔灌注桩施工前准备工作的主要内容有:钻机的选用,桩位测量放样,场地准备,工作平台及护筒制作埋设等
1、钻机选择及设备检验本工程设计孔径为 Φ100cm,桩长在 20m~25m,选用 GPS150 型钻机
钻头形式采纳灯笼式锥形钻头,钻头直径满足设计要求,采纳三翼式锒焊合金刀法,翼片成梨形,端部设导向小型钻头
砂石泵(反循环泵)泥浆泵、配套设备仪器、或钢筋制作的探笼(检测孔径),砼的导管,必须做水密承压试验,符合要求后方可投入使用
2、钻机工作场地平整:1)准备泥浆池,根据 1 根桩体积产生 3 倍泥浆量修筑泥浆池,拟在堤坝外筑泥浆池一只,容积 300~500m3,泥浆循环池一只 40m3,且沉淀池、泥浆池必须串联
由于附近没有可开挖泥浆池的地方,我项目部采纳泥浆车泥浆外运处理
先在施工场地上设立一个小型临时泥浆收集池,当泥浆量达到一定程度再转移到泥浆车上进行泥浆外运处理
不得随便排放到河道及附近的池塘中,防止外溢泥浆污染和堵塞河道
2)粘土备料: 以原土造浆护壁为主,以备粉砂层造浆不足,每根桩准备一定量的优质粘土,以保证桩基施工过程中的成孔质量
3)陆地桩施工直接对原土进行整平后铺设枕木;4)水上桩施工采纳水上钻孔支架平台
水上钻孔支架平台采纳 φ20cm×8m 的木桩,要求木桩打入土深度≥5m
尽量利用老桥拆除方案的水上支架作为砼运输和桩机进场便道进行搭设
搭设采纳双排木桩,分别位于桥桩左右各 1
两排木桩顶平行桥桩
