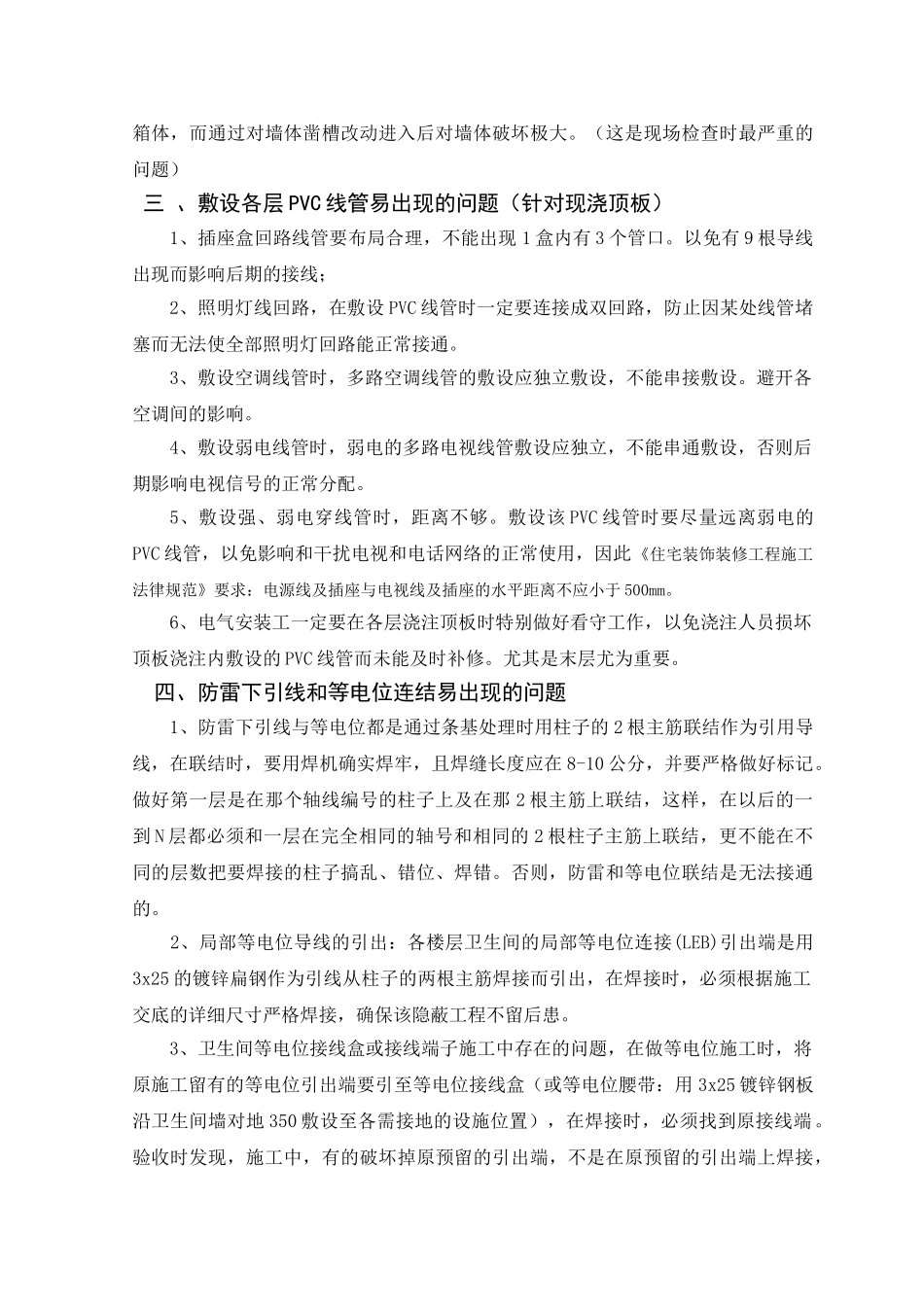

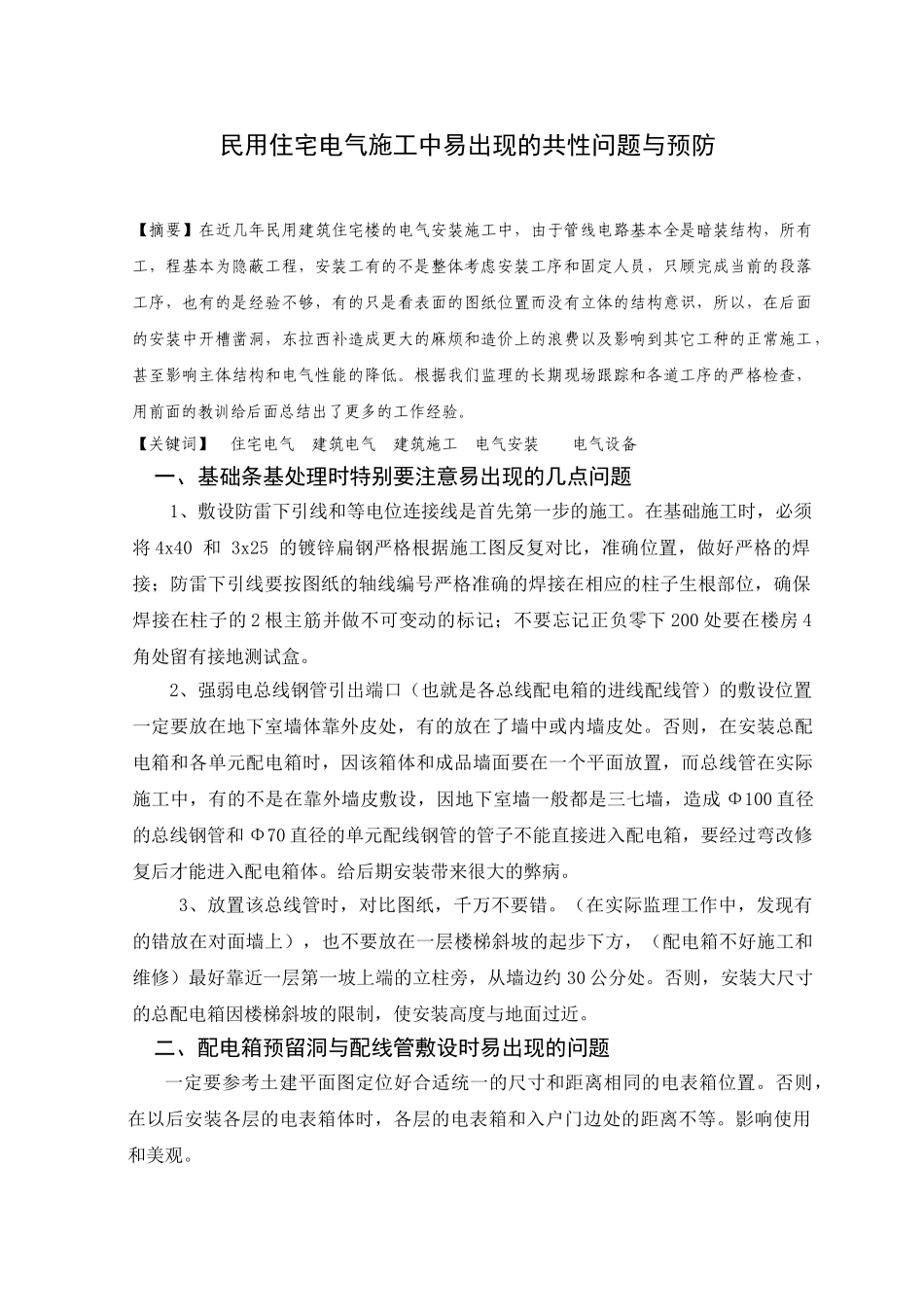

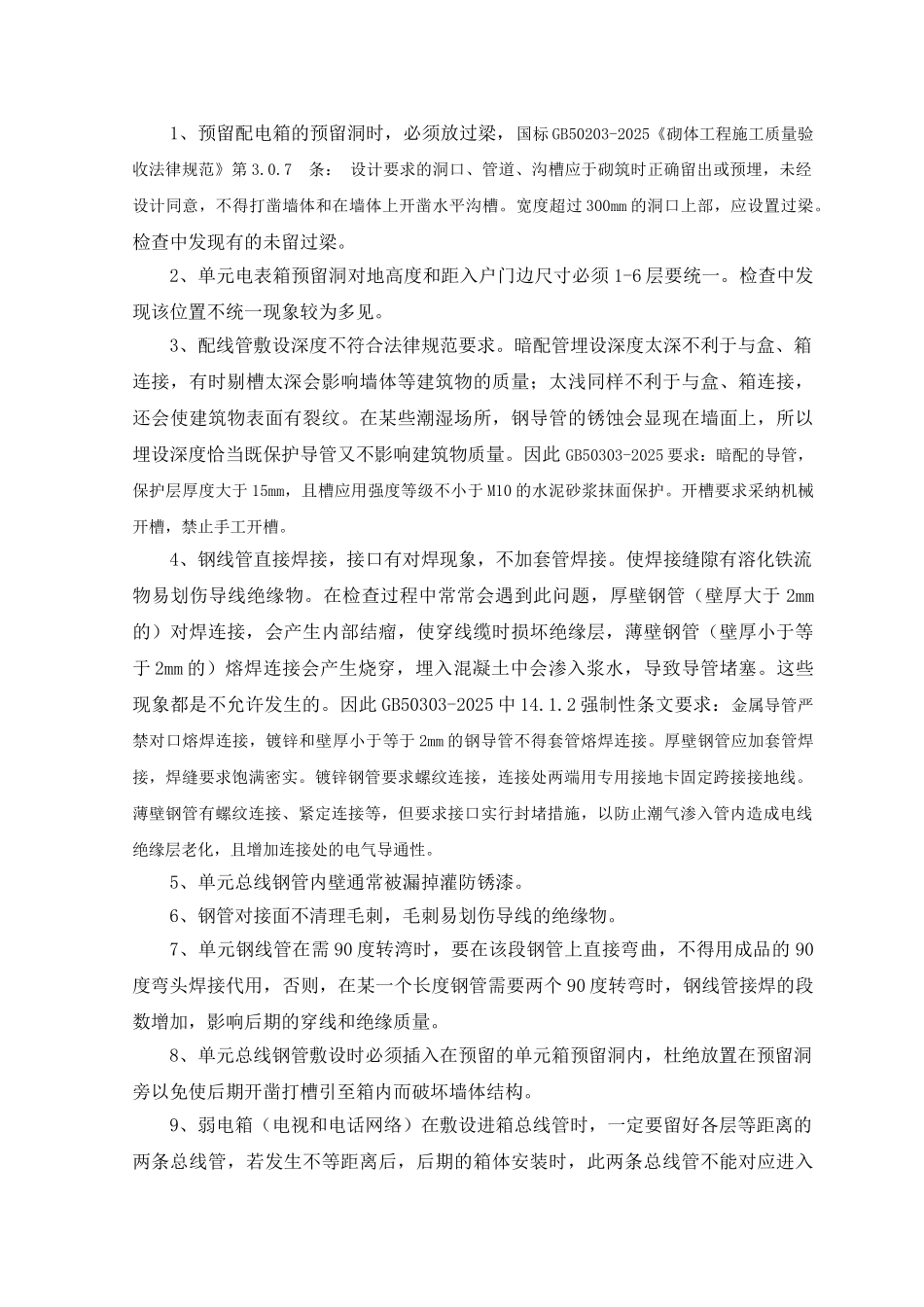

民用住宅电气施工中易出现的共性问题与预防【摘要】在近几年民用建筑住宅楼的电气安装施工中,由于管线电路基本全是暗装结构,所有工,程基本为隐蔽工程,安装工有的不是整体考虑安装工序和固定人员,只顾完成当前的段落工序,也有的是经验不够,有的只是看表面的图纸位置而没有立体的结构意识,所以,在后面的安装中开槽凿洞,东拉西补造成更大的麻烦和造价上的浪费以及影响到其它工种的正常施工,甚至影响主体结构和电气性能的降低。根据我们监理的长期现场跟踪和各道工序的严格检查,用前面的教训给后面总结出了更多的工作经验。【关键词】 住宅电气 建筑电气 建筑施工 电气安装 电气设备一、基础条基处理时特别要注意易出现的几点问题1、敷设防雷下引线和等电位连接线是首先第一步的施工。在基础施工时,必须将 4x40 和 3x25 的镀锌扁钢严格根据施工图反复对比,准确位置,做好严格的焊接;防雷下引线要按图纸的轴线编号严格准确的焊接在相应的柱子生根部位,确保焊接在柱子的 2 根主筋并做不可变动的标记;不要忘记正负零下 200 处要在楼房 4角处留有接地测试盒。2、强弱电总线钢管引出端口(也就是各总线配电箱的进线配线管)的敷设位置一定要放在地下室墙体靠外皮处,有的放在了墙中或内墙皮处。否则,在安装总配电箱和各单元配电箱时,因该箱体和成品墙面要在一个平面放置,而总线管在实际施工中,有的不是在靠外墙皮敷设,因地下室墙一般都是三七墙,造成 Φ100 直径的总线钢管和 Φ70 直径的单元配线钢管的管子不能直接进入配电箱,要经过弯改修复后才能进入配电箱体。给后期安装带来很大的弊病。3、放置该总线管时,对比图纸,千万不要错。(在实际监理工作中,发现有的错放在对面墙上),也不要放在一层楼梯斜坡的起步下方,(配电箱不好施工和维修)最好靠近一层第一坡上端的立柱旁,从墙边约 30 公分处。否则,安装大尺寸的总配电箱因楼梯斜坡的限制,使安装高度与地面过近。二、配电箱预留洞与配线管敷设时易出现的问题一定要参考土建平面图定位好合适统一的尺寸和距离相同的电表箱位置。否则,在以后安装各层的电表箱体时,各层的电表箱和入户门边处的距离不等。影响使用和美观。1、预留配电箱的预留洞时,必须放过梁,国标 GB50203-2025《砌体工程施工质量验收法律规范》第 3.0.7 条: 设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。宽度超过...
