PP-R 给水管道安装作业指导书本工程给水系统支管采纳 PP-R 管,立管采纳 PP-R 管安装在管道井内
管材与管件的连接均采纳热熔连接
安装时使用专用的热熔工具,先让热熔工具通电预热,再套上连接端面清洁、干燥、无油的 PP-R 管材或管件,数秒钟(具体时间见熔接操作技术参数表)后管子预热,抽出预热部分再插入相应的管件,在加热和熔接的过程中,不能转动管材和管件,管道安装时不得有轴向扭曲,应直接插入,正常熔接,接合面应有一均匀的熔接圈
熔接操作技术参数表 外径熔接深度加热时间熔接时间冷却时间(mm)(mm)(s)(s)(min)201454325167433220844402112645022
5018656324246675263010890324010811038
5050151016046601515在施工中尽可能采纳直埋暗敷布管方式
PP-R 管的线胀系数较大,但其热胀应力较小,当管道直埋时填充物对管道的摩擦力大于热胀应力就约束了管道的变形
直埋敷设一般适用≤φ32mm 口径的支管
管道直埋时墙槽的深度为 De+20mm 宽度为 De+40-60mm
本工程给水立管采纳 PP-R 管明敷在管道井内,一般采纳伸缩接补偿方法解决管道的热胀变形,即给管道自由伸缩的空间和余地
也可采纳密集的固定管卡约束管道变形,管道的自由段较短,一般不超过 3 米,使用该方法要求固定管卡牢固,其对管道的约束力大于管道的膨胀力
管道除直埋外,均要采纳支架、吊架
PP-R 管道有专用的支架和吊架,安装前必须明确活动支架(可使管道自由伸缩)及固定支架(约束管道伸缩)的使用原理及适当的安装位置
一般在管道的分路处(三通)必须安装固定支架,以防止管道的变形将分路处的管道拉脱

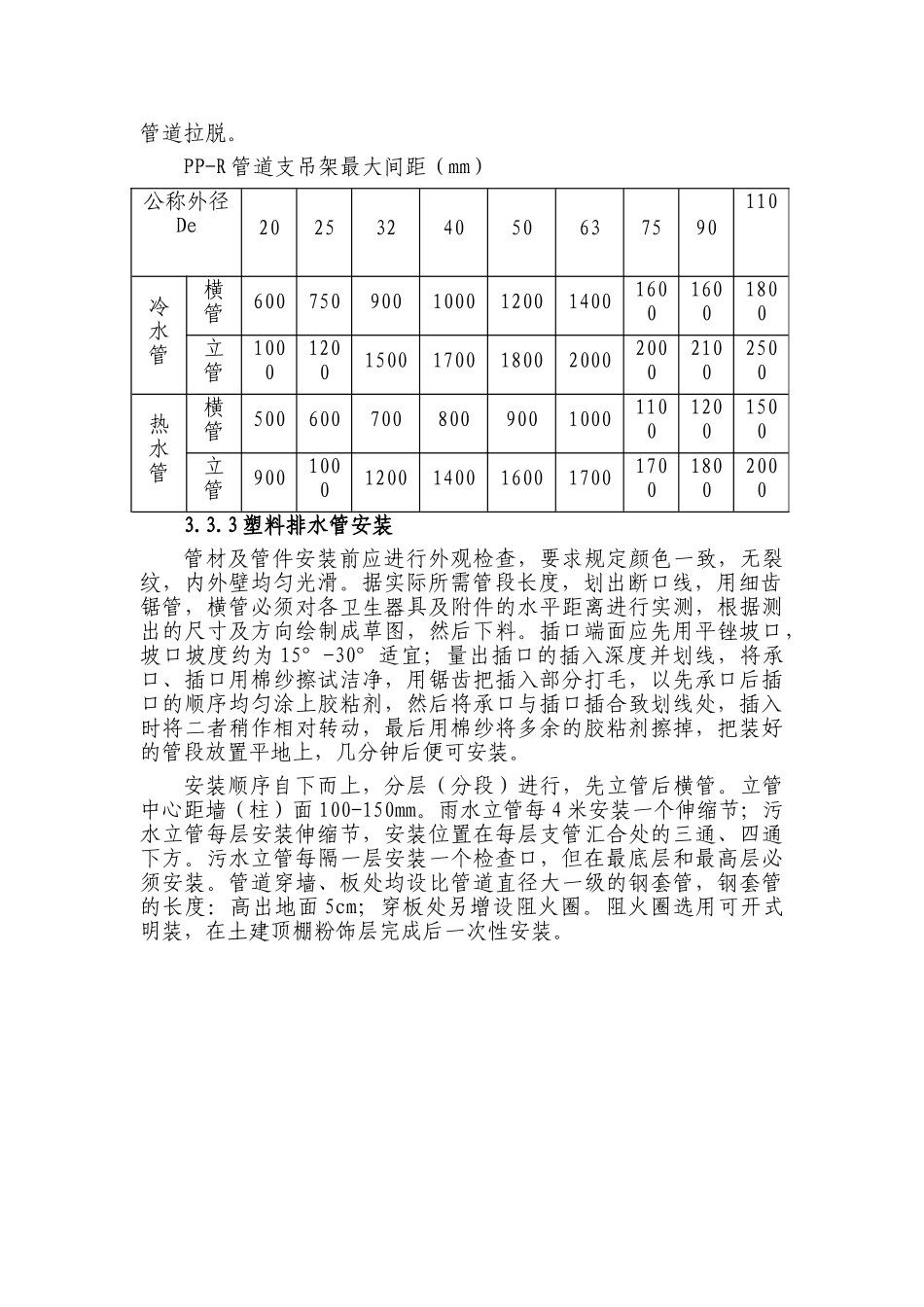

PP-R 管道支吊架最大间距(mm)公称外径De2025324050637590110冷水管横管600750900100012
