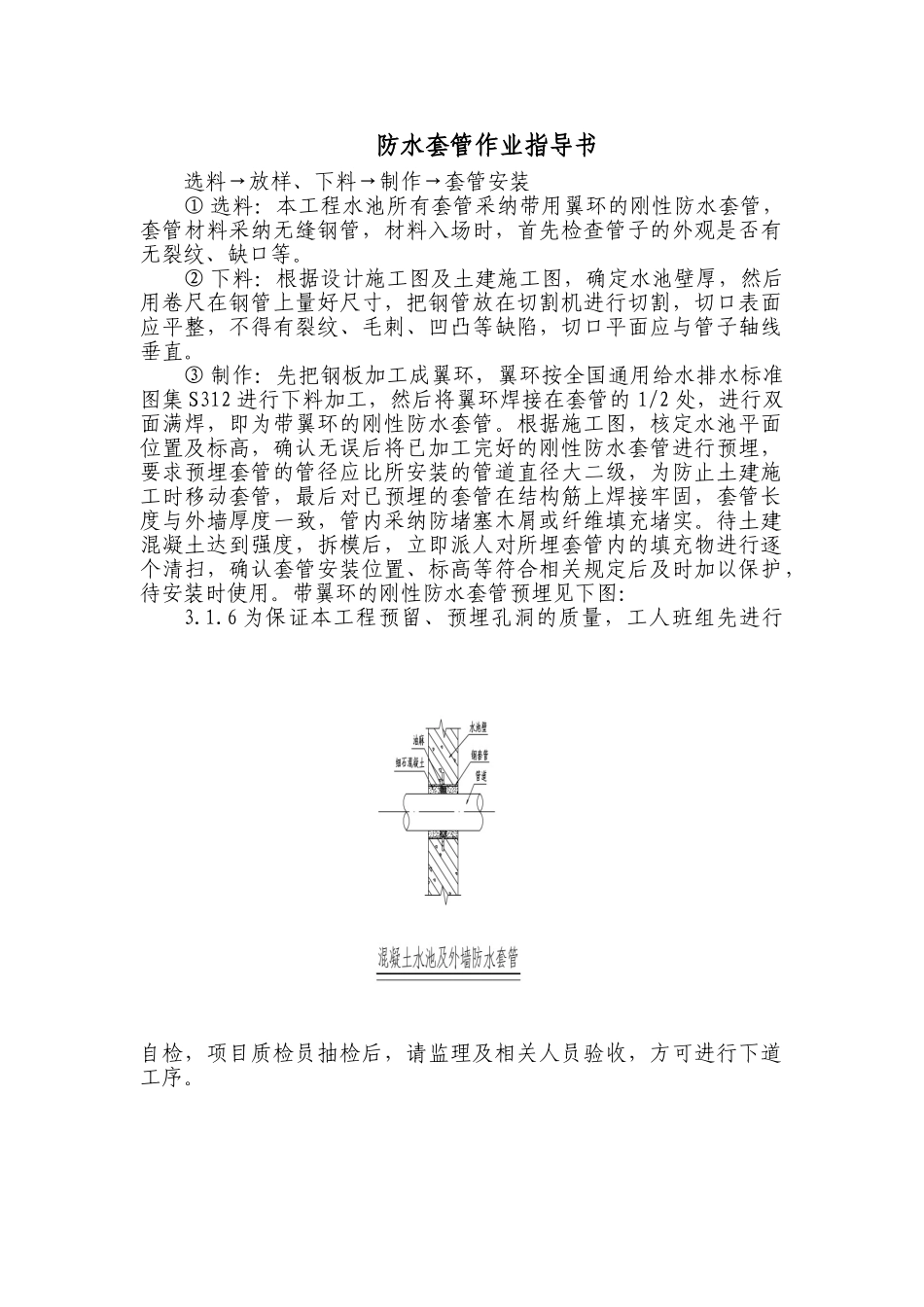

防水套管作业指导书选料→放样、下料→制作→套管安装① 选料:本工程水池所有套管采纳带用翼环的刚性防水套管,套管材料采纳无缝钢管,材料入场时,首先检查管子的外观是否有无裂纹、缺口等。② 下料:根据设计施工图及土建施工图,确定水池壁厚,然后用卷尺在钢管上量好尺寸,把钢管放在切割机进行切割,切口表面应平整,不得有裂纹、毛刺、凹凸等缺陷,切口平面应与管子轴线垂直。③ 制作:先把钢板加工成翼环,翼环按全国通用给水排水标准图集 S312 进行下料加工,然后将翼环焊接在套管的 1/2 处,进行双面满焊,即为带翼环的刚性防水套管。根据施工图,核定水池平面位置及标高,确认无误后将已加工完好的刚性防水套管进行预埋,要求预埋套管的管径应比所安装的管道直径大二级,为防止土建施工时移动套管,最后对已预埋的套管在结构筋上焊接牢固,套管长度与外墙厚度一致,管内采纳防堵塞木屑或纤维填充堵实。待土建混凝土达到强度,拆模后,立即派人对所埋套管内的填充物进行逐个清扫,确认套管安装位置、标高等符合相关规定后及时加以保护,待安装时使用。带翼环的刚性防水套管预埋见下图:3.1.6 为保证本工程预留、预埋孔洞的质量,工人班组先进行自检,项目质检员抽检后,请监理及相关人员验收,方可进行下道工序。
