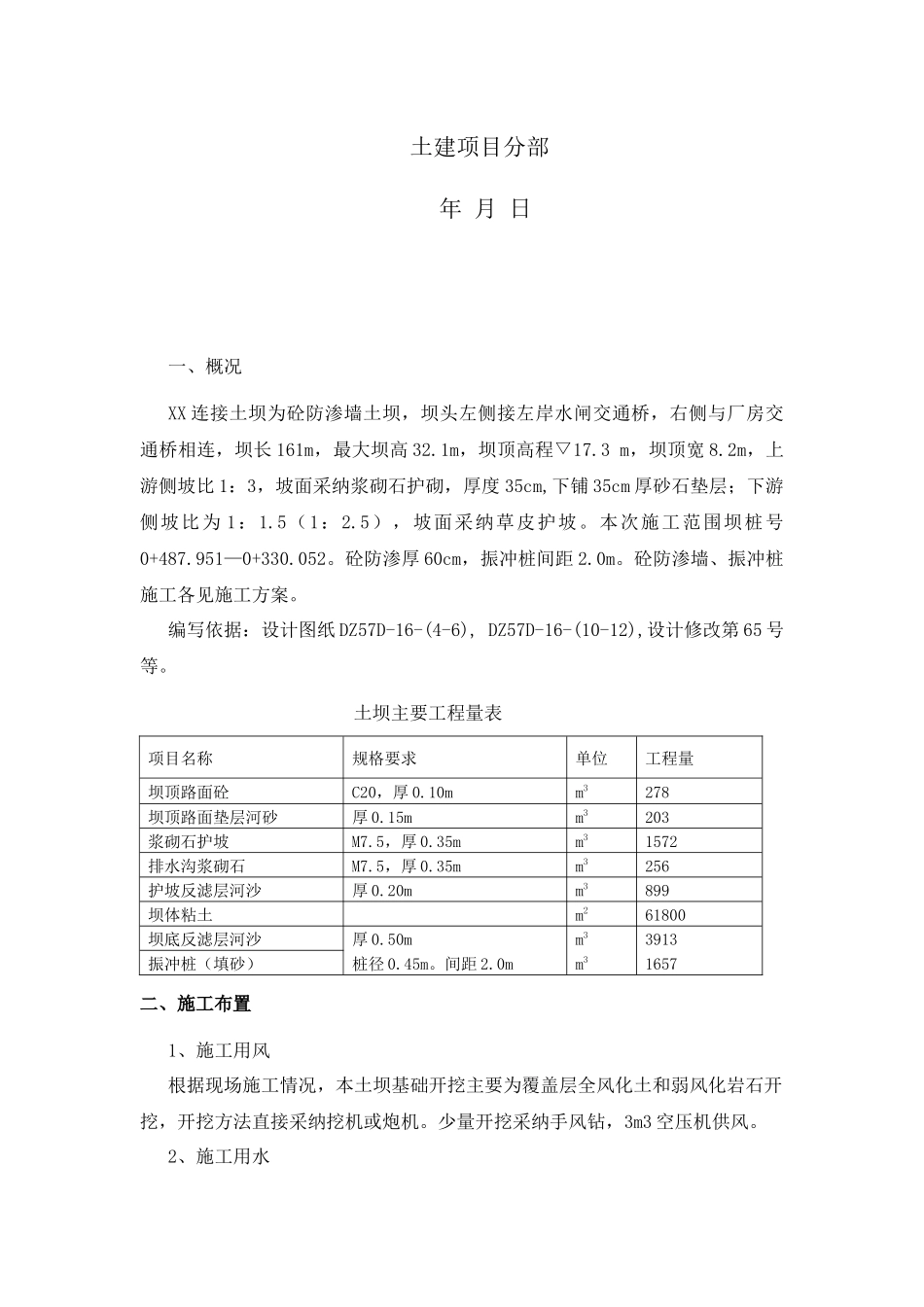

XX 水利枢纽工程XX 连接土坝施工方案审批:校核:编写: XX 总公司 XX 工程项目部土建项目分部 年 月 日一、概况XX 连接土坝为砼防渗墙土坝,坝头左侧接左岸水闸交通桥,右侧与厂房交通桥相连,坝长 161m,最大坝高 32
1m,坝顶高程▽17
3 m,坝顶宽 8
2m,上游侧坡比 1:3,坡面采纳浆砌石护砌,厚度 35cm,下铺 35cm 厚砂石垫层;下游侧坡比为 1:1
5),坡面采纳草皮护坡
本次施工范围坝桩号0+487
951—0+330
砼防渗厚 60cm,振冲桩间距 2
砼防渗墙、振冲桩施工各见施工方案
编写依据:设计图纸 DZ57D-16-(4-6), DZ57D-16-(10-12),设计修改第 65 号等
土坝主要工程量表二、施工布置1、施工用风根据现场施工情况,本土坝基础开挖主要为覆盖层全风化土和弱风化岩石开挖,开挖方法直接采纳挖机或炮机
少量开挖采纳手风钻,3m3 空压机供风
2、施工用水项目名称规格要求单位工程量坝顶路面砼C20,厚 0
10mm3278坝顶路面垫层河砂厚 0
15mm3203浆砌石护坡M7
35mm31572排水沟浆砌石M7
35mm3256护坡反滤层河沙厚 0
20mm3899坝体粘土 m261800坝底反滤层河沙厚 0
50mm33913振冲桩(填砂)桩径 0

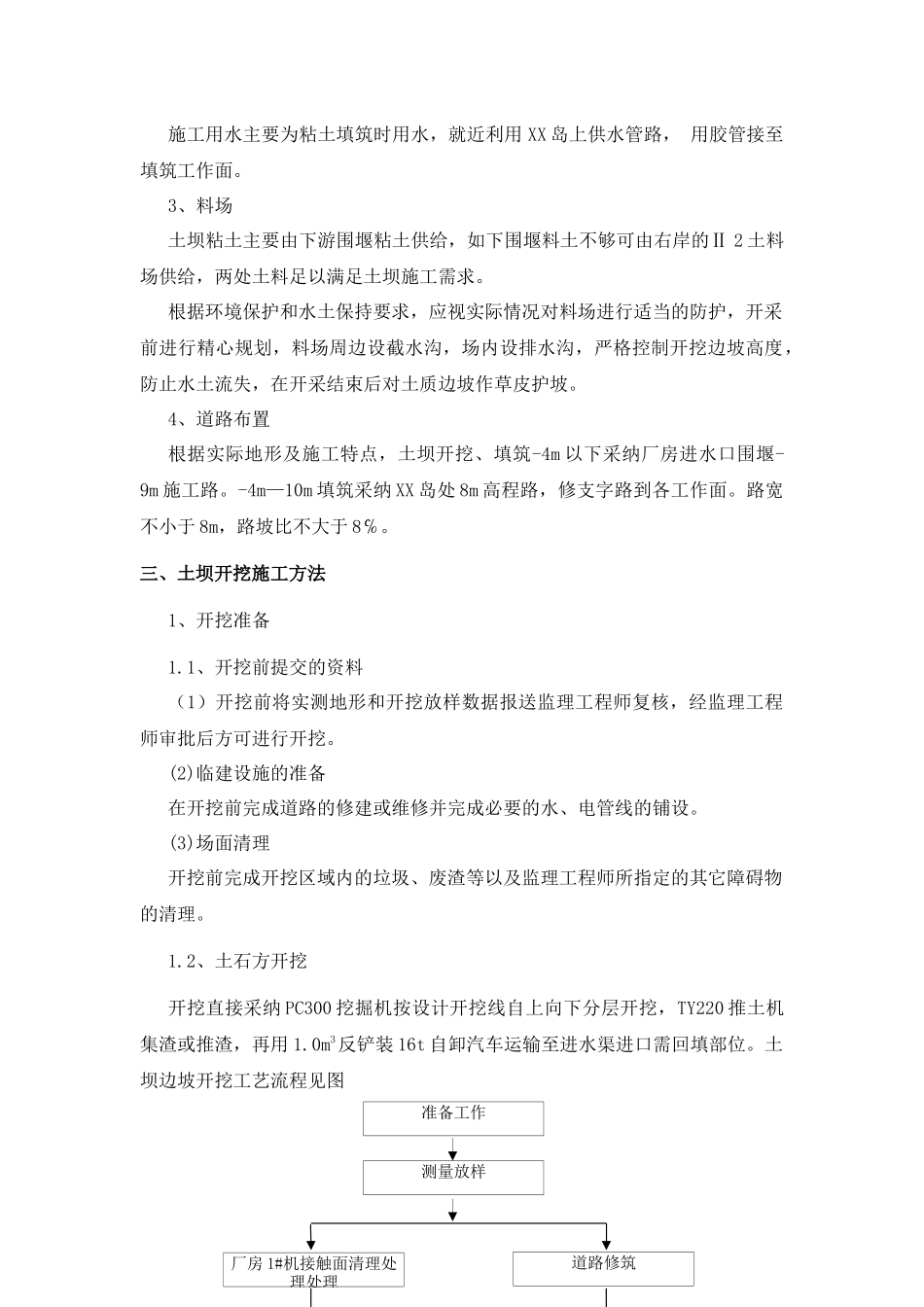

0mm31657施工用水主要为粘土填筑时用水,就近利用 XX 岛上供水管路, 用胶管接至填筑工作面
3、料场土坝粘土主要由下游围堰粘土供给,如下围堰料土不够可由右岸的Ⅱ 2 土料场供给,两处土料足以满足土坝施工需求
根据环境保护和水土保持要求,应视实际情况对料场进行适当的防护,开采前进行精心规划,料场周边设截水沟,场内设排水沟,严格控制开挖边坡高度,防止水土流失,在开采结束后对土质边坡作草皮护坡
