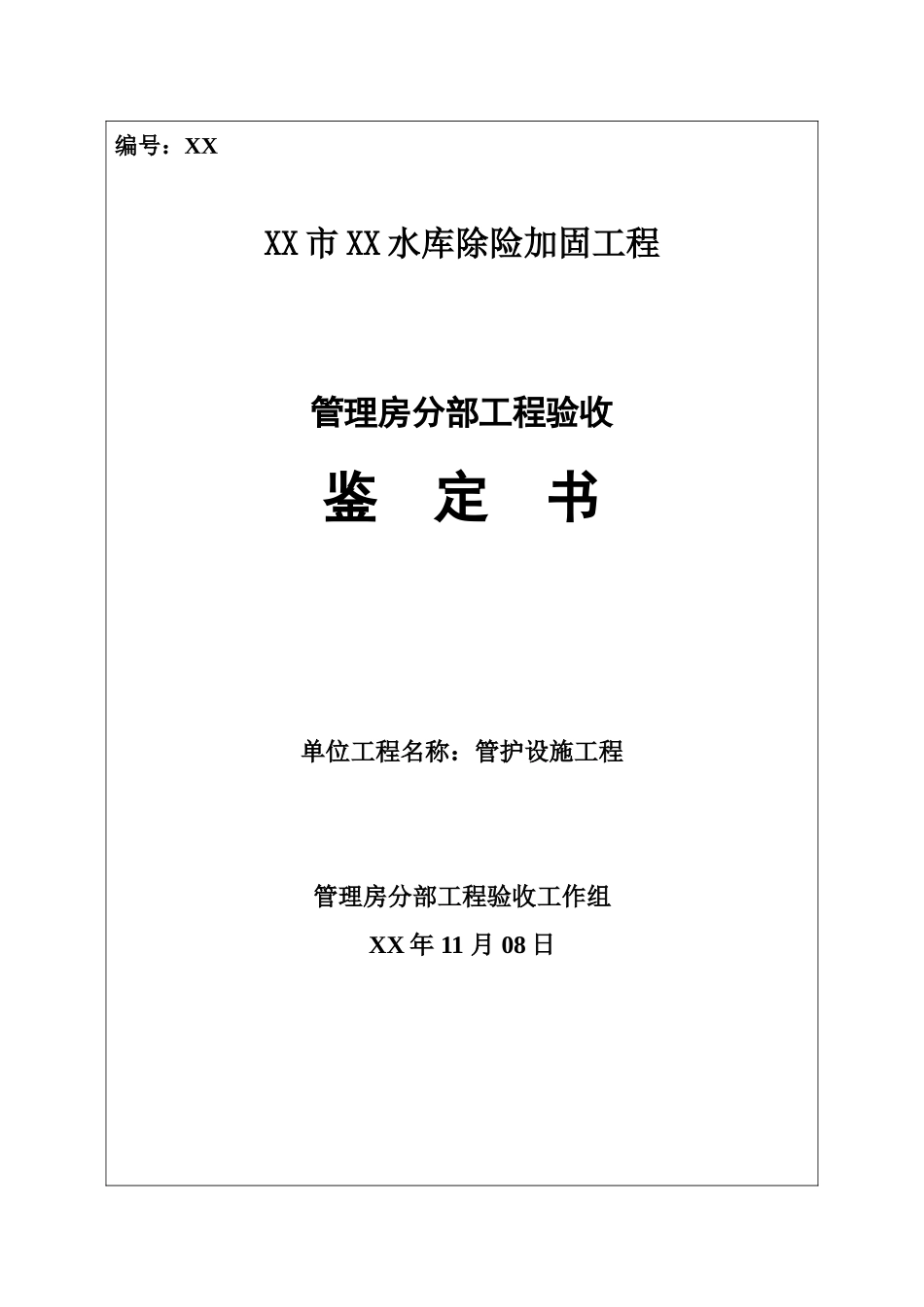

编号:XXXX 市 XX 水库除险加固工程管理房分部工程验收鉴 定 书单位工程名称:管护设施工程管理房分部工程验收工作组XX 年 11 月 08 日前 言根据 GB50300-2001《建筑工程施工质量验收统一标准》、GB50204-2025(2025 版)《混凝土结构工程施工质量验收法律规范》、 GB50210-2001《建筑装饰装修工程施工质量验收法律规范》的有关规定,XX 年 11月 08 日,受 XX 市中型水库除险加固工程建设管理局委托,XX 工程建设监理有限公司在 XX 县 XX 水库管理处,主持召开了 XX 市 XX 水库除险加固管理房分部工程验收会议。验收工作组由 XX 市中型水库除险加固工程建设管理局、XX 县中型水库除险加固工程建设现场管理处、XX 市水利勘测设计院、XX 市水利勘测队、XX 工程建设监理有限公司、中国水利水电第十三工程局有限公司、XX 县 XX 水库管理处等有关单位代表及技术人员组成(名单附后),XX 市水利工程质量监督站派代表列席会议。分部工程验收工作组现场检查工程完成情况和工程质量,听取了相关单位关于本分部工程施工和单元工程质量评定情况汇报,检查了单元工程质量评定及相关施工过程资料,通过讨论形成管理房分部工程验收鉴定书。一、分部工程开完工日期开工日期: XX 年 06 月 26 日完工日期: XX 年 11 月 06 日二、分部工程建设内容管理房分部工程主要建设内容为房屋基础开挖、回填,C25 砼独立基础,C25 砼框架柱、梁、板,加气砼砌块墙体,抹灰,面砖,室内给、排水,室内照明等。三、主要施工过程及完成的主要工程量1、基础开挖基础开挖施工先复测开挖地段的原始地面,根据设计图纸要求放样,确定开挖边线定桩、撒白灰。在放样的开挖区内,清除所有的树木、杂草、垃圾等,开挖至设计高程后,进行施工测量,检查基槽底部高程和土质是否满足设计要求。XX 年 07 月 20 日经建设、监理、设计、勘测、施工、运行管理等单位共同对管理房地基进行了联合验收。 2、基础回填基础回填前对基槽、基坑内杂物进行清理,排除积水。土方填筑、夯实,回土采纳人工分层回填,每层厚度不超过 20cm,土块粒径控制在5cm 之内,用电动冲击夯夯实。回填至基础 1.0m 以上采纳机械回填。取土区采纳挖掘机取土,自卸车运至回填区,在回填过程中,项目部派专人对每一层回填土用环刀抽样检测,确保了每层回填压实度符合设计要求。每层压实后经监理验收合格后再进行上层土料铺筑。3、钢筋工程(1)每批钢筋原材...
