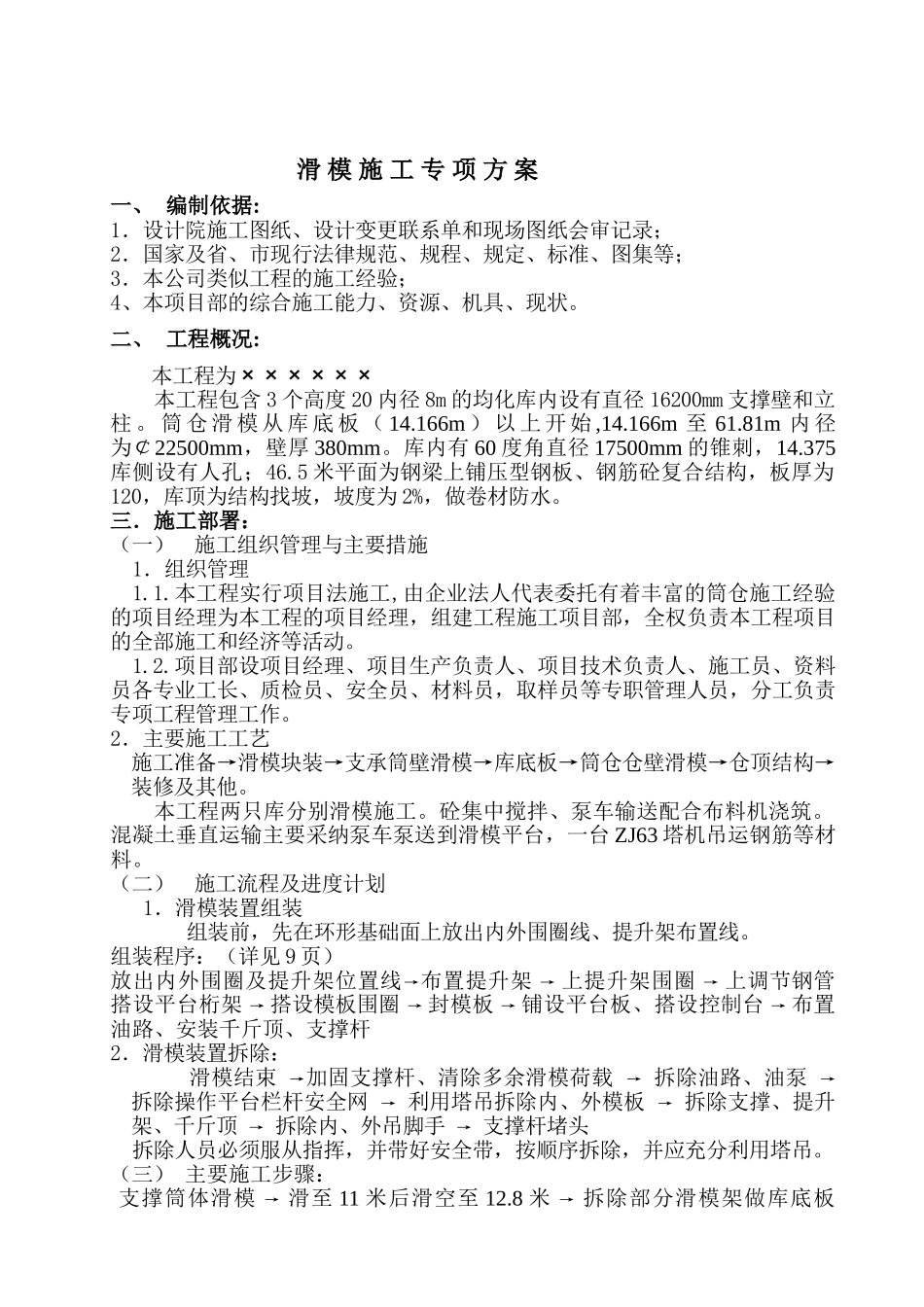

滑 模 施 工 专 项 方 案一、 编制依据:1.设计院施工图纸、设计变更联系单和现场图纸会审记录;2.国家及省、市现行法律规范、规程、规定、标准、图集等;3.本公司类似工程的施工经验;4、本项目部的综合施工能力、资源、机具、现状
二、 工程概况: 本工程为×××××× 本工程包含 3 个高度 20 内径 8m 的均化库内设有直径 16200mm 支撑壁和立柱
筒 仓 滑 模 从 库 底 板 ( 14
166m ) 以 上 开 始 ,14
166m 至 61
81m 内 径为¢22500mm,壁厚 380mm
库内有 60 度角直径 17500mm 的锥刺,14
375库侧设有人孔;46
5 米平面为钢梁上铺压型钢板、钢筋砼复合结构,板厚为120,库顶为结构找坡,坡度为 2%,做卷材防水
三.施工部署:(一)施工组织管理与主要措施1.组织管理1
本工程实行项目法施工,由企业法人代表委托有着丰富的筒仓施工经验的项目经理为本工程的项目经理,组建工程施工项目部,全权负责本工程项目的全部施工和经济等活动
项目部设项目经理、项目生产负责人、项目技术负责人、施工员、资料员各专业工长、质检员、安全员、材料员,取样员等专职管理人员,分工负责专项工程管理工作
2.主要施工工艺施工准备→滑模块装→支承筒壁滑模→库底板→筒仓仓壁滑模→仓顶结构→装修及其他
本工程两只库分别滑模施工
砼集中搅拌、泵车输送配合布料机浇筑
混凝土垂直运输主要采纳泵车泵送到滑模平台,一台 ZJ63 塔机吊运钢筋等材料
(二)施工流程及进度计划1.滑模装置组装组装前,先在环形基础面上放出内外围圈线、提升架布置线

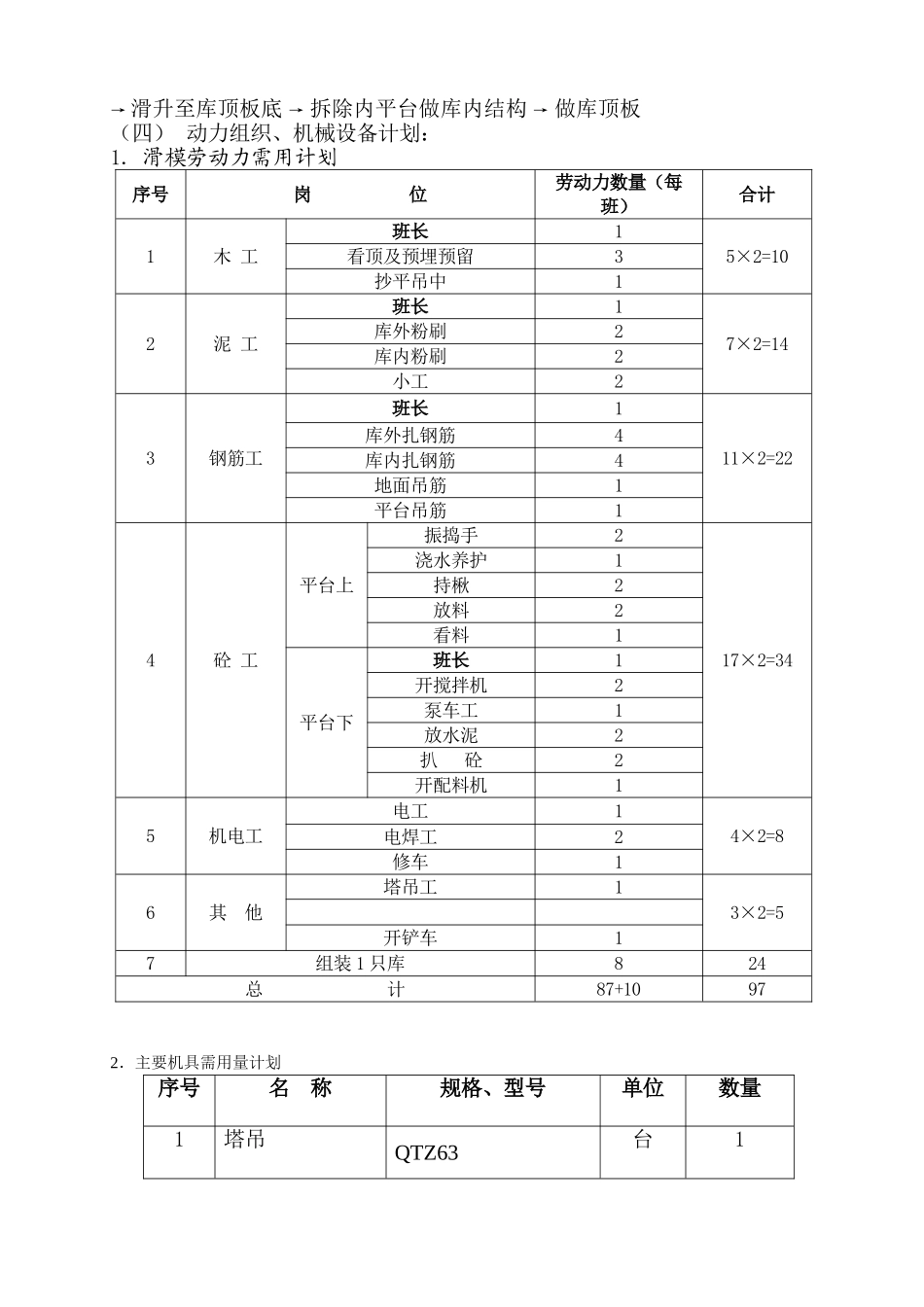

组装程序:(详见 9 页)放出内外围圈及提升架位置线→布置提升架 → 上提升架围圈 → 上调节钢管 搭设平台桁架 → 搭设模板围圈 → 封模板 → 铺设平台板、搭设控制台 → 布置油路、安装千斤顶、
