胜利油田 50 万吨/年水煤浆厂工程建筑钢结构安装监 理 实 施 细 则编制人:**审核人:**胜利油田胜利建设监理有限责任公司胜利水煤浆厂工程监理部2001.5.30目录一、 工程概况二、 工程施工主要质量依据三、 质量控制原则四、 质量控制(一)总则(二)钢结构的预制(三)钢结构的焊接(四)钢结构的安装(五)工程验收一、 工程概况:1、项目名称:胜利油田 50 万吨/年水煤浆厂2、建设地点:胜利电厂铁路货场南3、建设单位:胜利油田华新能源有限责任公司4、设计单位:煤炭工业部选煤设计讨论院5、施工单位:工程建设一公司五分公司工程建设三公司三处胜利油田华胜电业有限公司6、监理单位:胜利油田胜利建设监理有限责任公司7、建设周期:计划开工日期:二 00 一年三月三十一日 计划竣工日期:二 00 一年十月三十一日8、主要实物量干煤棚 轻钢结构 1617m2破裂车间至制浆车间栈桥 钢 架结构 30m制浆车间 钢 架结构 L=30m 7 榀 L=24m 7 榀制浆车间设备钢质平台 1 宗二、 工程施工主要技术质量依据1、本工程的设计技术文件(1)设计施工图纸及有关附件(2)设计变更资料(3)其他相关技术资料2、《钢结构工程施工及验收法律规范》 GB50205—95三、 质量控制原则以预控为主,重点进行事前控制
四、 质量控制(一)总则1、钢材料的制作和安装应符合设计施工图的要求,并应符合相应的法律规范要求,当需修改设计时,应取得原设计单位的同意,并签署设计变更文件
2、钢结构的制作和安装应根据焊接工艺要求和施工组织设计进行,并应实行工序检查
3、各种钢材、焊材的合格证、质量证明书要齐全,型号规格要符合设计要求

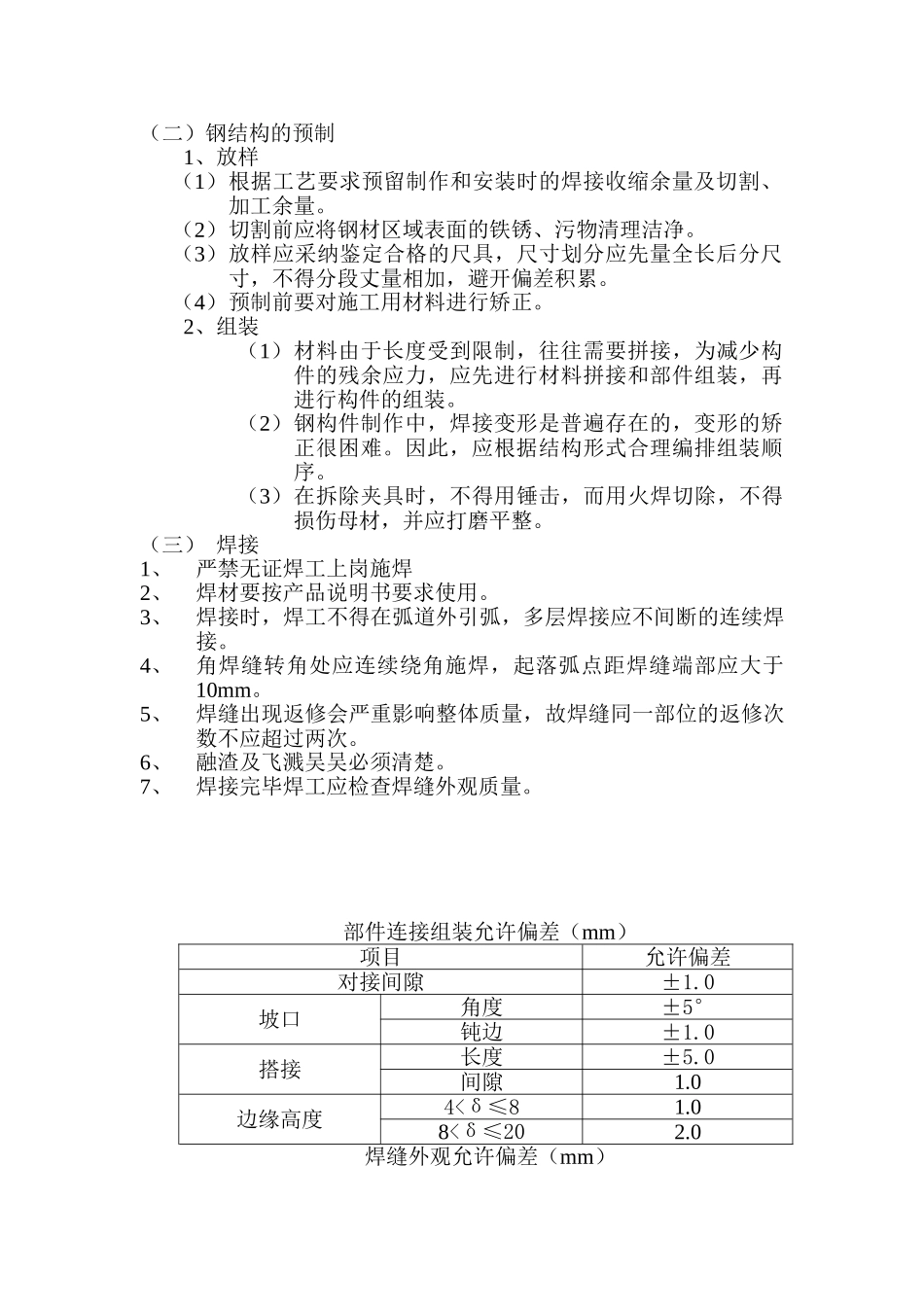

(二)钢结构的预制1、放样(1)根据工艺要求预留制作和安装时的焊接收缩余量及切割、加工余量
(2)切割前应将钢材区域表面的铁锈、污物清理洁净
(3)放样应采纳鉴定合格的尺具,尺
