水电站工程混凝土表面缺陷修补作业指导书

水电站工程混凝土表面缺陷修补作业指导书_第1页
1/5
水电站工程混凝土表面缺陷修补作业指导书_第2页
2/5
水电站工程混凝土表面缺陷修补作业指导书_第3页
3/5

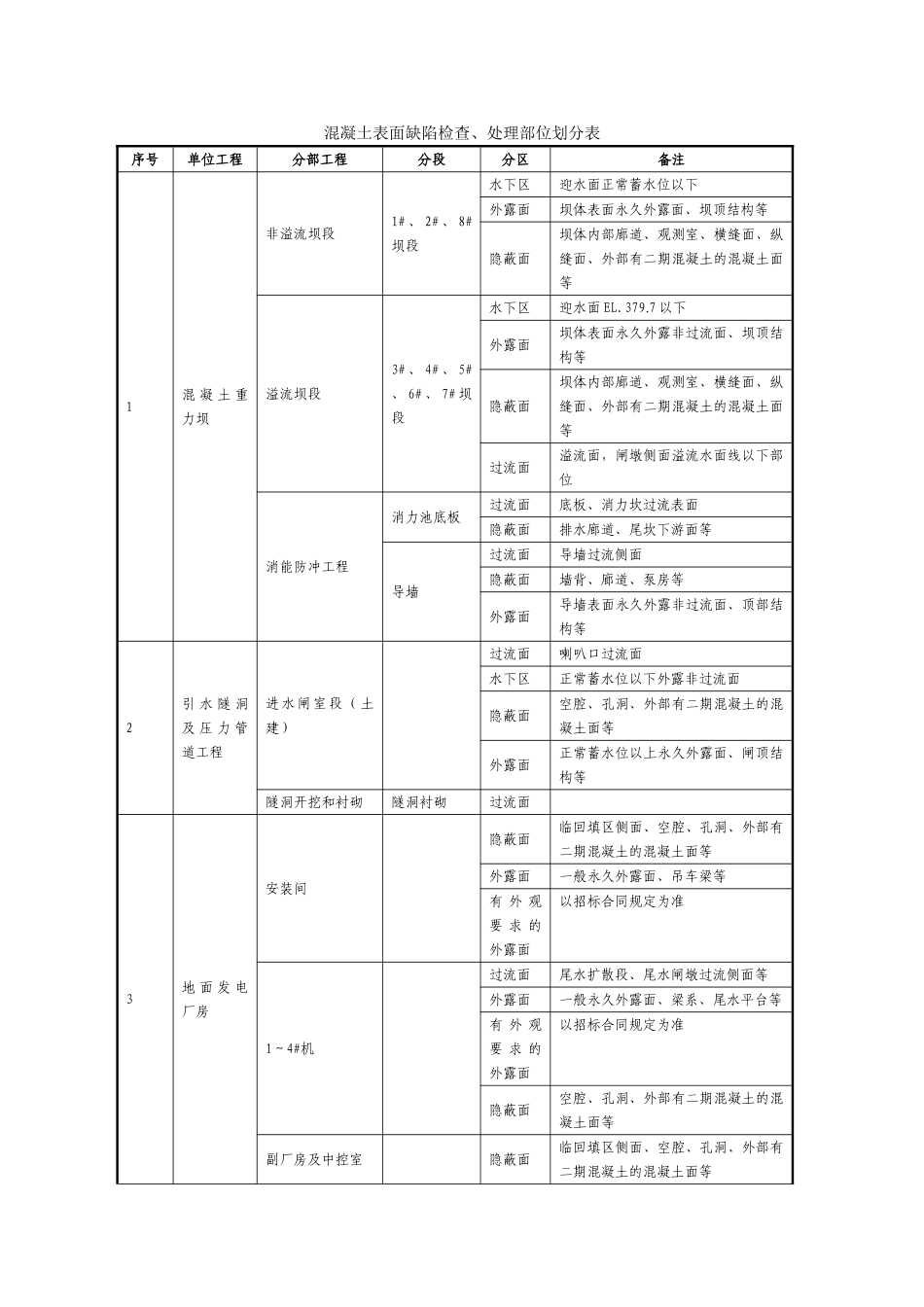

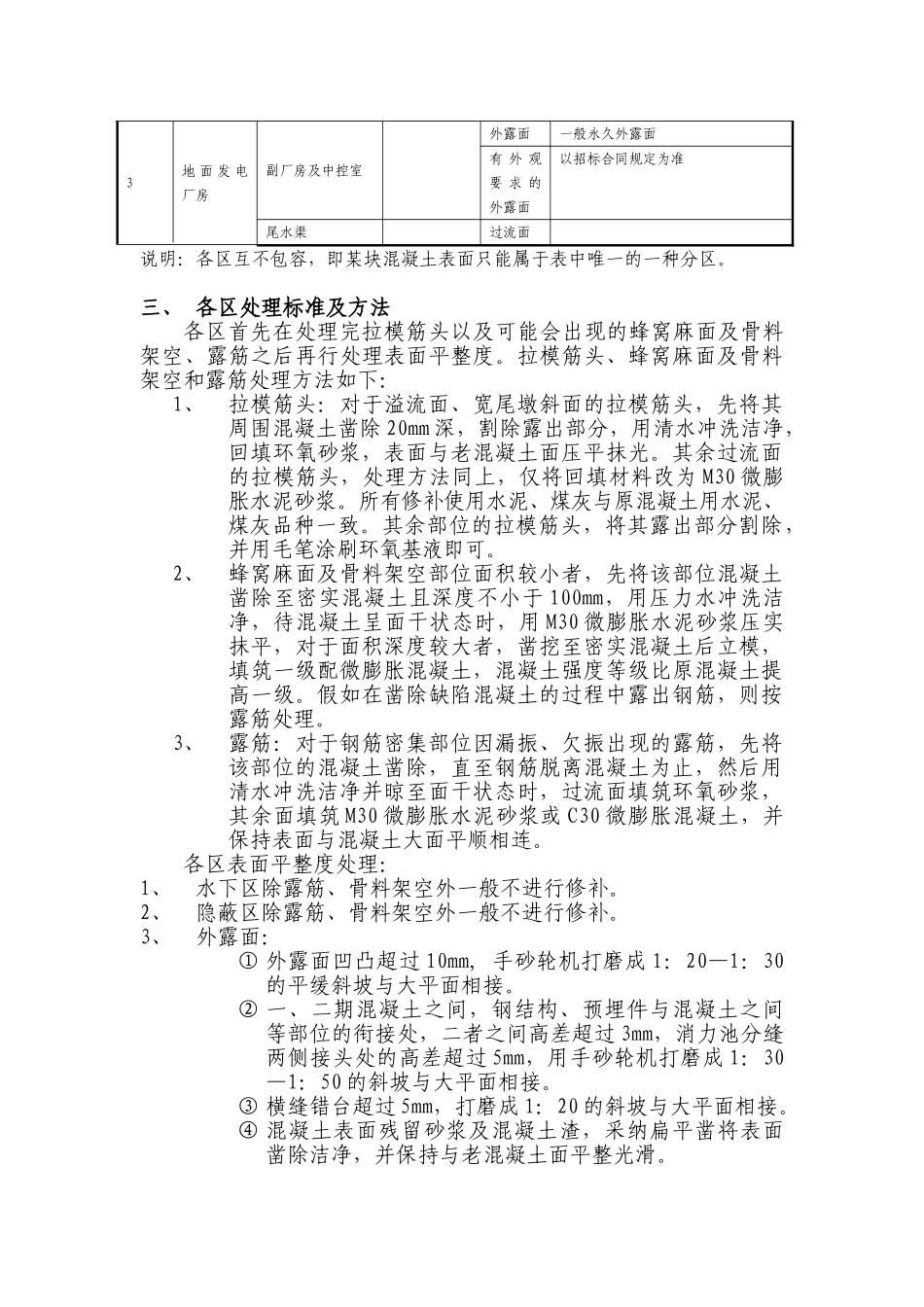

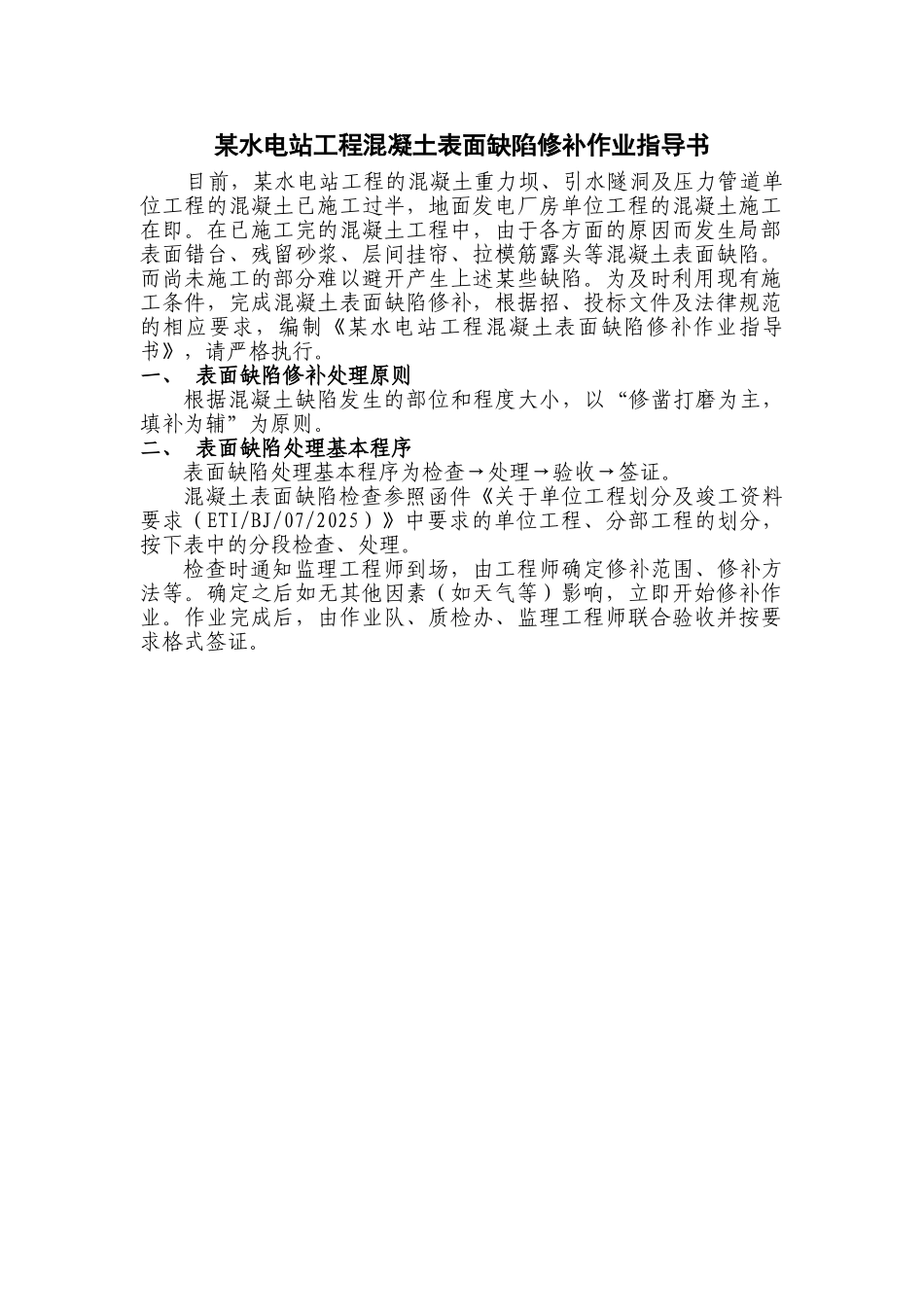

某水电站工程混凝土表面缺陷修补作业指导书 目前,某水电站工程的混凝土重力坝、引水隧洞及压力管道单位工程的混凝土已施工过半,地面发电厂房单位工程的混凝土施工在即。在已施工完的混凝土工程中,由于各方面的原因而发生局部表面错台、残留砂浆、层间挂帘、拉模筋露头等混凝土表面缺陷。而尚未施工的部分难以避开产生上述某些缺陷。为及时利用现有施工条件,完成混凝土表面缺陷修补,根据招、投标文件及法律规范的相应要求,编制《某水电站工程混凝土表面缺陷修补作业指导书》,请严格执行。一、 表面缺陷修补处理原则根据混凝土缺陷发生的部位和程度大小,以“修凿打磨为主,填补为辅”为原则。二、 表面缺陷处理基本程序表面缺陷处理基本程序为检查→处理→验收→签证。混凝土表面缺陷检查参照函件《关于单位工程划分及竣工资料要求(ETI/BJ/07/2025)》中要求的单位工程、分部工程的划分,按下表中的分段检查、处理。检查时通知监理工程师到场,由工程师确定修补范围、修补方法等。确定之后如无其他因素(如天气等)影响,立即开始修补作业。作业完成后,由作业队、质检办、监理工程师联合验收并按要求格式签证。混凝土表面缺陷检查、处理部位划分表序号单位工程分部工程分段分区备注1混 凝 土 重力坝非溢流坝段1# 、 2# 、 8#坝段水下区迎水面正常蓄水位以下外露面坝体表面永久外露面、坝顶结构等隐蔽面坝体内部廊道、观测室、横缝面、纵缝面、外部有二期混凝土的混凝土面等溢流坝段3# 、 4# 、 5#、 6# 、 7# 坝段水下区迎水面 EL.379.7 以下外露面坝体表面永久外露非过流面、坝顶结构等隐蔽面坝体内部廊道、观测室、横缝面、纵缝面、外部有二期混凝土的混凝土面等过流面溢流面,闸墩侧面溢流水面线以下部位消能防冲工程消力池底板过流面底板、消力坎过流表面隐蔽面排水廊道、尾坎下游面等导墙过流面导墙过流侧面隐蔽面墙背、廊道、泵房等外露面导墙表面永久外露非过流面、顶部结构等2引 水 隧 洞及 压 力 管道工程进水闸室段(土建)过流面喇叭口过流面水下区正常蓄水位以下外露非过流面隐蔽面空腔、孔洞、外部有二期混凝土的混凝土面等外露面正常蓄水位以上永久外露面、闸顶结构等隧洞开挖和衬砌隧洞衬砌过流面3地 面 发 电厂房安装间隐蔽面临回填区侧面、空腔、孔洞、外部有二期混凝土的混凝土面等外露面一般永久外露面、吊车梁等有 外 观要 求 的外露面以招标合同规定为准1~4#机过流面尾水扩散段、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水电站工程混凝土表面缺陷修补作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
