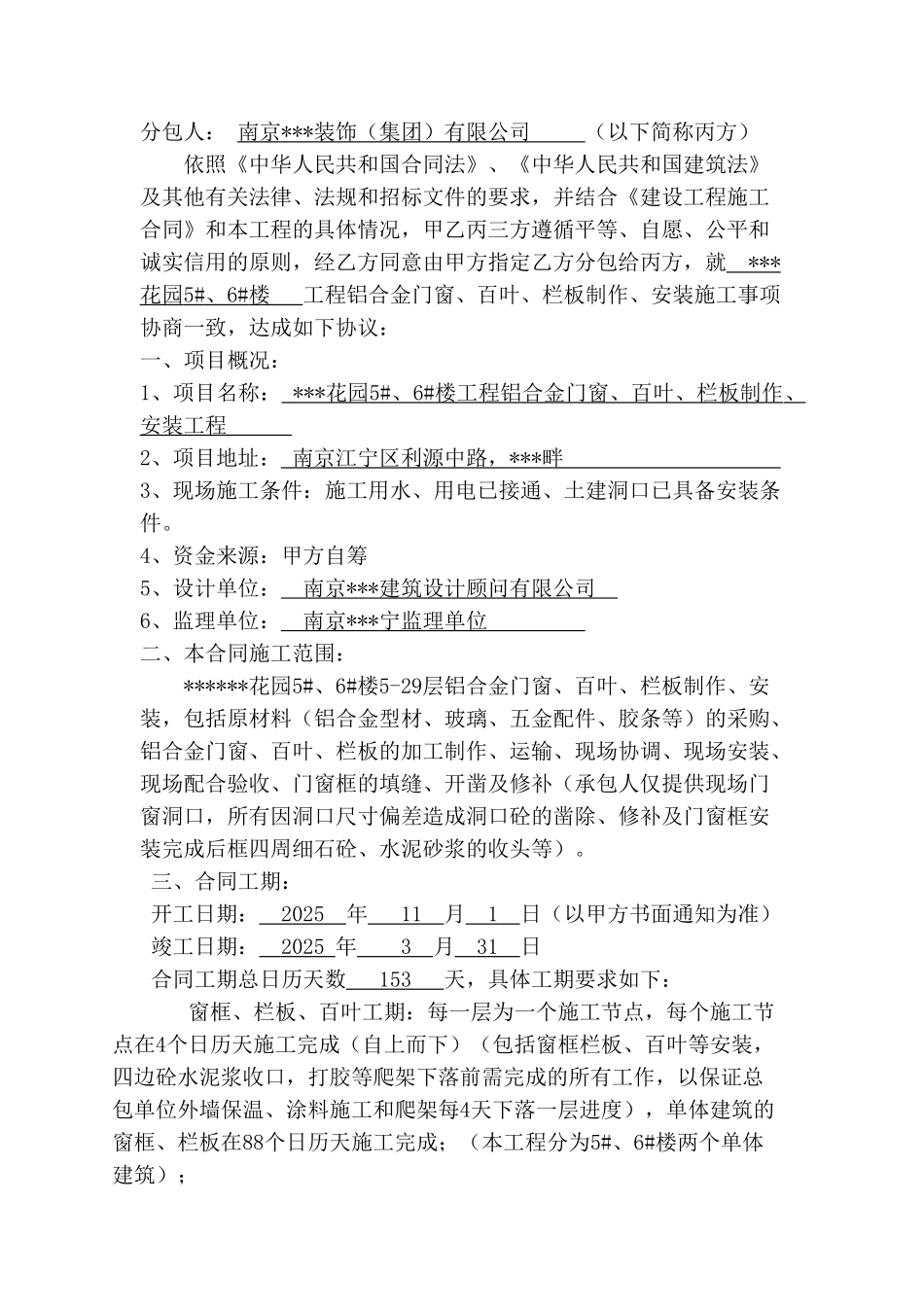

建设工程施工专业分包合同中华人民共和国建设部国家工商行政管理总局2025 年 8 月第一部分协议书发包人:南京 *** 房地产开发有限公司 (以下简称甲方)承包人: 江苏 *** 建设集团有限公司 (以下简称乙方)分包人: 南京 *** 装饰(集团)有限公司 (以下简称丙方)依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、法规和招标文件的要求,并结合《建设工程施工合同》和本工程的具体情况,甲乙丙三方遵循平等、自愿、公平和诚实信用的原则,经乙方同意由甲方指定乙方分包给丙方,就 *** 花园 5# 、 6# 楼 工程铝合金门窗、百叶、栏板制作、安装施工事项协商一致,达成如下协议:一、项目概况:1、项目名称: *** 花园 5# 、 6# 楼工程铝合金门窗、百叶、栏板制作 、 安装工程 2、项目地址: 南京江宁区利源中路, *** 畔 3、现场施工条件:施工用水、用电已接通、土建洞口已具备安装条件
4、资金来源:甲方自筹5、设计单位: 南京 *** 建筑设计顾问有限公司 6、监理单位: 南京 *** 宁监理单位 二、本合同施工范围:******花园5#、6#楼5-29层铝合金门窗、百叶、栏板制作、安装,包括原材料(铝合金型材、玻璃、五金配件、胶条等)的采购、铝合金门窗、百叶、栏板的加工制作、运输、现场协调、现场安装、现场配合验收、门窗框的填缝、开凿及修补(承包人仅提供现场门窗洞口,所有因洞口尺寸偏差造成洞口砼的凿除、修补及门窗框安装完成后框四周细石砼、水泥砂浆的收头等)

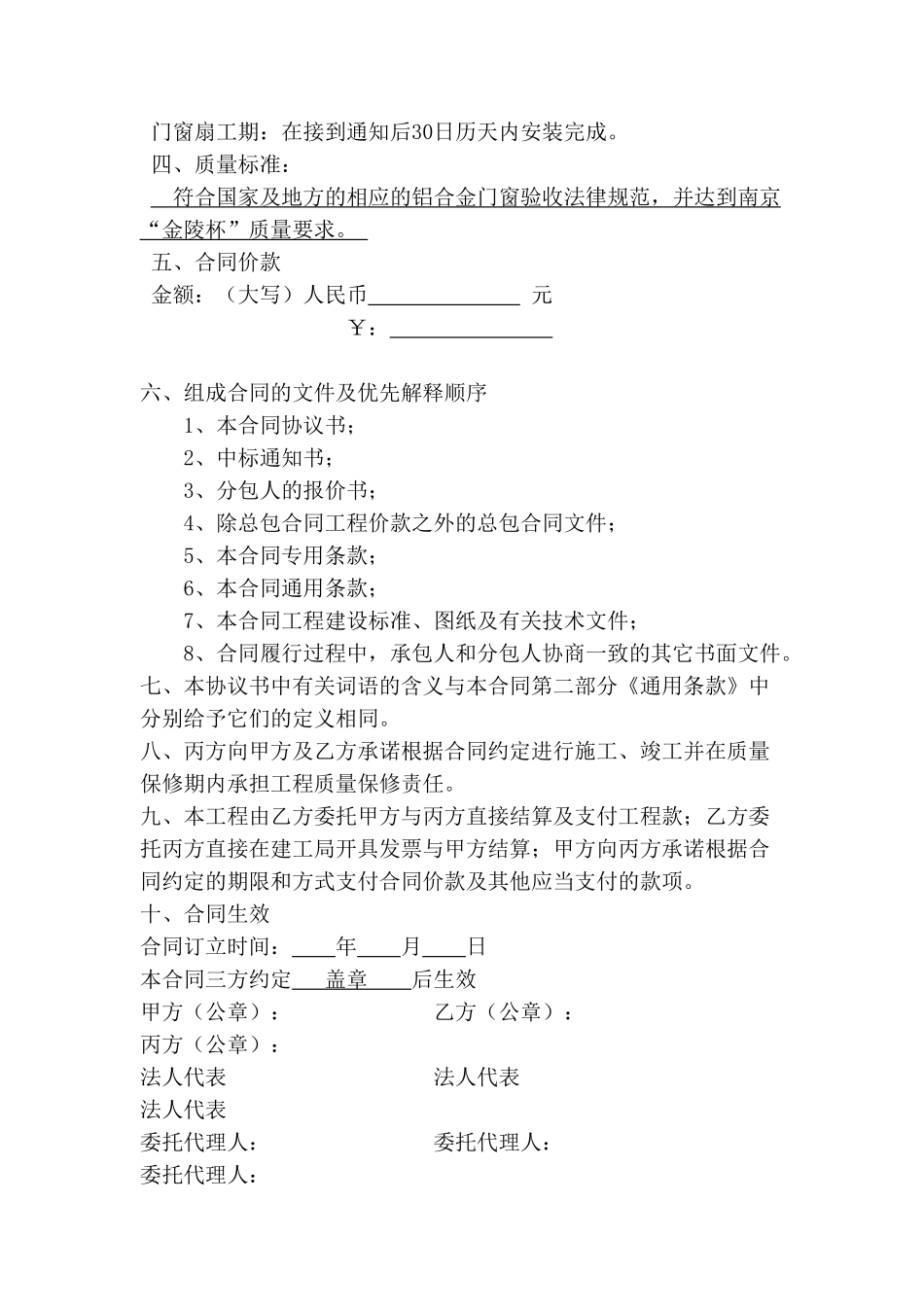

三、合同工期:开工日期: 2025 年 11 月 1 日(以甲方书面通知为准)竣工日期: 2025 年 3 月 31 日合同工期总日历天数 153 天,具体工期要求如下:窗框、栏板、百叶工期:每一层为一个施工节点,每个施工节点在4个日历天施工完成(自上而下)(包括窗框栏板、百叶等安装,四边砼
