作 业 指 导 书 编 号: 工程名称: 作业项目名称:塔吊基础施工编制单位: 批 准: 安 全: 质 量: 工 程: 审 核: 编 制: 时间:2025
4时间: 2025
3时间: 2025
3时间: 2025
3时间: 2025
2时间: 2025
2出版日期2025
5版 次第 一 版1、作业任务1
1 工程概况***电厂一期(2×300MW)工程主厂房的塔吊两台,分别布置在 A 排外~与~之中,中心线距 A 排轴线 5 米
塔吊基础为现浇钢筋混凝土,打预制桩进行地基处理
2 施工范围***电厂一期(2×300MW)工程主厂房的两个塔吊基础工程共布设 14 根桩,桩500×500mm、桩长为 30m
基础为 6 米×6 米,深 1
以及平衡重的制作
3 工程量 主厂房塔吊基础共用混凝土 C30 为 150m3,钢筋总量为 13
5 吨,其中土方量为250m3
4 工期要求 施工工期二十天完工,从十月三日开始施工
2、编写依据2
1、土方与爆破工程施工及验收法律规范(GBJ 201-83)2
2、建筑桩基技术法律规范(JGJ94-94)2
3 施工图纸一套2
4、火电施工质量检验及评定标准(土建工程篇)2
5、建筑施工手册(第三版)2
6、电力建设安全工作规程(火力发电厂部分)3、作业准备和条件3

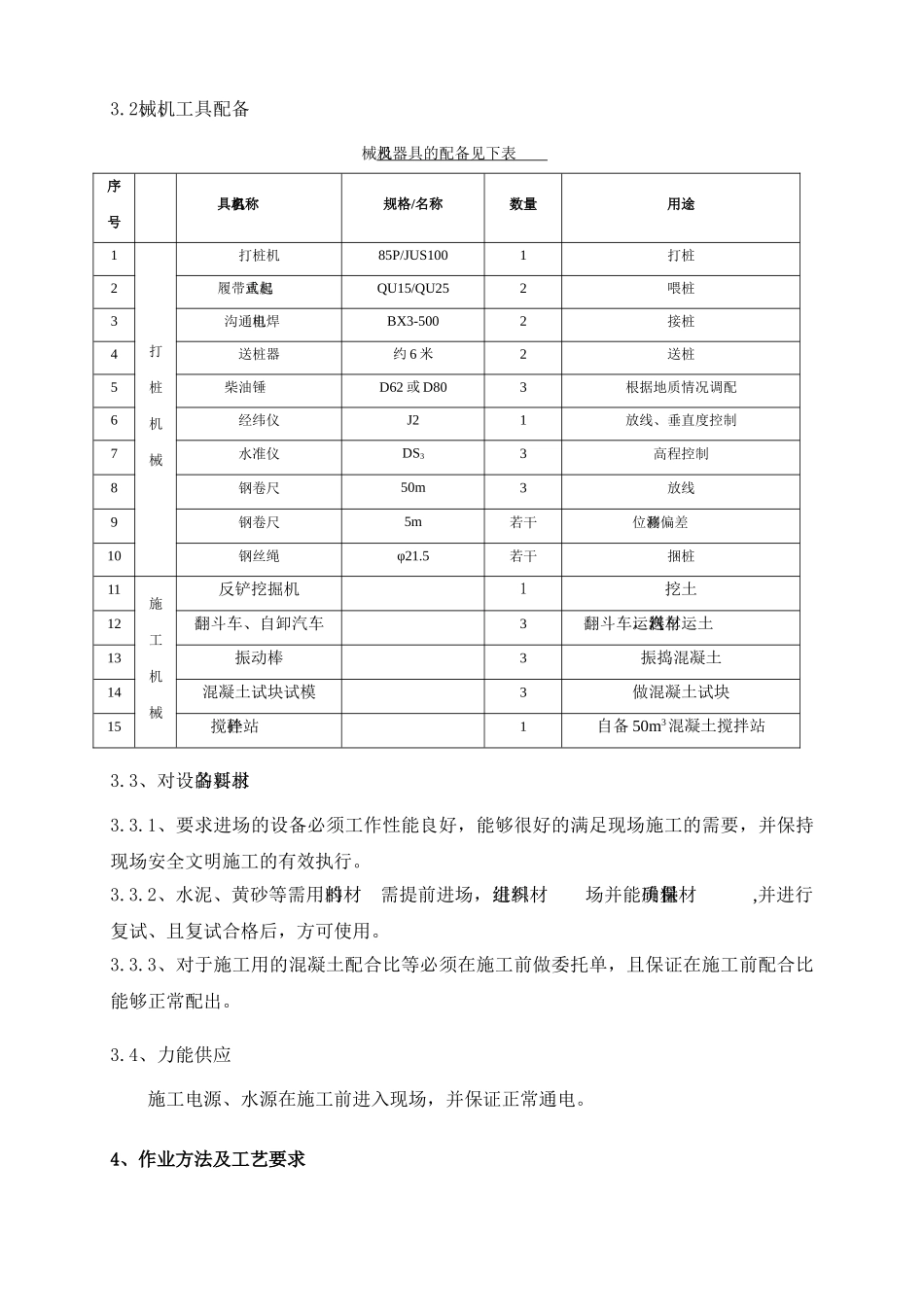

1、人员配备人 员技 术 员施 工 员质 检 员安 全 员测量人员材 料 员砼工木 工电焊工瓦 工钢筋工机操工电 工桩机司机起重机司起重工普 工人数1 1 1 1 7 2 35355121663070 以上各特别工种人员均持证上岗
2、机械、工具配备机械及器具的配备见下表序号机具名称规格/名称数量用途1打桩机械打桩机85P/JUS1001打桩2履带式起重机QU15/QU252喂桩3沟通电焊机BX3-5002接
