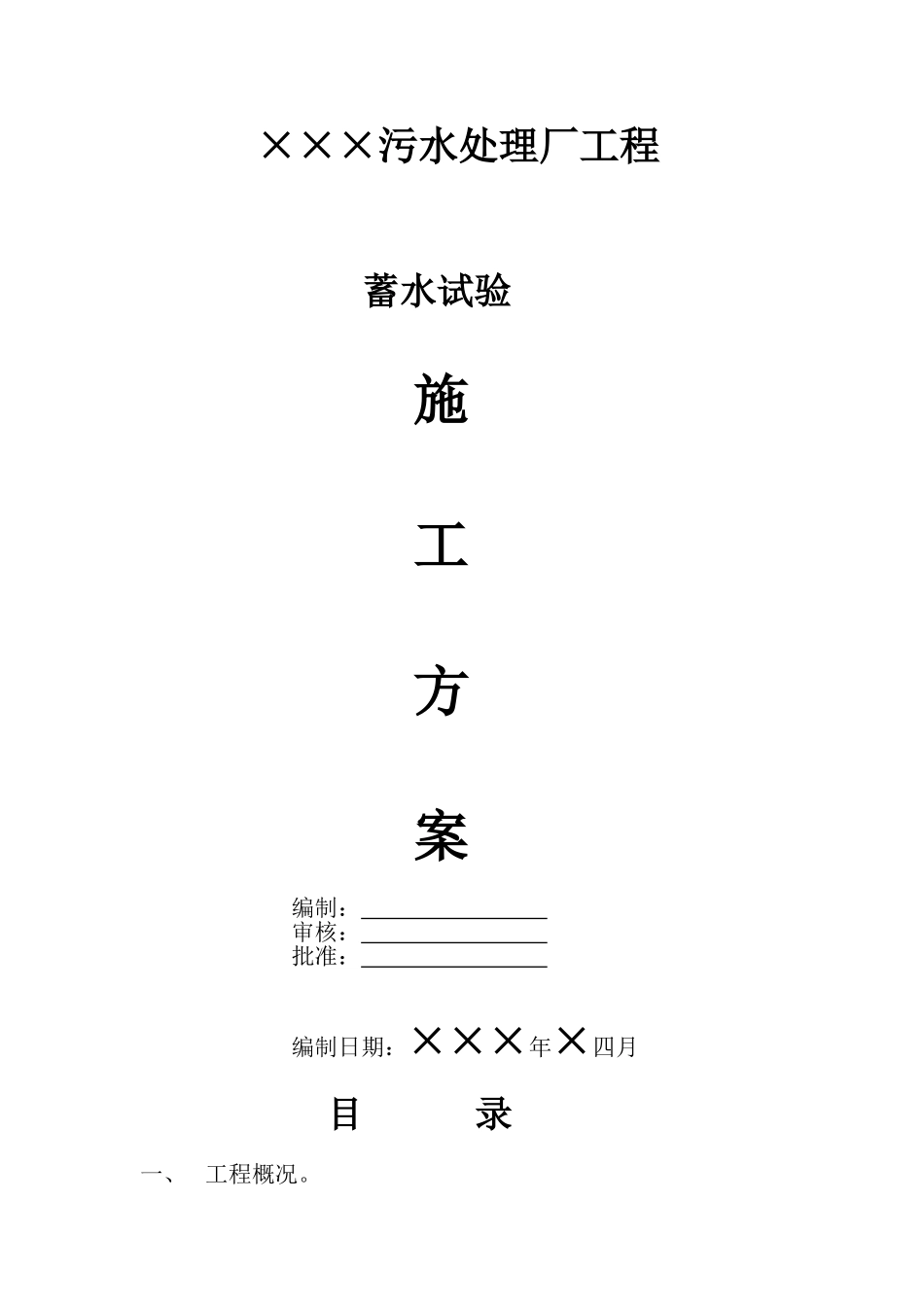

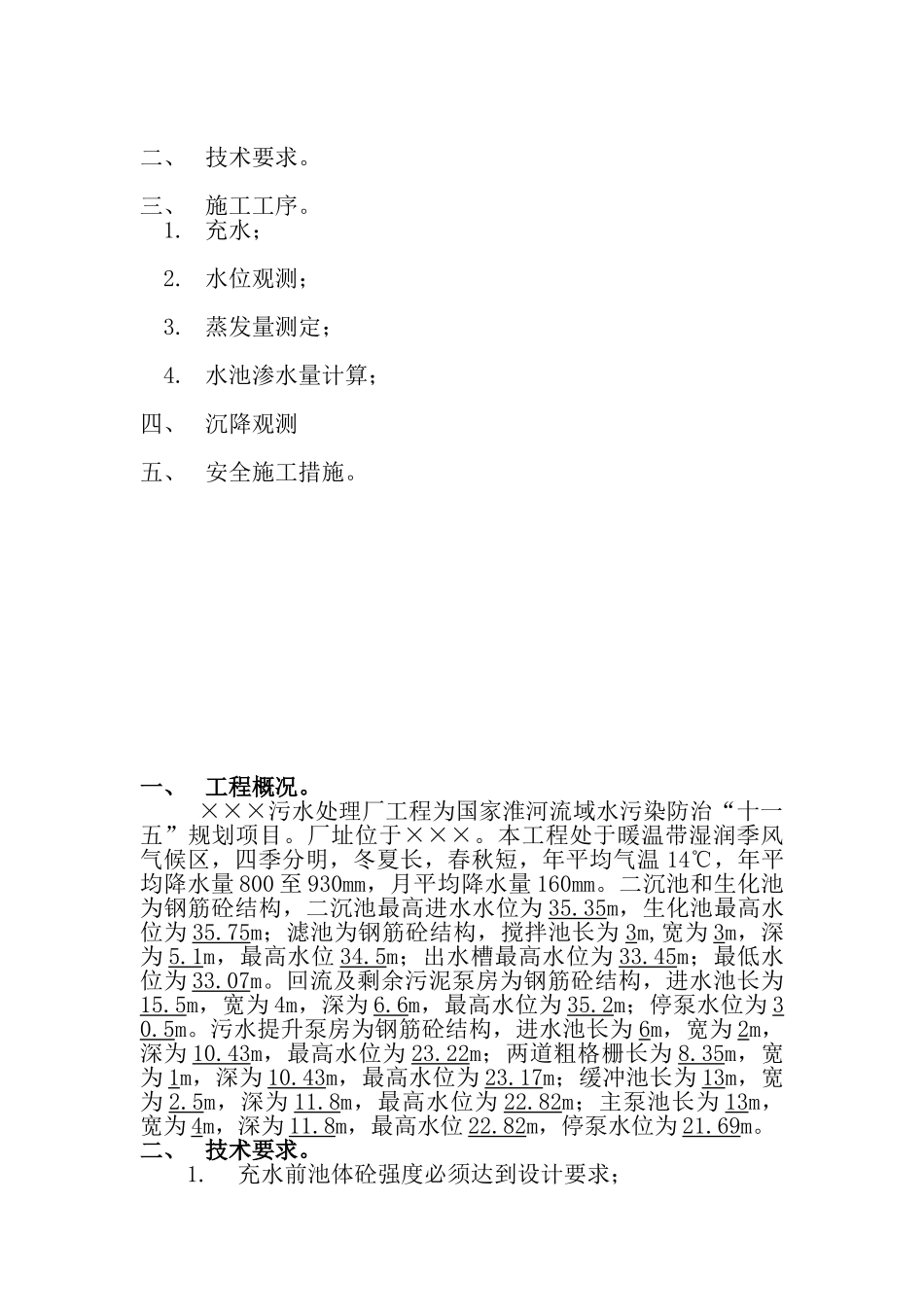

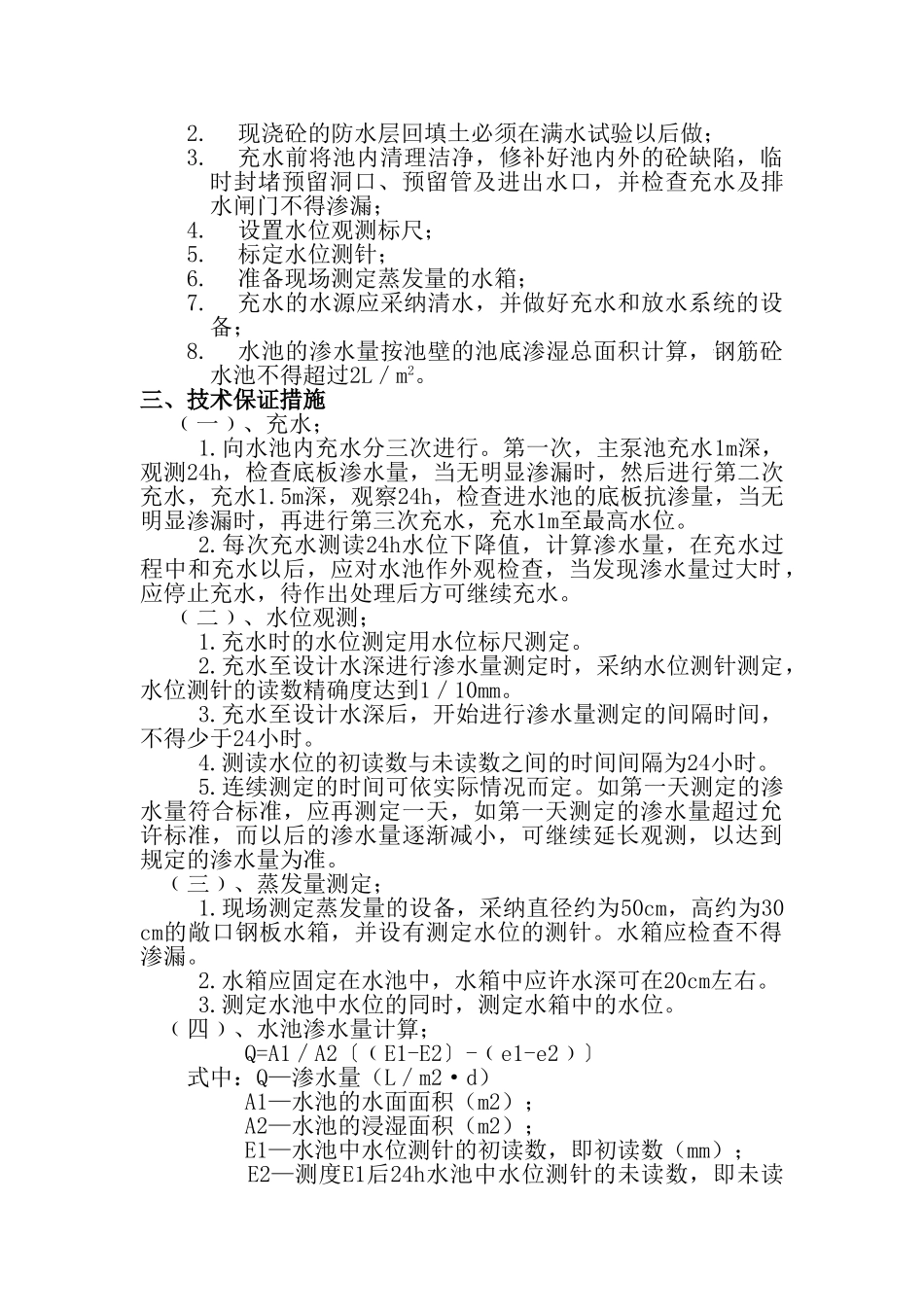

×××污水处理厂工程 蓄水试验施 工方案编制: 审核: 批准: 编制日期:×××年×四月 目 录一、工程概况。二、技术要求。三、施工工序。1.充水;2.水位观测;3.蒸发量测定;4.水池渗水量计算;四、沉降观测五、安全施工措施。一、工程概况。×××污水处理厂工程为国家淮河流域水污染防治“十一五”规划项目。厂址位于×××。本工程处于暖温带湿润季风气候区,四季分明,冬夏长,春秋短,年平均气温 14℃,年平均降水量 800 至 930mm,月平均降水量 160mm。二沉池和生化池为钢筋砼结构,二沉池最高进水水位为 35.35m,生化池最高水位为 35.75m;滤池为钢筋砼结构,搅拌池长为 3m,宽为 3m,深为 5.1m,最高水位 34.5m;出水槽最高水位为 33.45m;最低水位为 33.07m。回流及剩余污泥泵房为钢筋砼结构,进水池长为15.5m,宽为 4m,深为 6.6m,最高水位为 35.2m;停泵水位为 30.5m。污水提升泵房为钢筋砼结构,进水池长为 6m,宽为 2m,深为 10.43m,最高水位为 23.22m;两道粗格栅长为 8.35m,宽为 1m,深为 10.43m,最高水位为 23.17m;缓冲池长为 13m,宽为 2.5m,深为 11.8m,最高水位为 22.82m;主泵池长为 13m,宽为 4m,深为 11.8m,最高水位 22.82m,停泵水位为 21.69m。二、技术要求。1.充水前池体砼强度必须达到设计要求;2.现浇砼的防水层回填土必须在满水试验以后做;3.充水前将池内清理洁净,修补好池内外的砼缺陷,临时封堵预留洞口、预留管及进出水口,并检查充水及排水闸门不得渗漏;4.设置水位观测标尺;5.标定水位测针;6.准备现场测定蒸发量的水箱;7.充水的水源应采纳清水,并做好充水和放水系统的设备;8.水池的渗水量按池壁的池底渗湿总面积计算,钢筋砼水池不得超过2L/m2。三、技术保证措施﹙一﹚、充水;1.向水池内充水分三次进行。第一次,主泵池充水1m深,观测24h,检查底板渗水量,当无明显渗漏时,然后进行第二次充水,充水1.5m深,观察24h,检查进水池的底板抗渗量,当无明显渗漏时,再进行第三次充水,充水1m至最高水位。2.每次充水测读24h水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查,当发现渗水量过大时,应停止充水,待作出处理后方可继续充水。﹙二﹚、水位观测;1.充水时的水位测定用水位标尺测定。2.充水至设计水深进行渗水量测定时,采纳水位测针测定,水位测针的读数精确度达到1/10mm。3.充水至设计水深后,开始进行渗水量测定的间隔...
