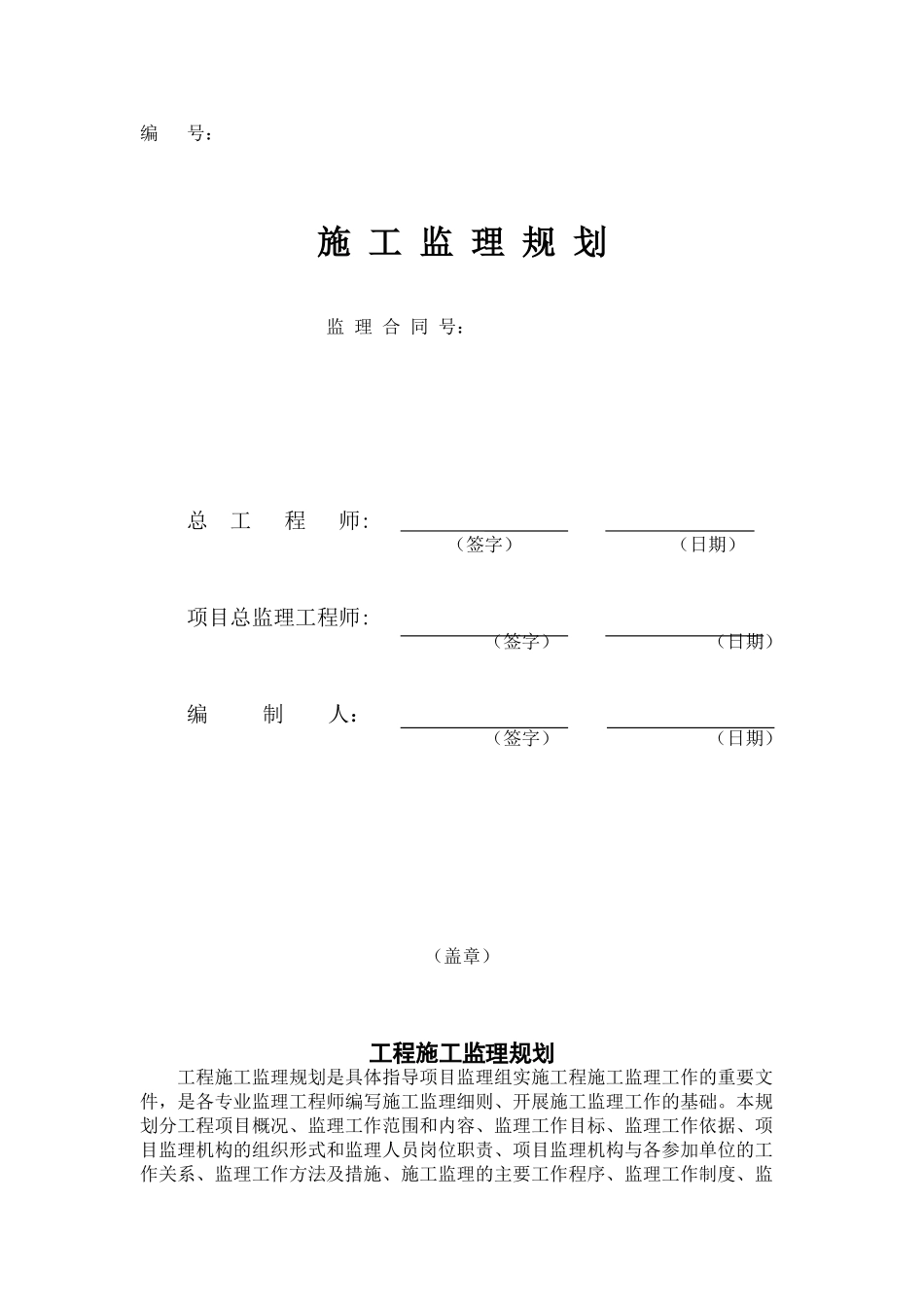

编 号:施 工 监 理 规 划 监 理 合 同 号: 总 工 程 师: (签字) (日期)项目总监理工程师: (签字) (日期)编 制 人: (签字) (日期)(盖章)工程施工监理规划工程施工监理规划是具体指导项目监理组实施工程施工监理工作的重要文件,是各专业监理工程师编写施工监理细则、开展施工监理工作的基础
本规划分工程项目概况、监理工作范围和内容、监理工作目标、监理工作依据、项目监理机构的组织形式和监理人员岗位职责、项目监理机构与各参加单位的工作关系、监理工作方法及措施、施工监理的主要工作程序、监理工作制度、监理人员工作守则、监理设施和现场安全及文明施工监理控制等部分阐述

一、工程项目概况1.工程名称:**老工业园区污水管网建设工程;2.建设地点:;**老工业园区3.工程类型和特点:开槽埋管,顶管以及牵引管施工;4.工程规模:1)
窨井 93 座;2)
老工业区开槽埋管¢300 计 1658
5 米;3)
**公路北侧开槽埋管¢300 计 823 米;4)
**公路南侧开槽埋管¢300 计 810 米;5)
**路西侧开槽埋管¢300 计 31 米、¢400 计 544
5 米;6)
**路与**公路牵引管¢400 计 544
5 米 247 米;7)
工作坑 22 座
5.设计单位:上海**工程建设咨询有限公司
二、监理工程范围根据该工程招标文件及委托监理合同中明确规定委托的监理工作范围,在建设单位授权的范围内,监理单位对本工程实施工程监理,具体范围如下:1
对工程质量、进度、投资实施控制;2
对该工程施工、监理、采购合同进行管理;3
对工程施工过程中建设各方的组织协调以及外部协调;4
组织工程初验,协助建设单位组织竣工验收工作;5
审核竣工验收资料,收集信息,按公司监理资料目录整理及归档监理资料;6
组织工程竣工后的保修;7
完成建设单位委托的其它服务
三、监理工作
