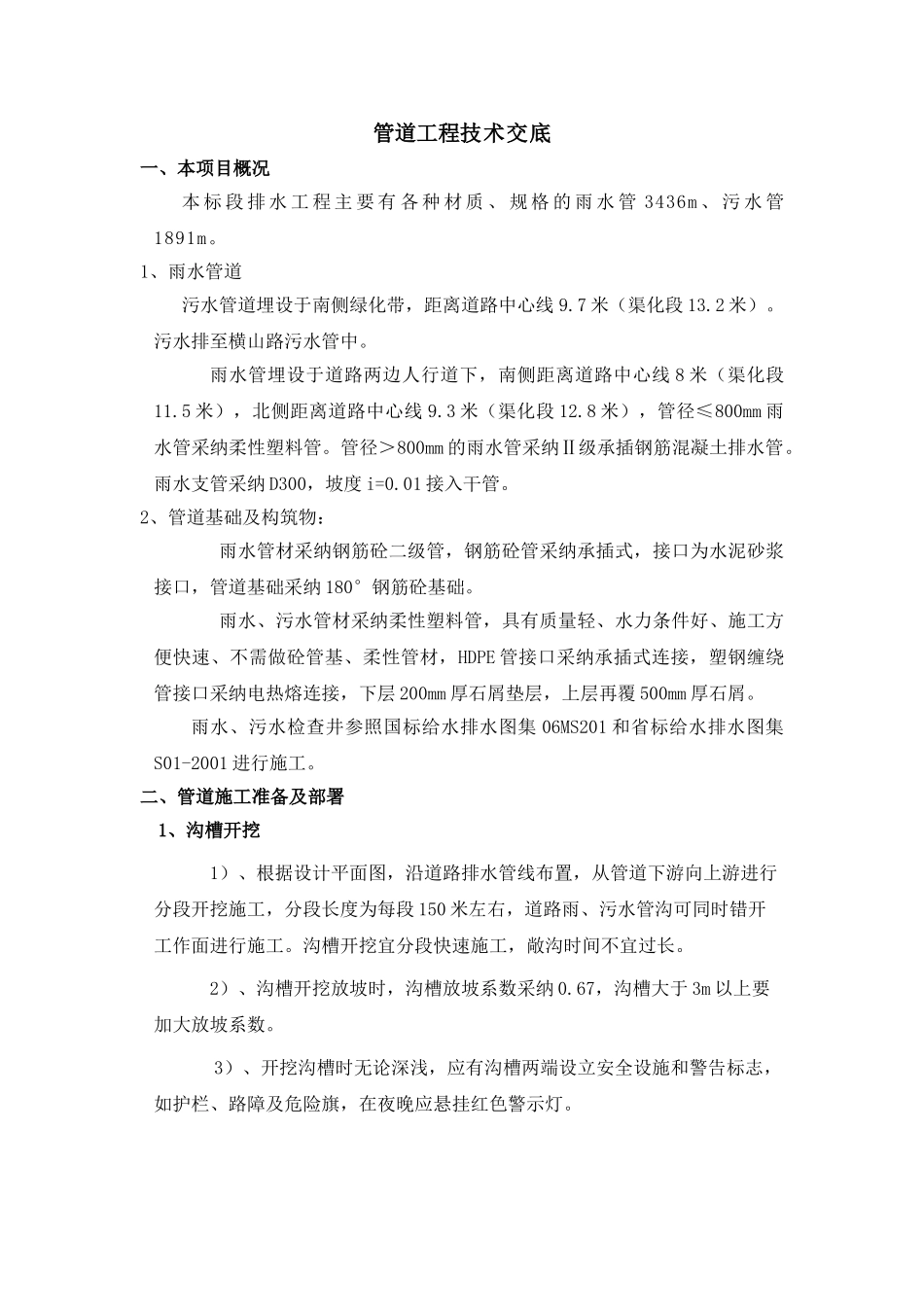

管道工程技术交底一、本项目概况本 标 段 排 水 工 程 主 要 有 各 种 材 质 、 规 格 的 雨 水 管 3436m 、 污 水 管1891m
1、雨水管道污水管道埋设于南侧绿化带,距离道路中心线 9
7 米(渠化段 13
污水排至横山路污水管中
雨水管埋设于道路两边人行道下,南侧距离道路中心线 8 米(渠化段11
5 米),北侧距离道路中心线 9
3 米(渠化段 12
8 米),管径≤800mm 雨水管采纳柔性塑料管
管径>800mm 的雨水管采纳Ⅱ级承插钢筋混凝土排水管
雨水支管采纳 D300,坡度 i=0
01 接入干管
2、管道基础及构筑物:雨水管材采纳钢筋砼二级管,钢筋砼管采纳承插式,接口为水泥砂浆接口,管道基础采纳 180°钢筋砼基础
雨水、污水管材采纳柔性塑料管,具有质量轻、水力条件好、施工方便快速、不需做砼管基、柔性管材,HDPE 管接口采纳承插式连接,塑钢缠绕管接口采纳电热熔连接,下层 200mm 厚石屑垫层,上层再覆 500mm 厚石屑
雨水、污水检查井参照国标给水排水图集 06MS201 和省标给水排水图集S01-2001 进行施工
二、管道施工准备及部署1、沟槽开挖1)、根据设计平面图,沿道路排水管线布置,从管道下游向上游进行分段开挖施工,分段长度为每段 150 米左右,道路雨、污水管沟可同时错开工作面进行施工
沟槽开挖宜分段快速施工,敞沟时间不宜过长
2)、沟槽开挖放坡时,沟槽放坡系数采纳 0
67,沟槽大于 3m 以上要加大放坡系数
3)、开挖沟槽时无论深浅,应有沟槽两端设立安全设施和警告标志,如护栏、路障及危险旗,在夜晚应悬挂红色警示灯
3、雨水管道、污水管道用挖掘机单槽一次性开挖至距设计标高 0
2m处,再由人工进行修底修坡
开挖时根据各条管沟的走向,从管沟的下游向上游挖进
施工中注意边坡稳定,及时用潜水泵排除基槽积水,严禁
