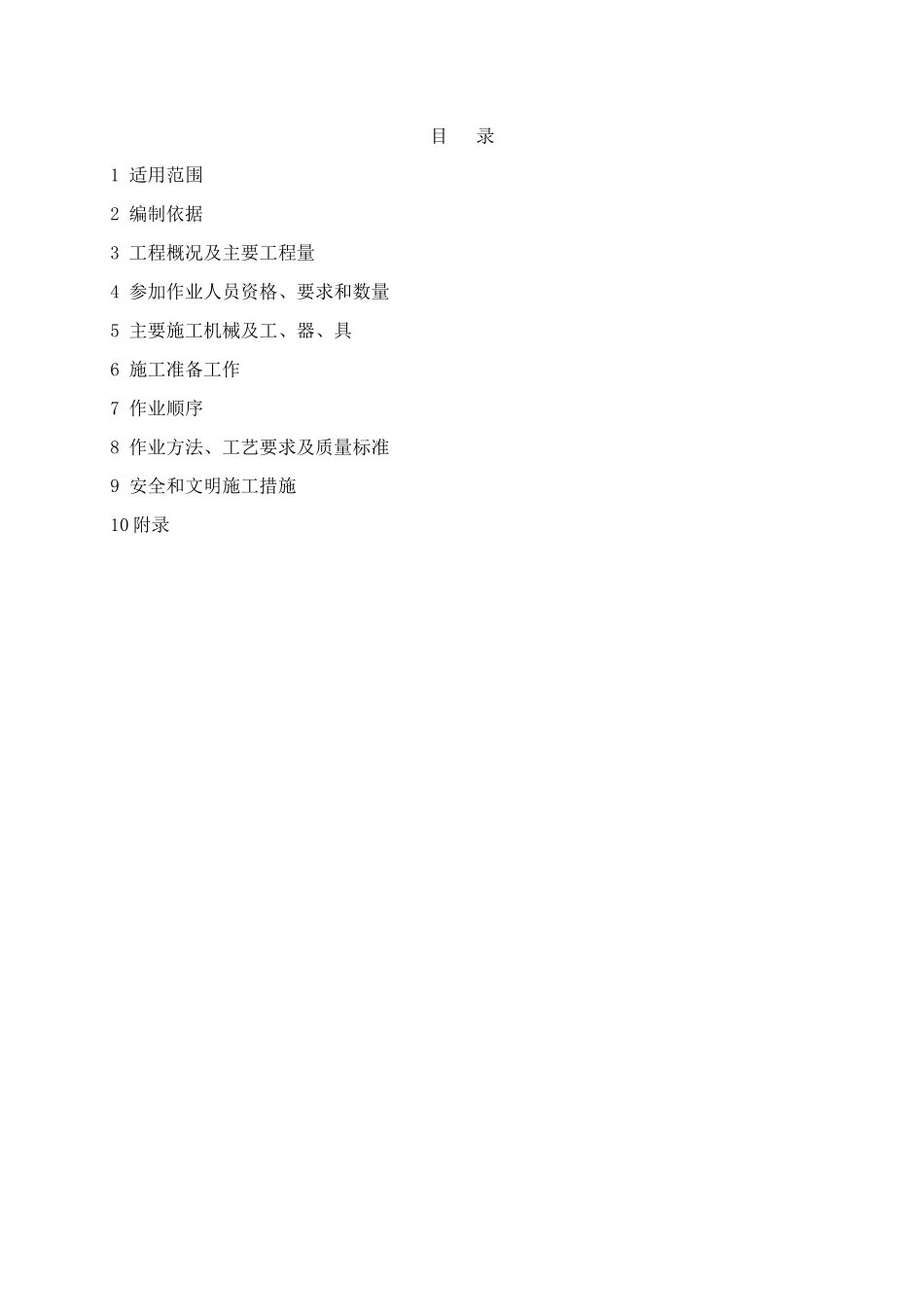

目 录1 适用范围2 编制依据3 工程概况及主要工程量4 参加作业人员资格、要求和数量5 主要施工机械及工、器、具6 施工准备工作7 作业顺序8 作业方法、工艺要求及质量标准9 安全和文明施工措施10 附录1. 适用范围本作业指导书适用于国电青山电厂 2×350MW 发电供热机组 1#、2#汽轮发电机底板施工。2. 编制依据2.1 《汽轮发电机基础施工图》2.2 《火电施工质量验收及评定标准》土建工程篇2.3 《建筑专业施工组织设计》2.4 《电力建设安全施工管理规定》2.5 《建筑施工手册》2.6 最新颁布的各种施工法律规范、规程3. 工程概况及主要工程量3.1 工程概况3.1.2 主厂房为三列式布置,依次为汽机房、炉前平台、锅炉房。汽机房 A~B 轴跨度为 25m,除氧间 B~C 轴跨度为 8m,主厂房总长 132.20m。3.1.3 汽轮发电机基础为大型整板基础位于 A、B 轴之间。其尺寸为:底板长32.8m、宽 13.2m、高 2.50m,基础底板底标高为-6m,底板板面标高-3.50m。3.1.4 汽轮发电机底板砼 C30。柱,支墩砼均为 C40,垫层为 C10。3.2 主要工程量汇总钢筋(t)砼(m3)模板(m2)C10C301501504610204. 参加作业人员资格、要求和数量4.1 参加施工的人员要求体质良好、年富力强。4.2 所有施工人员必须经过三级安全教育,具有较强的安全意识。4.3 所有施工人员工作前必须经过技术交底,方可进入施工现场,应具有较强的质量意识。4.4 参加作业的人员应进行过职业道德教育,有较强的敬业精神。4.5 特别工种工作人员均应持证上岗,焊工需有焊工证、架子工需有登高证。4.6 施工班组长应能识图,并有较强的施工组织能力。4.7 所有现场操作人员均应服从管理人员统一指挥、统一调度。4.8 参加作业人员的数量工 种人 数工 种人 数施工技术员2 人泥 工5 人工 长2 人焊 工6 人质量员1 人电 工2 人安全员1 人起重工2 人木 工15 人操作工2 人钢筋工30 人驾驶员2 人砼 工24 人其 它10 人5. 主要施工机械及工、器、具5.1 要求:各种工器具在施工前即应就位,并进行清点、检修,可随时投入使用。各种仪器、仪表必须经检验合格并有校验证明。5.2 施工机器具一览表:工、器具名称单 位数 量规 格50m3/h 搅拌站座1MOB50砼泵车辆1RPF-90B砼搅拌运输车辆6MR4450机动翻斗车辆2FCY-15装载机辆1ZL40B平板车辆1CQ382砼输送管米47插入式振捣棒根4逆变焊机台3潜水泵台34 寸J2经纬仪台1S3水平仪台1钢卷尺把250m割刀把4碰焊机...
