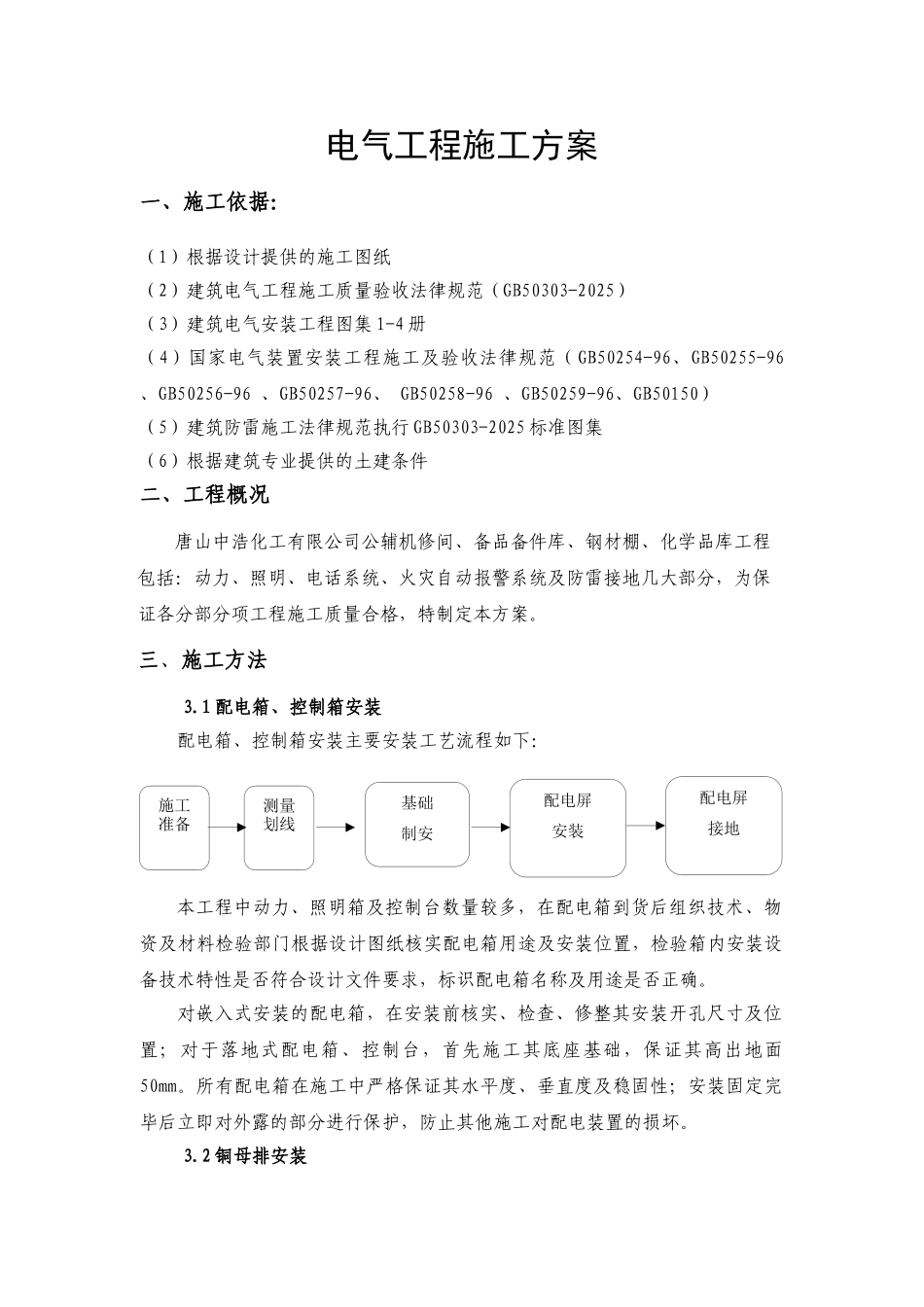

电气工程施工方案一、施工依据:(1)根据设计提供的施工图纸(2)建筑电气工程施工质量验收法律规范(GB50303-2025)(3)建筑电气安装工程图集 1-4 册(4)国家电气装置安装工程施工及验收法律规范(GB50254-96、GB50255-96 、GB50256-96 、GB50257-96、 GB50258-96 、GB50259-96、GB50150)(5)建筑防雷施工法律规范执行 GB50303-2025 标准图集(6)根据建筑专业提供的土建条件二、工程概况唐山中浩化工有限公司公辅机修间、备品备件库、钢材棚、化学品库工程包括:动力、照明、电话系统、火灾自动报警系统及防雷接地几大部分,为保证各分部分项工程施工质量合格,特制定本方案
三、施工方法3
1 配电箱、控制箱安装配电箱、控制箱安装主要安装工艺流程如下:本工程中动力、照明箱及控制台数量较多,在配电箱到货后组织技术、物资及材料检验部门根据设计图纸核实配电箱用途及安装位置,检验箱内安装设备技术特性是否符合设计文件要求,标识配电箱名称及用途是否正确
对嵌入式安装的配电箱,在安装前核实、检查、修整其安装开孔尺寸及位置;对于落地式配电箱、控制台,首先施工其底座基础,保证其高出地面50mm
所有配电箱在施工中严格保证其水平度、垂直度及稳固性;安装固定完毕后立即对外露的部分进行保护,防止其他施工对配电装置的损坏

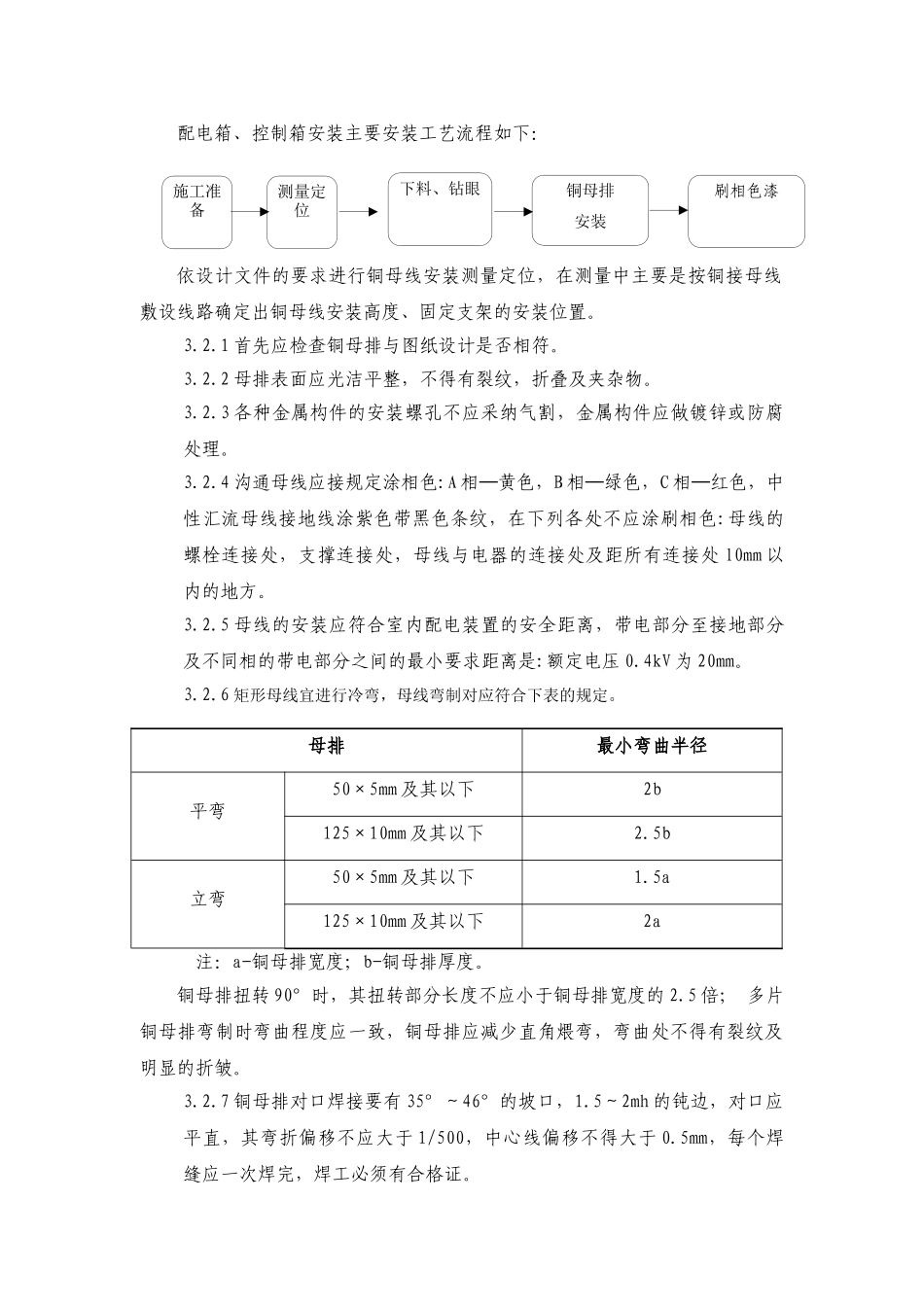

2 铜母排安装施工准备基础制安配电屏安装配电屏接地测量划线配电箱、控制箱安装主要安装工艺流程如下:依设计文件的要求进行铜母线安装测量定位,在测量中主要是按铜接母线敷设线路确定出铜母线安装高度、固定支架的安装位置
1 首先应检查铜母排与图纸设计是否相符
2 母排表面应光洁平整,不得有裂纹,折叠及夹杂物

3 各种金属构件的安装螺孔不应采纳气割,金属构件应做镀锌或防腐处理
4 沟通母线
