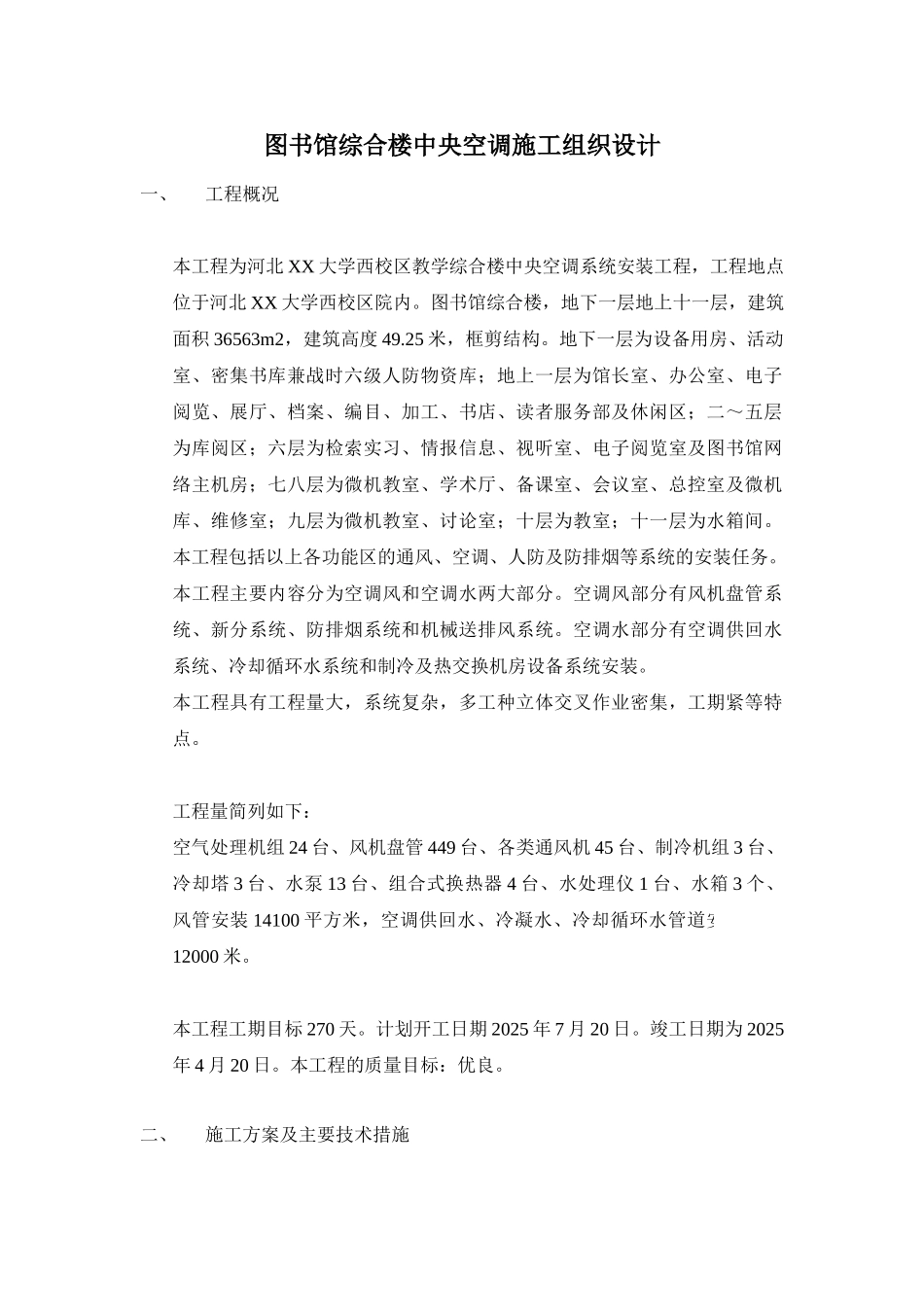

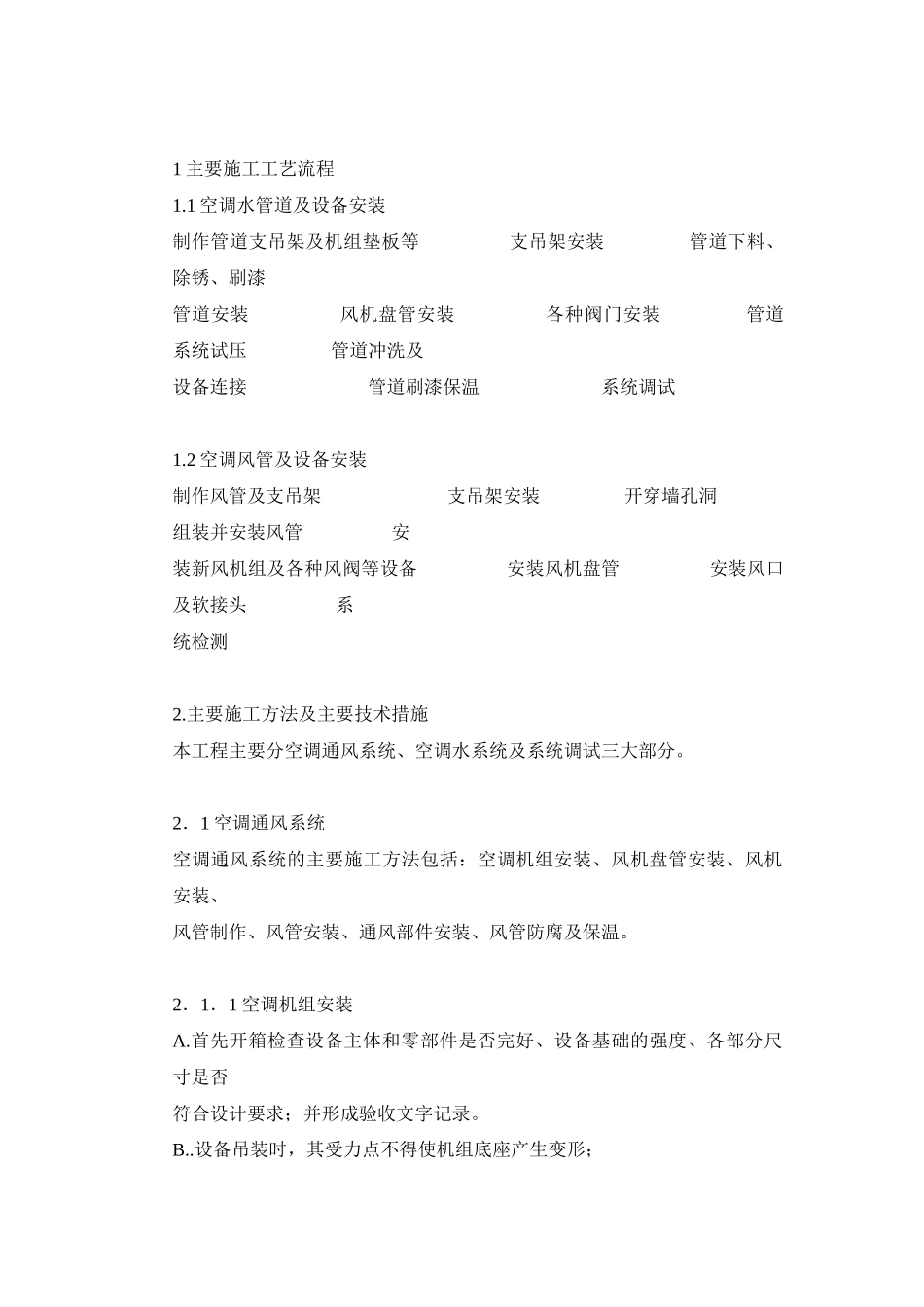

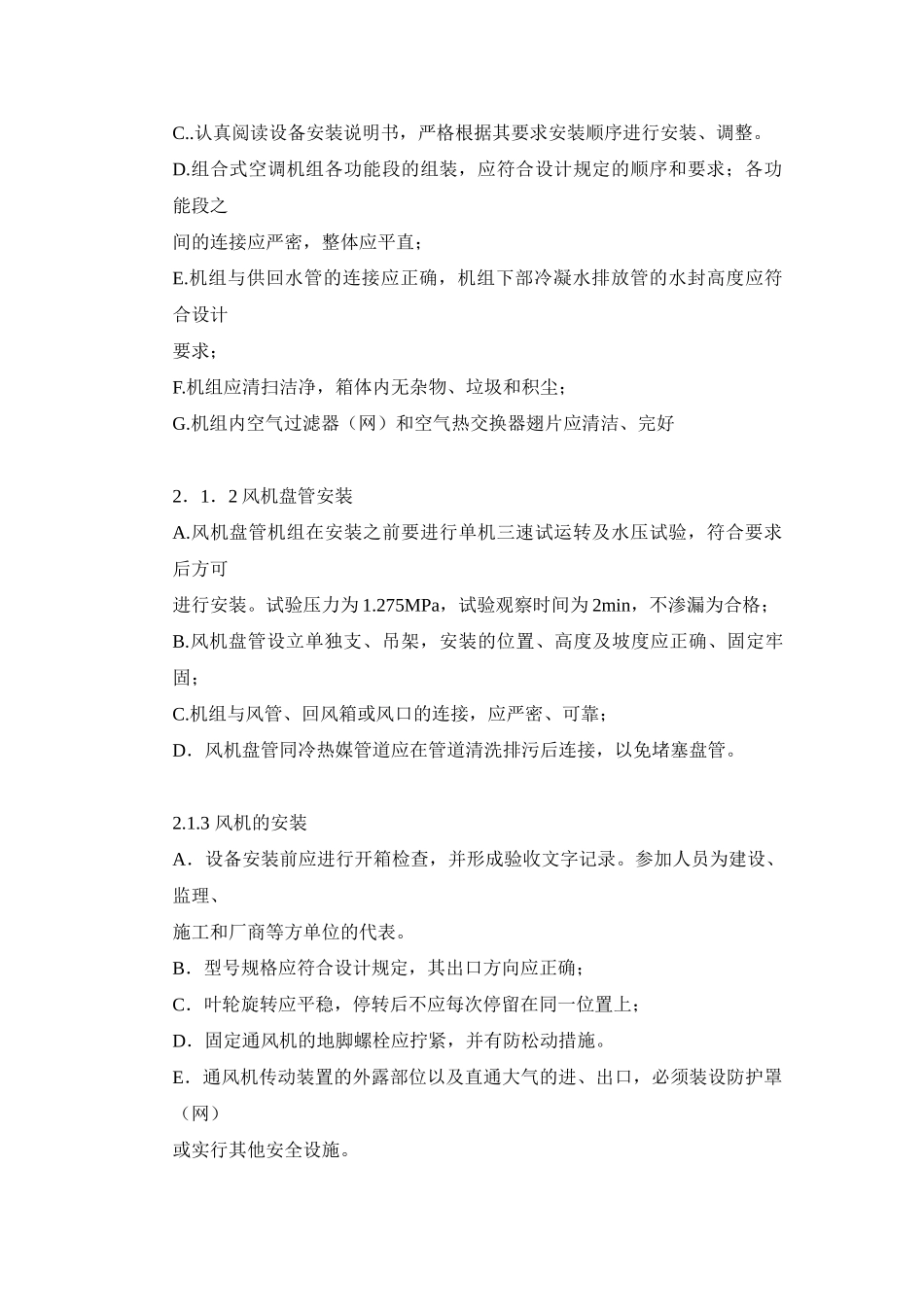

图书馆综合楼中央空调施工组织设计一、工程概况本工程为河北 XX 大学西校区教学综合楼中央空调系统安装工程,工程地点位于河北 XX 大学西校区院内。图书馆综合楼,地下一层地上十一层,建筑面积 36563m2,建筑高度 49.25 米,框剪结构。地下一层为设备用房、活动室、密集书库兼战时六级人防物资库;地上一层为馆长室、办公室、电子阅览、展厅、档案、编目、加工、书店、读者服务部及休闲区;二~五层为库阅区;六层为检索实习、情报信息、视听室、电子阅览室及图书馆网络主机房;七八层为微机教室、学术厅、备课室、会议室、总控室及微机库、维修室;九层为微机教室、讨论室;十层为教室;十一层为水箱间。本工程包括以上各功能区的通风、空调、人防及防排烟等系统的安装任务。本工程主要内容分为空调风和空调水两大部分。空调风部分有风机盘管系统、新分系统、防排烟系统和机械送排风系统。空调水部分有空调供回水系统、冷却循环水系统和制冷及热交换机房设备系统安装。本工程具有工程量大,系统复杂,多工种立体交叉作业密集,工期紧等特点。工程量简列如下:空气处理机组 24 台、风机盘管 449 台、各类通风机 45 台、制冷机组 3 台、冷却塔 3 台、水泵 13 台、组合式换热器 4 台、水处理仪 1 台、水箱 3 个、风管安装 14100 平方米,空调供回水、冷凝水、冷却循环水管道安装共计12000 米。本工程工期目标 270 天。计划开工日期 2025 年 7 月 20 日。竣工日期为 2025年 4 月 20 日。本工程的质量目标:优良。二、施工方案及主要技术措施1 主要施工工艺流程1.1 空调水管道及设备安装制作管道支吊架及机组垫板等 支吊架安装 管道下料、除锈、刷漆 管道安装 风机盘管安装 各种阀门安装 管道系统试压 管道冲洗及设备连接 管道刷漆保温 系统调试1.2 空调风管及设备安装制作风管及支吊架 支吊架安装 开穿墙孔洞 组装并安装风管 安装新风机组及各种风阀等设备 安装风机盘管 安装风口及软接头 系统检测2.主要施工方法及主要技术措施本工程主要分空调通风系统、空调水系统及系统调试三大部分。2.1 空调通风系统空调通风系统的主要施工方法包括:空调机组安装、风机盘管安装、风机安装、风管制作、风管安装、通风部件安装、风管防腐及保温。2.1.1 空调机组安装A.首先开箱检查设备主体和零部件是否完好、设备基础的强度、各部分尺寸是否符合设计要求;并形成验收文字记录。B..设备吊装时...
