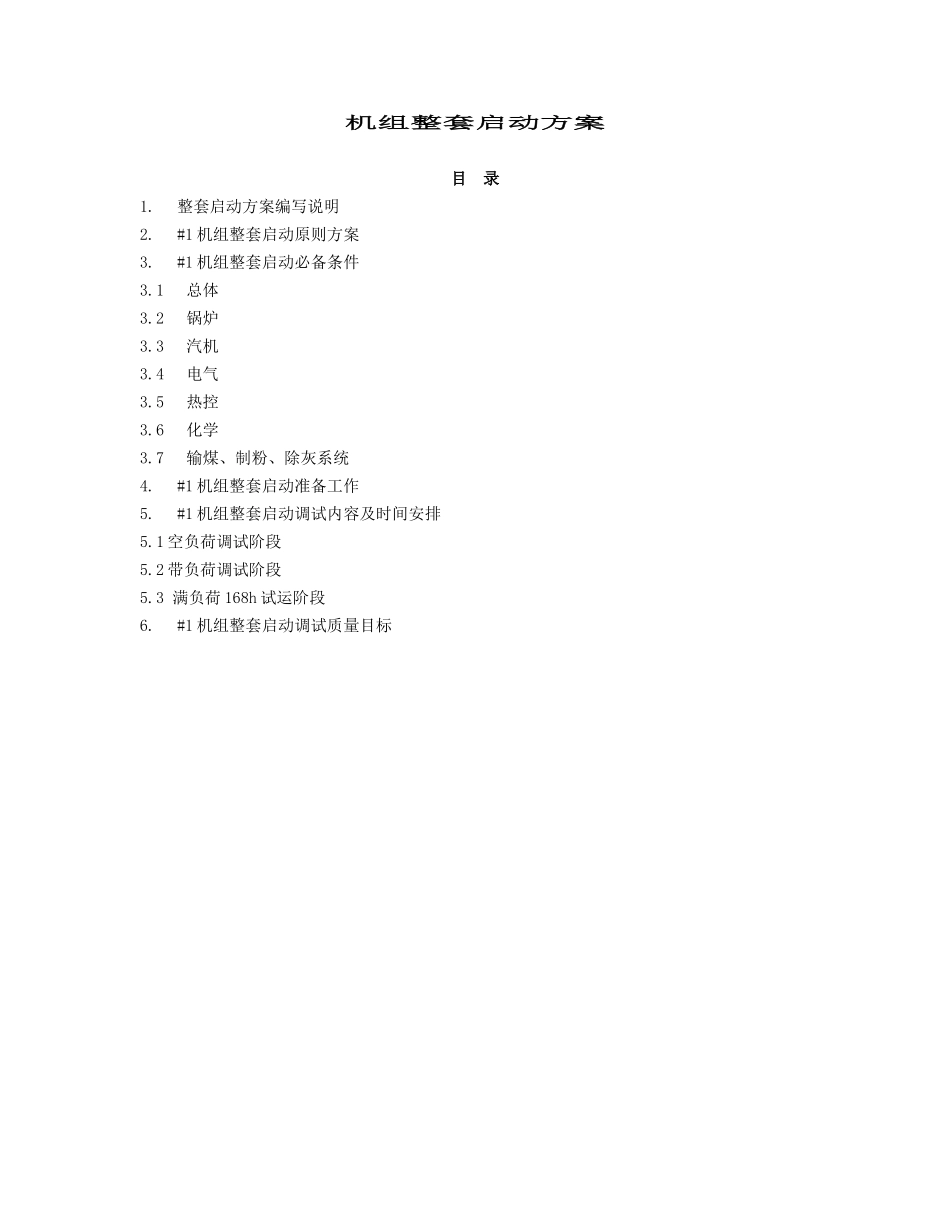

机组整套启动方案目 录1
整套启动方案编写说明2
#1 机组整套启动原则方案3
#1 机组整套启动必备条件3
7输煤、制粉、除灰系统4
#1 机组整套启动准备工作5
#1 机组整套启动调试内容及时间安排5
1 空负荷调试阶段5
2 带负荷调试阶段5
3 满负荷 168h 试运阶段6

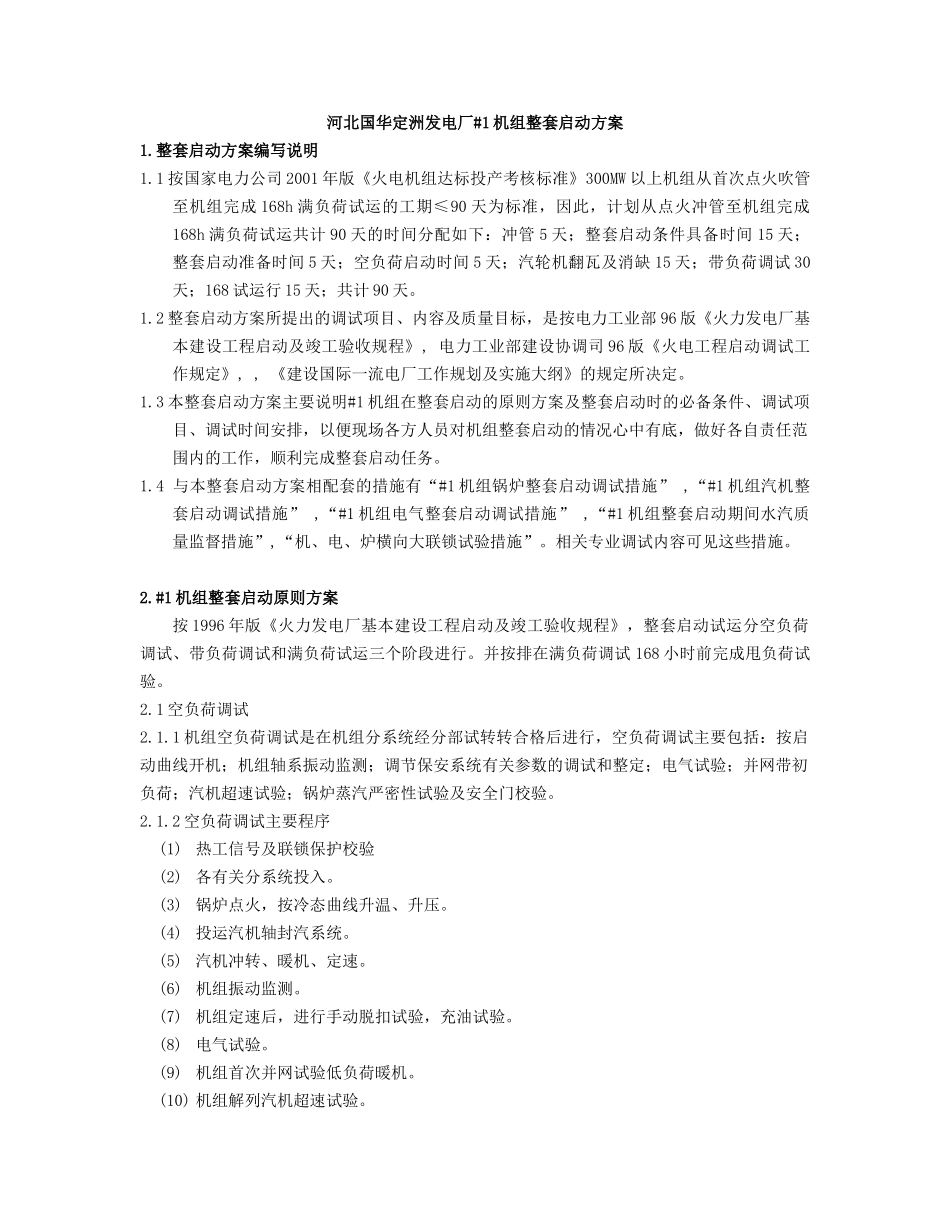

#1 机组整套启动调试质量目标河北国华定洲发电厂#1 机组整套启动方案1
整套启动方案编写说明1
1 按国家电力公司 2001 年版《火电机组达标投产考核标准》300MW 以上机组从首次点火吹管至机组完成 168h 满负荷试运的工期≤90 天为标准,因此,计划从点火冲管至机组完成168h 满负荷试运共计 90 天的时间分配如下:冲管 5 天;整套启动条件具备时间 15 天; 整套启动准备时间 5 天;空负荷启动时间 5 天;汽轮机翻瓦及消缺 15 天;带负荷调试 30天;168 试运行 15 天;共计 90 天
2 整套启动方案所提出的调试项目、内容及质量目标,是按电力工业部 96 版《火力发电厂基本建设工程启动及竣工验收规程》, 电力工业部建设协调司 96 版《火电工程启动调试工作规定》, , 《建设国际一流电厂工作规划及实施大纲》的规定所决定
3 本整套启动方案主要说明#1 机组在整套启动的原则方案及整套启动时的必备条件、调试项目、调试时间安排,以便现场各方人员对机组整套启动的情况心中有底,做好各自责任范围内的工作,顺利完成整套启动任务
4 与本整套启动方案相配套的措施有“#1 机组锅炉整套启动调试措施” ,“#1 机组汽机整套启动调试措施” ,“#1 机组电气整套启动调试措施” ,“#1 机组整套启动期间水汽质量监督措施”,“机、电、炉横向大联锁试验措施”
相关专业调试内容可见这些措施
#1 机组整套启动原则方案按
